120000M3煤气柜施工技术方案工程名称:吕梁地区离石城区煤气工程编制单位:吕梁地区离石城区煤气工程项目部编制人:审核:审定:批准:中化二建集团第四安装防腐有限公司二OO三年八月二十五日目录1.工程概况2.编制依据3.施工方案及技术措施4.质量安全保证组织机构5.人员配置计划6.主要机具配置计划7.安装检验项目表8.焊接工艺参数一览表9.施工网络10.施工平面图1
工程概况我公司承建的离石城区煤气指挥部20000M3储气柜,是煤气工程2中重点设备之一,周期长工期紧,这就要求全厂上下齐协力,相互配合,争取保质保量圆满完成任务,赢得用户信赖,为以后承揽工程打下良好基础
此气柜结构为湿式螺旋降式,公称容积20000米3,设计压力300mmH2O柱,由一个钢制水槽和3个水塔组成,自来水槽壁里分别为三塔、二塔、一塔,平均直径φ37300,总高32170mm,总耗钢量424980Kg
1工程合同2
220000M3低压湿式螺旋气柜施工图2
3《钢制低压湿式气柜》HG20517-922
4《金属焊接结构湿式气柜施工及验收规范》HG212-832
5中化二公司5
4万M3低压湿式螺旋气柜施工工法2
6《手工电弧焊接接头的型式与尺寸》GB985-882
7《压力容器无损检测》JB4730-943
2材料准备,表面锈蚀深度不应超过0
5mm,对于厚度大于12mm的钢板应按《压力容器无损检测》(JB4730-94)进行超声波探伤抽查,其抽查数不小于15%
,还应符合《现场设备、作业管道焊接工程施工及验收规范》及有关焊接标准的要求

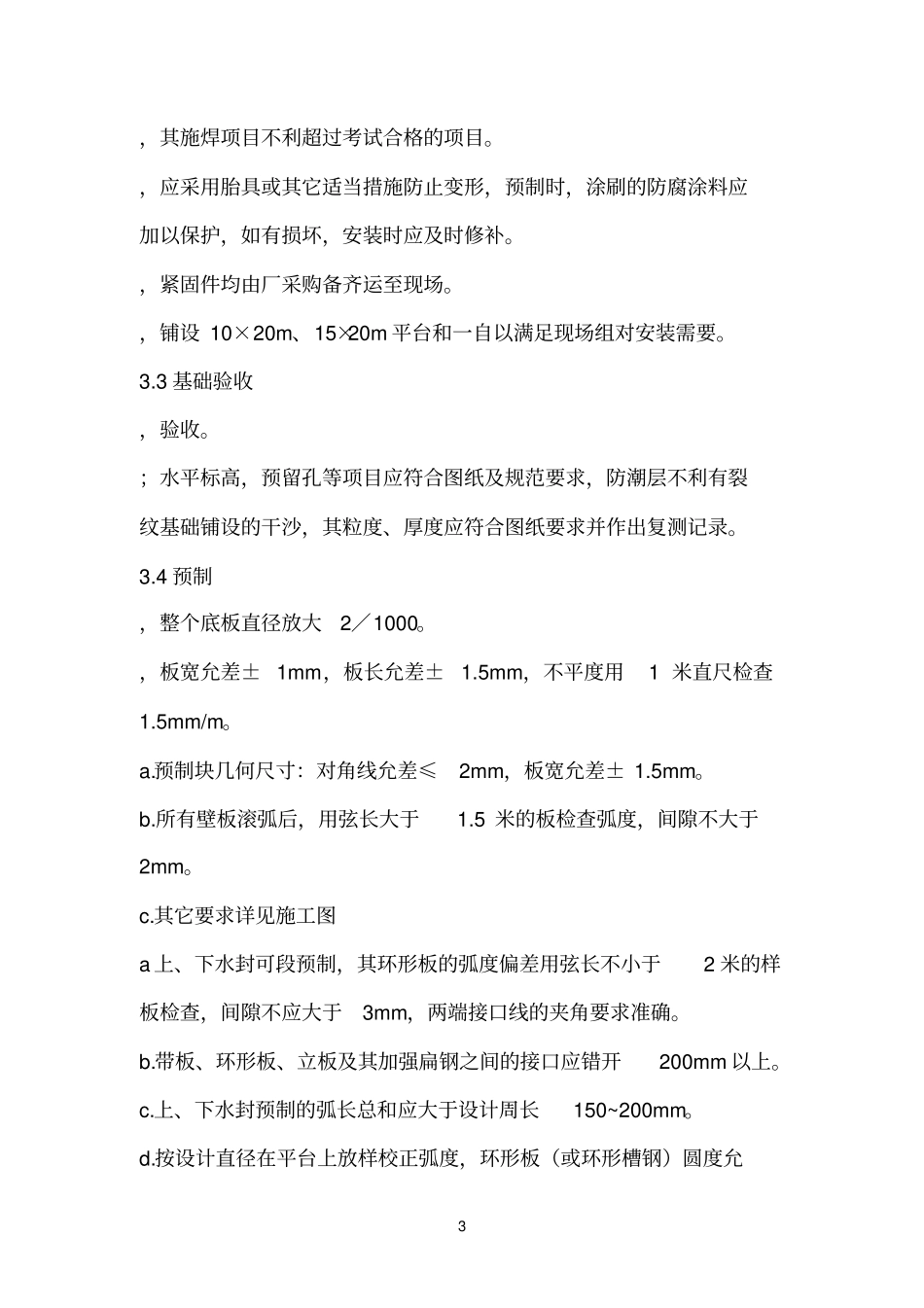

3,其施焊项目不利超过考试合格的项目
,应采用胎具或其它适当措施防止变形,预制时,涂刷的防腐涂料应加以保护,如有损坏,安装时应及时修补
,紧固件均由厂采购备齐运至现场
,铺设10×20m、15×20m平台和一自以满足现场组对安装需要
