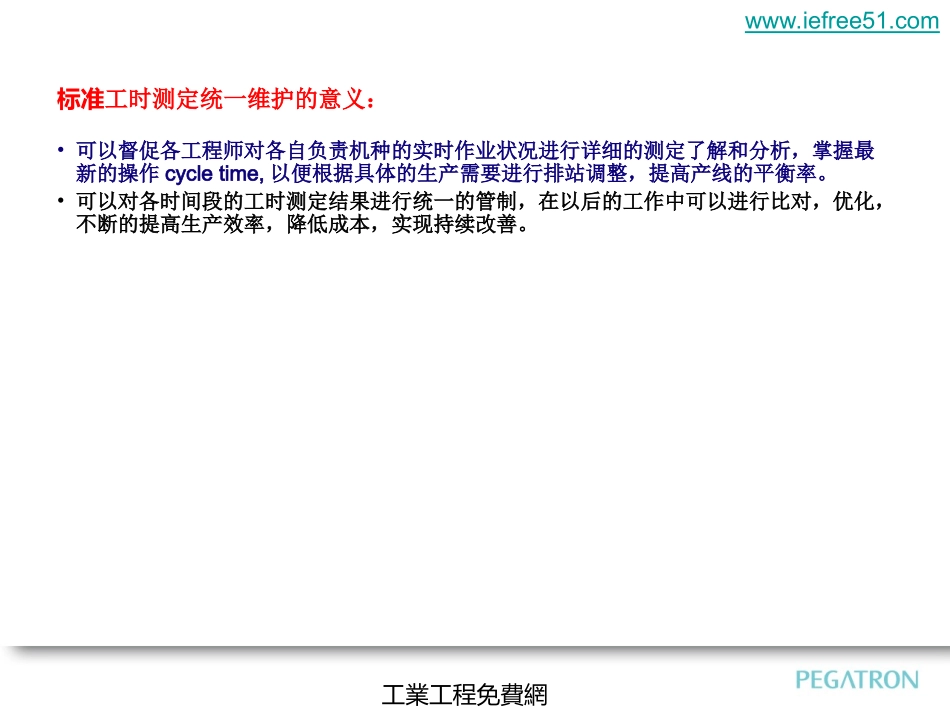

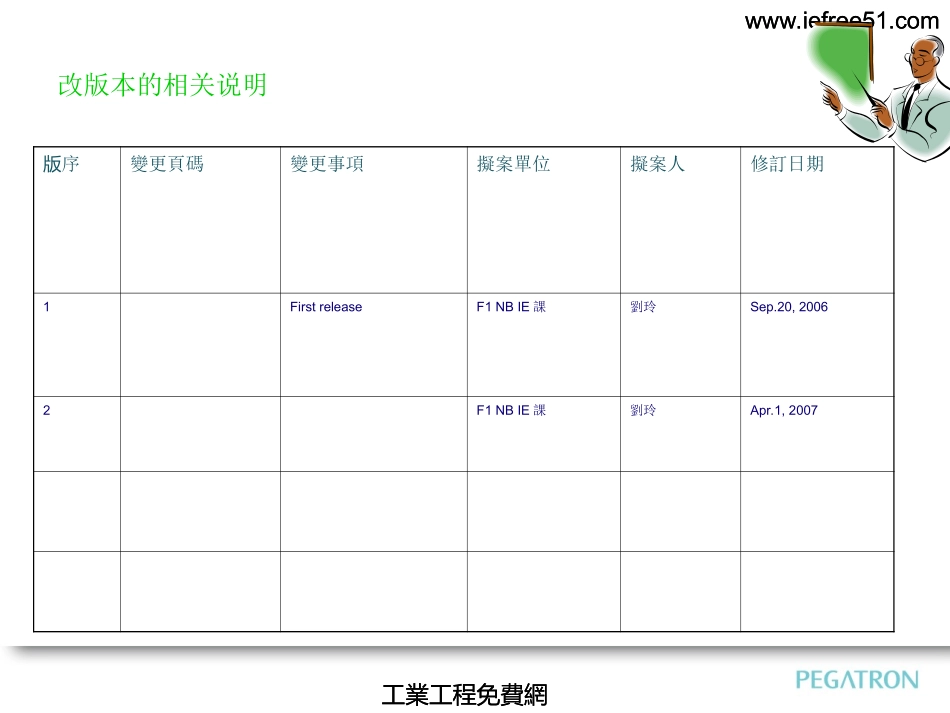

www.iefree51.com工業工程免費網標準工時測定與維護www.iefree51.com工業工程免費網www.iefree51.com工業工程免費網改版本的相关说明版序變更頁碼變更事項擬案單位擬案人修訂日期1FirstreleaseF1NBIE課劉玲Sep.20,20062F1NBIE課劉玲Apr.1,2007www.iefree51.com工業工程免費網标准工时测定统一维护的意义:•可以督促各工程师对各自负责机种的实时作业状况进行详细的测定了解和分析,掌握最新的操作cycletime,以便根据具体的生产需要进行排站调整,提高产线的平衡率。•可以对各时间段的工时测定结果进行统一的管制,在以后的工作中可以进行比对,优化,不断的提高生产效率,降低成本,实现持续改善。www.iefree51.com工業工程免費網www.iefree51.com工業工程免費網正確測量工時的方法•一個作業工時的正確測量方法是:測量從此作業開始到結束的時間。量測過程中不能有標準作业规范以外的操作工時,比如整理料件,擺放泡棉等等,如果有此類動作那麽此次測量NG,重新測量,直到操作員完全按照SOP的操作要求完成動作,此次測量時間OK,進行紀錄。www.iefree51.com工業工程免費網www.iefree51.com工業工程免費網正確測量工時的方法•測量對象和時間的選擇條件•量測對象的選擇:應當選擇學習率100%的綫別暨操作很熟練的一組op為量測對象進行測量。若是新機种要選擇學習率較高的綫別進行測量,這樣測量的結果更接近標準值。www.iefree51.com工業工程免費網www.iefree51.com工業工程免費網正確測量工時的方法•測量時機的選擇:工時量测时间不同会影响到量测的结果。•例如:早上刚开线和下班前的時段,人员操作不稳定的可能性要比中间时段高,此時不適合進行工時測量。另外,换工单(同机种不同的机型)的刚开始时段也不是好的量测时机。•所以在工時量測時應當避免有影響被测试者操作熟練程度的時間段進行測量。•測量時間選擇:8:30-10:00am10:30-11:30am1:30-3:00pm3:30-4:30pmwww.iefree51.com工業工程免費網工時測量的相關要求•測量人員:系統/單板/包裝/OQC工時工程師•測量工具:碼表工時紀錄表格•測量要求:工程師在量測工時時,為確保準確,要按照正確測量方法實際量測7次,進行記錄,測量結束,針對量測紀錄,去掉數據中最大值和最小值,把剩下五個值紀錄到對應的Processflowchart記錄表格中。www.iefree51.com工業工程免費網工時測定和維護時間•根據工時維護作業的需要,各工程師對各自負責的機种按照Processflowchart記錄表中的數據項進行統一測量。•現在要求是每個月15-20號之間,進行量測並記錄相關的數據,20號提供標準工時数据。•若工時維護作業時間有變動,工時測定和錄入時間也相應變化。www.iefree51.com工業工程免費網Processflowchart主頁此白色欄位為對人數和同時操作機台數的維護,手工輸入公式帶出:STD時間/人數or機台數備註:主頁面下邊有各製程的縂時間和產能、平衡率等的有關計算框選処欄位的内容是由後面的頁面中對應的欄位自動帶出www.iefree51.com工業工程免費網Processflowchart-STD此表單位表示標準CYCLETIME即MP排站制定的標準的各站的時間所顯示的產能以及平衡率等情況www.iefree51.com工業工程免費網Processflowchart-True此表單與首葉表單内容相同,但數值為帶出后邊各實測表單中實測值的平均值,體現實際生産的效率、產能、平衡率等情況。www.iefree51.com工業工程免費網Efficiency-comparedchart此表單主要用於體現標準給定數據以及實測數據之間的差異。1231、標準值欄位對應值2、實測值欄位對應值3、標準值與實測值之間的差值www.iefree51.com工業工程免費網Efficiency-comparedchart•Efficiency-comparedchart表單中有三項對比明細:•1.标准实测时间对比明细(Time):用於對比標準給定時間與綫上實做測定時間的差異。•2.标准实测平衡率对比明细(Balance):用於對比標準值與實做值的綫生産平衡率,與1一同分析作為調站的依據。•3.标准实测产能对比明细(Capacity):用於對比標準給定與實做的產能差異,與前者一起作爲衡量修改CYC的依據和參考。www.iefree51.com工業工程免費網工時維護測量數據記錄界面此三個欄位由公式計算前邊的...
