在安装整套新风系统时,应从质量保证角度做好所有组件的防尘保护
这里包括风道、主机和过滤器
直到投运前所有开口都应盖住
只有确认楼部没有建筑垃圾以后才可以投运
必要时清洗过滤器或更换新的过滤器
若不注意上述清洁检查,除了存在卫生问题,也可能造成腐蚀,因为一些腐蚀性介质会腐蚀缠绕卷边管的镀锌层

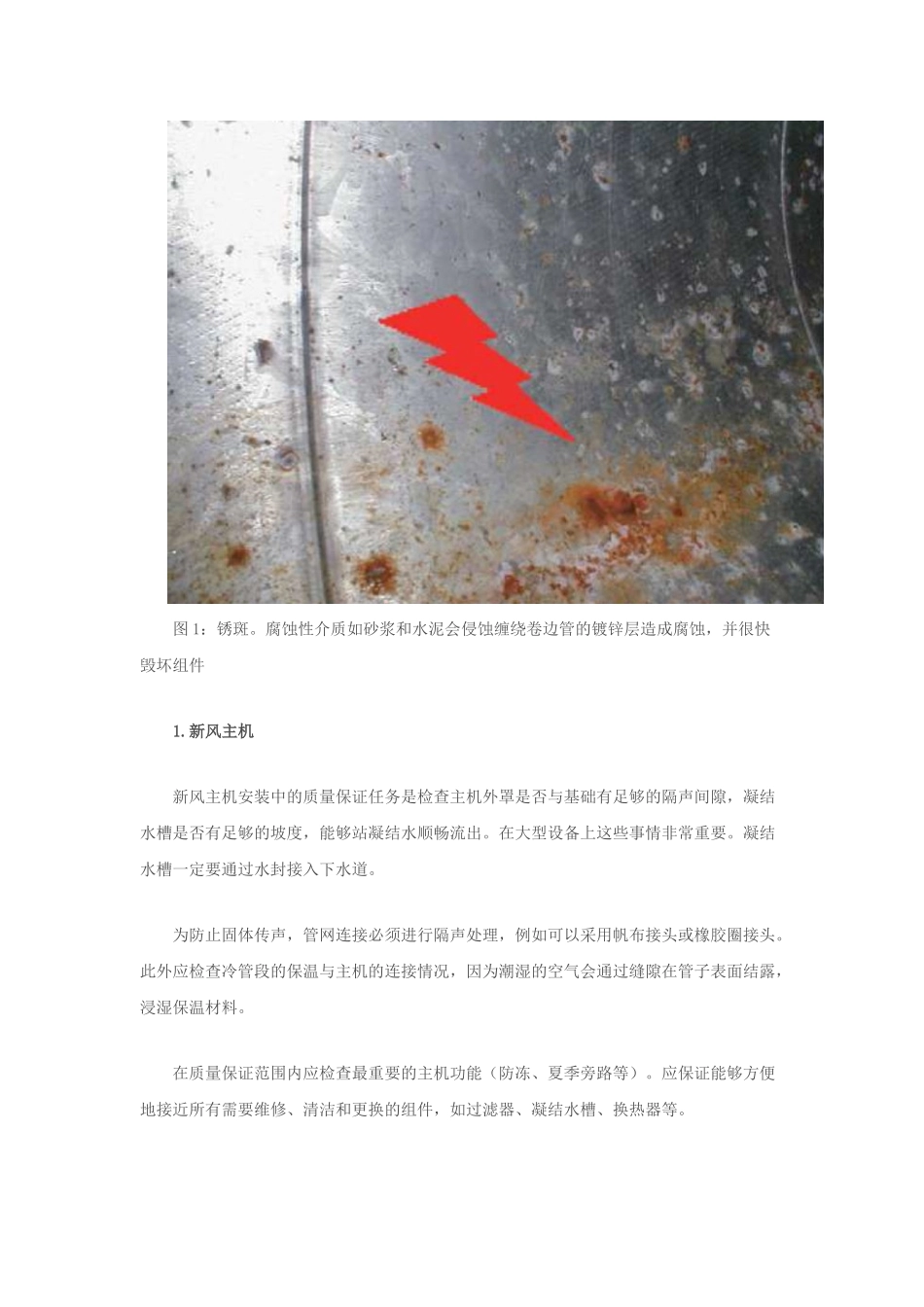

腐蚀性介质如砂浆和水泥会侵蚀缠绕卷边管的镀锌层造成腐蚀,并很快毁坏组件1
新风主机新风主机安装中的质量保证任务是检查主机外罩是否与基础有足够的隔声间隙,凝结水槽是否有足够的坡度,能够站凝结水顺畅流出
在大型设备上这些事情非常重要
凝结水槽一定要通过水封接入下水道
为防止固体传声,管网连接必须进行隔声处理,例如可以采用帆布接头或橡胶圈接头
此外应检查冷管段的保温与主机的连接情况,因为潮湿的空气会通过缝隙在管子表面结露,浸湿保温材料
在质量保证范围内应检查最重要的主机功能(防冻、夏季旁路等)
应保证能够方便地接近所有需要维修、清洁和更换的组件,如过滤器、凝结水槽、换热器等
图2:不推荐:管道通过伸缩管连接(噪声、压降、污染)
最好采用帆布或橡胶圈2
过滤器一般可由住户自行更换过滤器
所以在质量保证范围内应该检查,是否方便更换过滤器,是否存在装反的危险(新风/乏气过滤器,过滤器安装方向)
否则应该有相应的文字说明和标识
重要的一点是过滤器应该在机壳内坐实密封

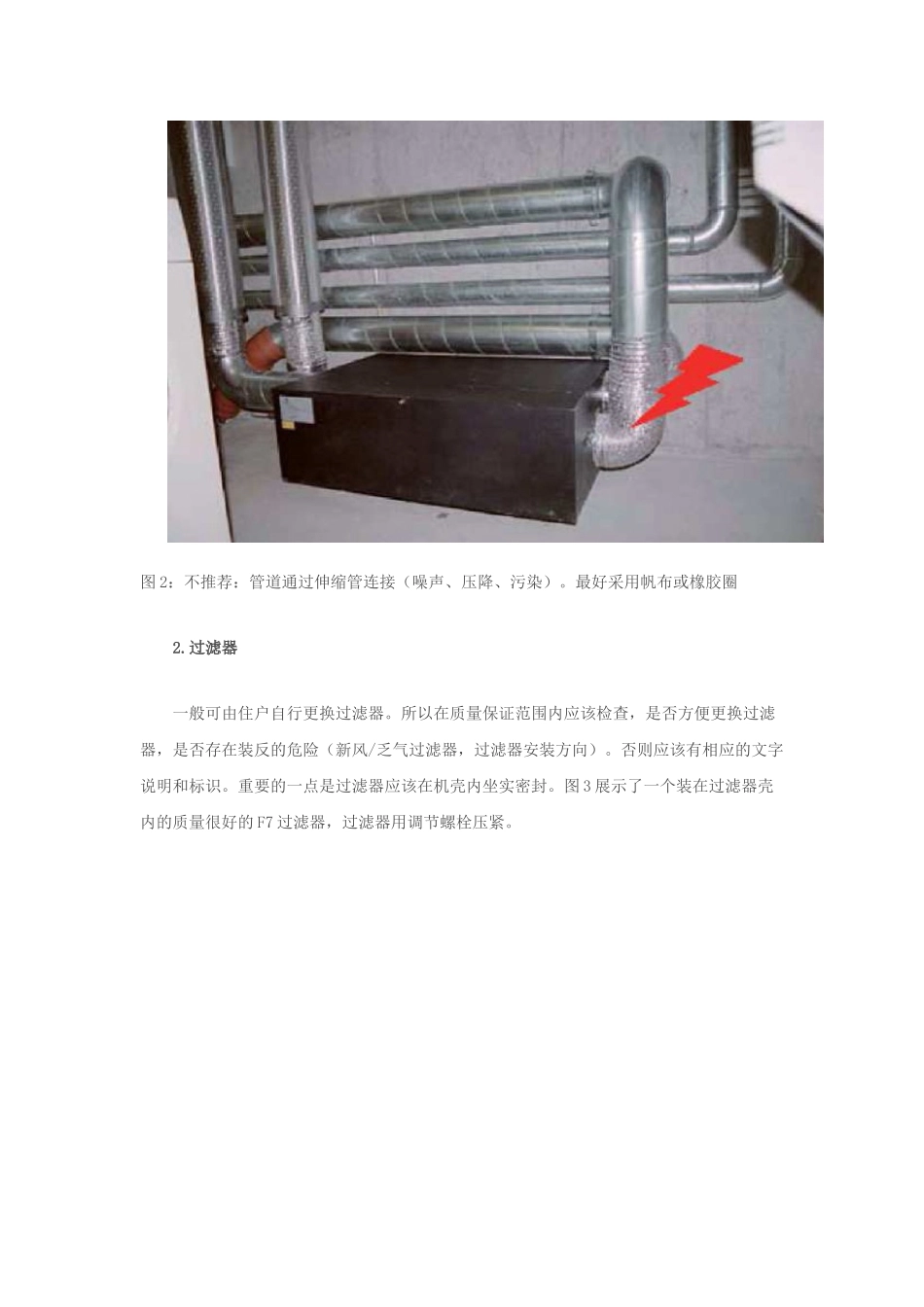

图3展示了一个装在过滤器壳内的质量很好的F7过滤器,过滤器用调节螺栓压紧
图3:装在过滤器壳内的新风过滤器,用调节螺栓压紧(箭头所示)3
新风进风口和乏气出风口借助设计图纸往往还不能最终检查新风进风口或乏气出风口的布置是否正确
所以质量保证的任务是现场检查实际安装情况
图5展示了非常适合安装新风进风口的位置,它距离地面有足够的高度(出于卫生原因),并且有阳台挑出部分挡雨和挡飞雪,并防止结头
此外,新风入口的位置也应能够防止人为
