120m预制箱梁首件开工报告一

工程简介一)、K23+559皇褡路大桥工程概况邢台至汾阳高速公路邢台至冀晋界段,L6合同段起讫桩号:K21+315~K32+686,全长11
本大桥桩号为K23+559,3-20m米,交角52°
选择K23+559黄褡路分离式立交1-3#箱梁预制作为L6标段内箱梁预制的首件工程

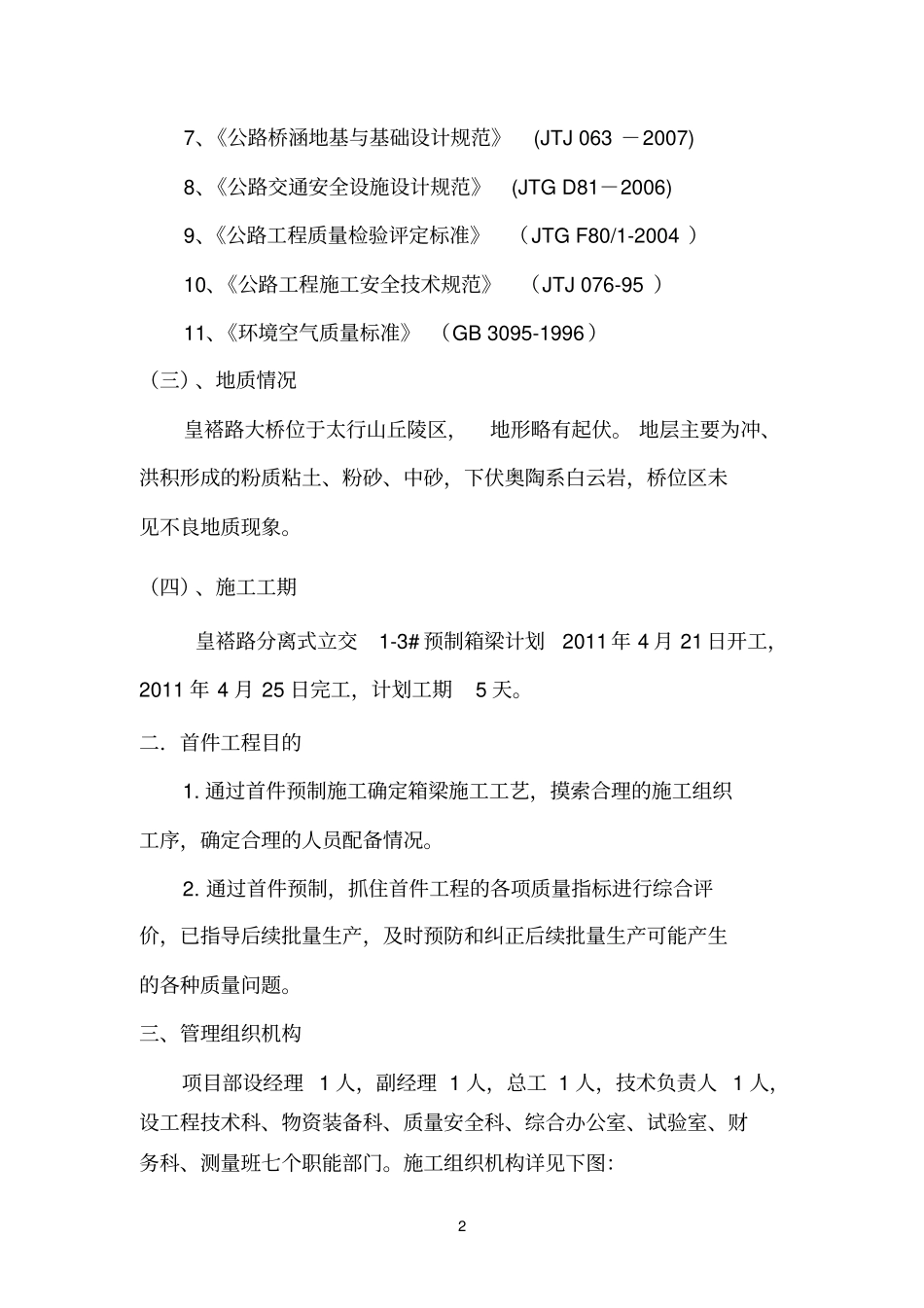

表1K23+559黄褡路分离式立交1-3#预制箱梁工程数量表1-3#预制箱梁工程量序号材料单位数量1C50混凝土m3202Φ20钢筋kg7663Φ16钢筋kg62304Φ14钢筋kg635Φ12钢筋kg30166Φ10钢筋kg1347Φ8钢筋kg591(二)、施工依据规范及设计文件1、《施工招标文件》2、《施工投标文件》3、《邢汾高速公路邢台至冀晋界段第XFLJ-6标段两阶段施工图设计》4、《公路桥涵施工技术规范》(JTJ041-2000)5、《公路工程技术标准》(JTGB01-2003)6、《公路桥涵设计通用规范》(JTGD60-2004)27、《公路桥涵地基与基础设计规范》(JTJ063-2007)8、《公路交通安全设施设计规范》(JTGD81-2006)9、《公路工程质量检验评定标准》(JTGF80/1-2004)10、《公路工程施工安全技术规范》(JTJ076-95)11、《环境空气质量标准》(GB3095-1996)(三)、地质情况皇褡路大桥位于太行山丘陵区,地形略有起伏
地层主要为冲、洪积形成的粉质粘土、粉砂、中砂,下伏奥陶系白云岩,桥位区未见不良地质现象
(四)、施工工期皇褡路分离式立交1-3#预制箱梁计划2011年4月21日开工,2011年4月25日完工,计划工期5天
二.首件工程目的1
通过首件预制施工确定箱梁施工工艺,摸索合理的施工组织工序,确定合理的人员配备情况

通过首件预制,抓住首件工程的各项质量指标进行综合评价,已指导后续批量
