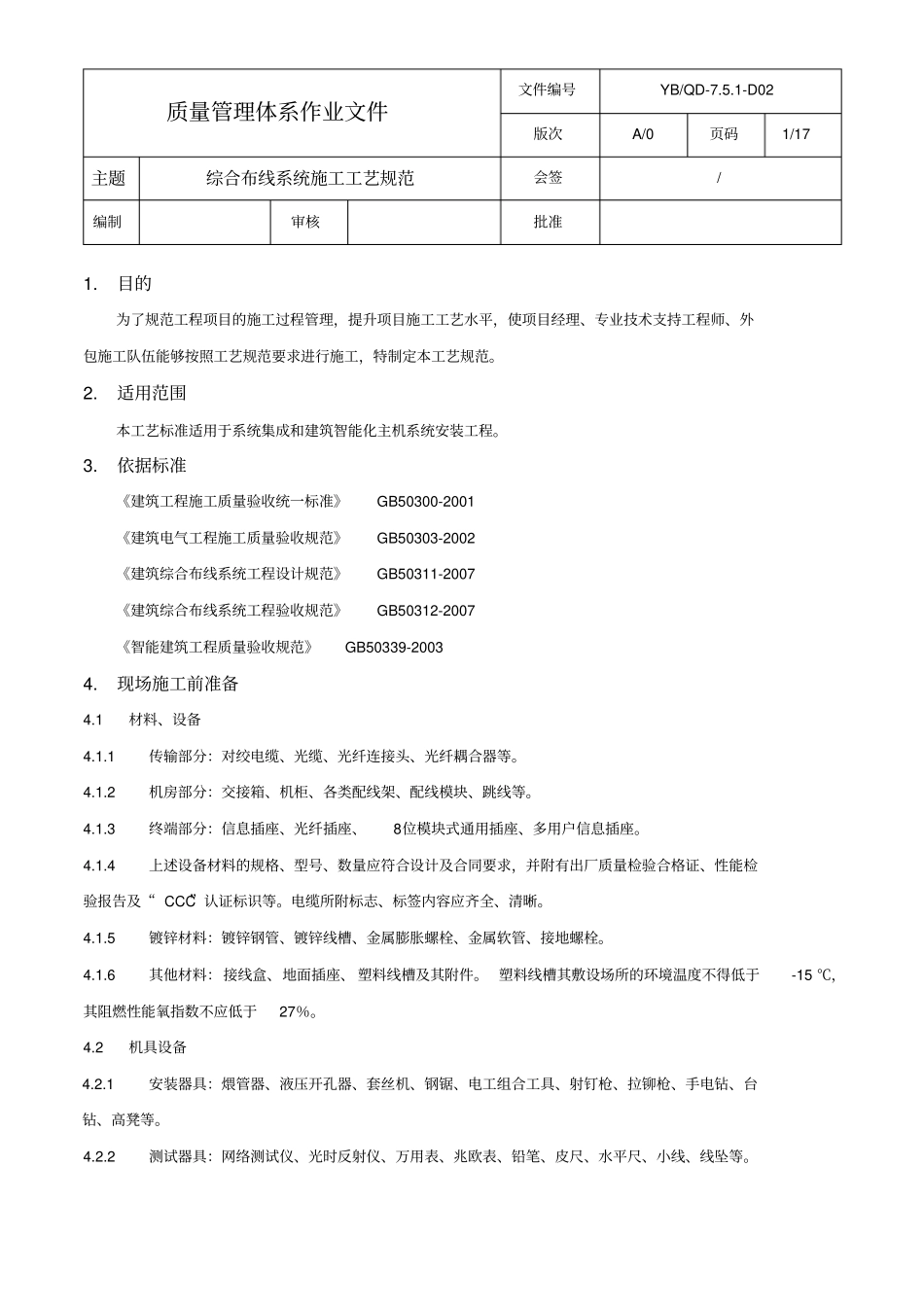

质量管理体系作业文件文件编号YB/QD-7
1-D02版次A/0页码1/17主题综合布线系统施工工艺规范会签/编制审核批准1
目的为了规范工程项目的施工过程管理,提升项目施工工艺水平,使项目经理、专业技术支持工程师、外包施工队伍能够按照工艺规范要求进行施工,特制定本工艺规范
适用范围本工艺标准适用于系统集成和建筑智能化主机系统安装工程
依据标准《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-2002《建筑综合布线系统工程设计规范》GB50311-2007《建筑综合布线系统工程验收规范》GB50312-2007《智能建筑工程质量验收规范》GB50339-20034
现场施工前准备4
1材料、设备4
1传输部分:对绞电缆、光缆、光纤连接头、光纤耦合器等
2机房部分:交接箱、机柜、各类配线架、配线模块、跳线等
3终端部分:信息插座、光纤插座、8位模块式通用插座、多用户信息插座
4上述设备材料的规格、型号、数量应符合设计及合同要求,并附有出厂质量检验合格证、性能检验报告及“CCC”认证标识等
电缆所附标志、标签内容应齐全、清晰
5镀锌材料:镀锌钢管、镀锌线槽、金属膨胀螺栓、金属软管、接地螺栓
6其他材料:接线盒、地面插座、塑料线槽及其附件
塑料线槽其敷设场所的环境温度不得低于-15℃,其阻燃性能氧指数不应低于27%

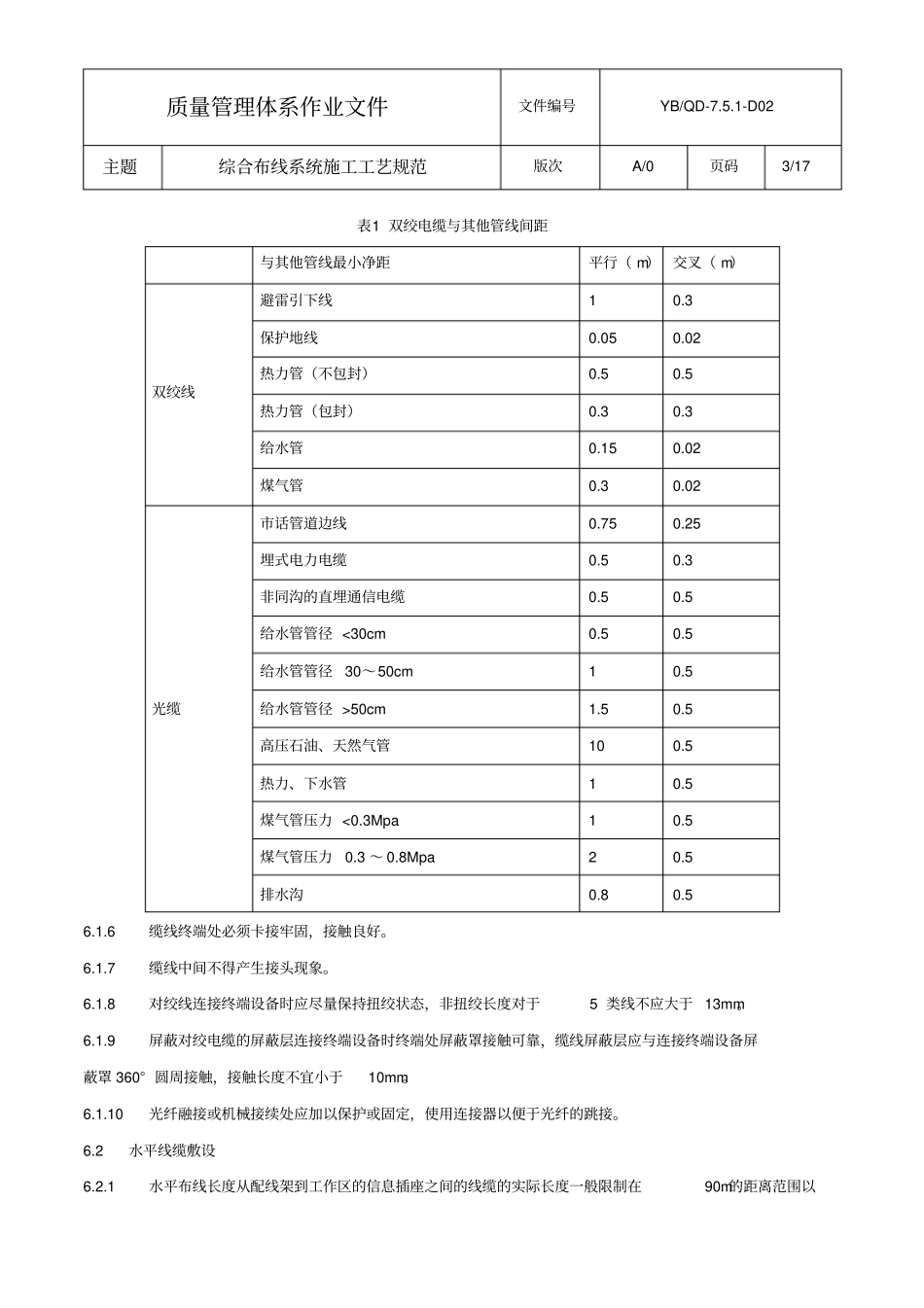

2机具设备4
1安装器具:煨管器、液压开孔器、套丝机、钢锯、电工组合工具、射钉枪、拉铆枪、手电钻、台钻、高凳等
2测试器具:网络测试仪、光时反射仪、万用表、兆欧表、铅笔、皮尺、水平尺、小线、线坠等
质量管理体系作业文件文件编号YB/QD-7
1-D02主题综合布线系统施工工艺规范版次A/0页码2/174

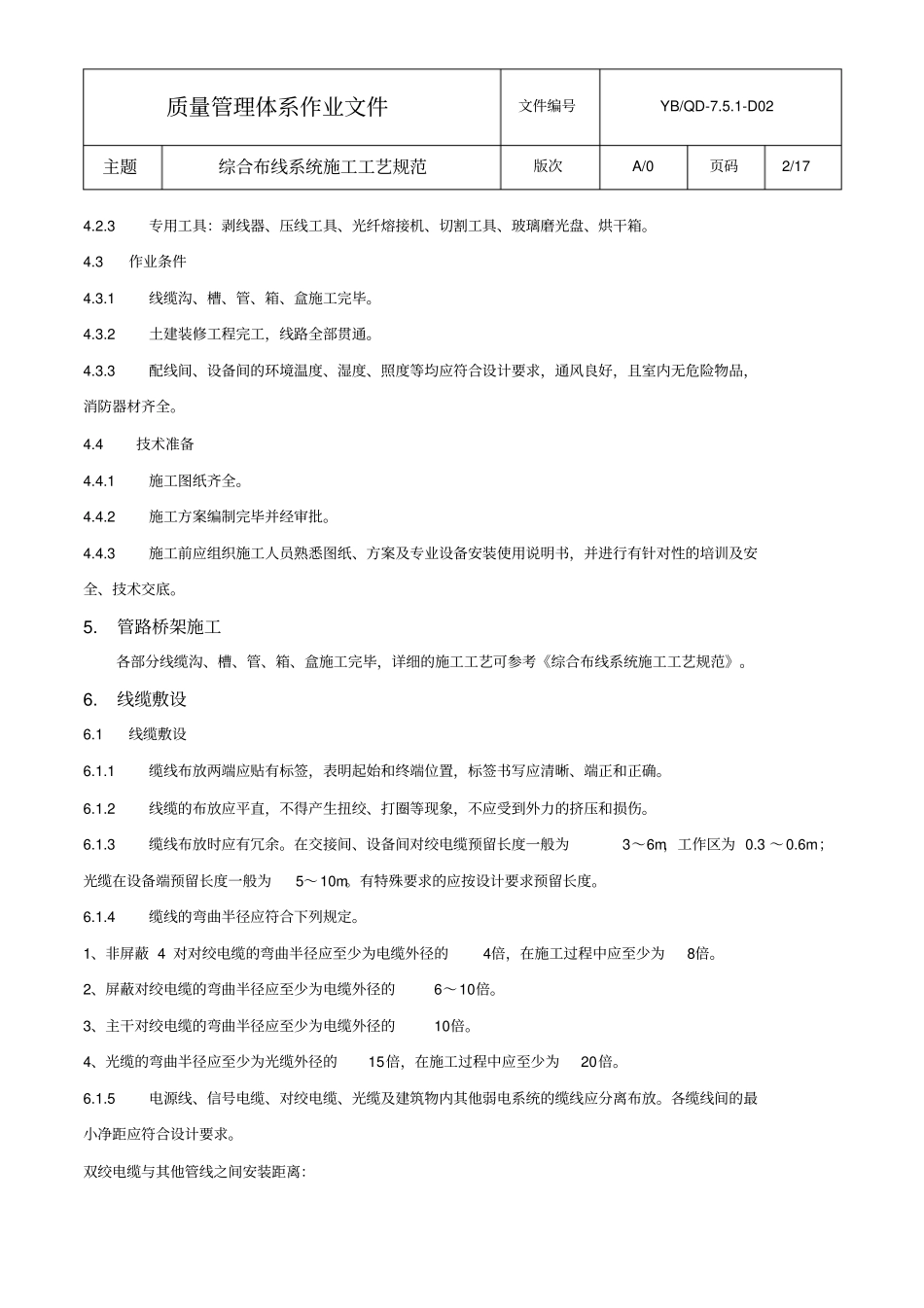

3专用工具:剥线器、压线工具、光
