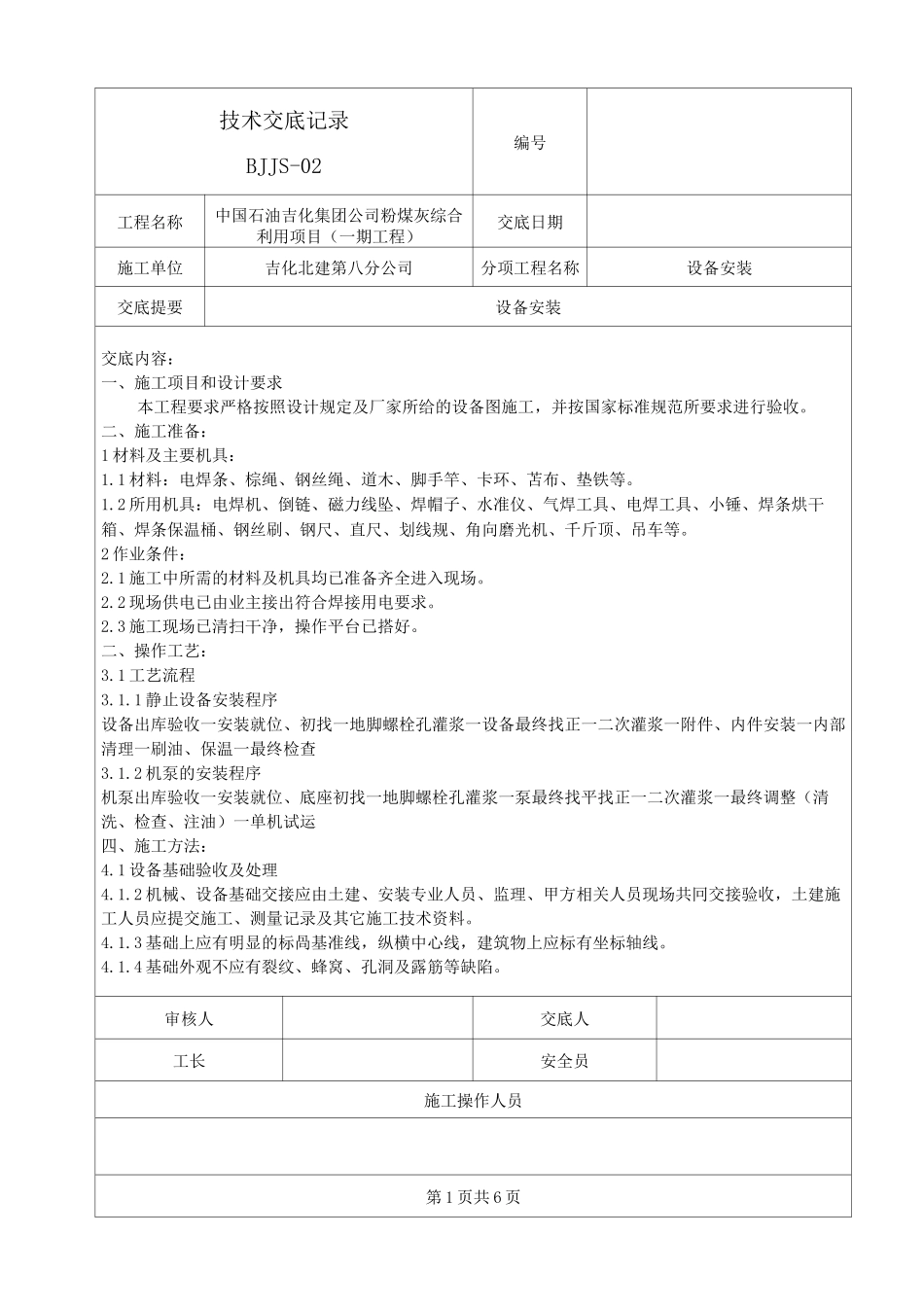

技术交底记录BJJS-02编号工程名称中国石油吉化集团公司粉煤灰综合利用项目(一期工程)交底日期施工单位吉化北建第八分公司分项工程名称设备安装交底提要设备安装交底内容:一、施工项目和设计要求本工程要求严格按照设计规定及厂家所给的设备图施工,并按国家标准规范所要求进行验收
二、施工准备:1材料及主要机具:1
1材料:电焊条、棕绳、钢丝绳、道木、脚手竿、卡环、苫布、垫铁等
2所用机具:电焊机、倒链、磁力线坠、焊帽子、水准仪、气焊工具、电焊工具、小锤、焊条烘干箱、焊条保温桶、钢丝刷、钢尺、直尺、划线规、角向磨光机、千斤顶、吊车等
2作业条件:2
1施工中所需的材料及机具均已准备齐全进入现场
2现场供电已由业主接出符合焊接用电要求
3施工现场已清扫干净,操作平台已搭好
二、操作工艺:3
1工艺流程3
1静止设备安装程序设备出库验收一安装就位、初找一地脚螺栓孔灌浆一设备最终找正一二次灌浆一附件、内件安装一内部清理一刷油、保温一最终检查3
2机泵的安装程序机泵出库验收一安装就位、底座初找一地脚螺栓孔灌浆一泵最终找平找正一二次灌浆一最终调整(清洗、检查、注油)一单机试运四、施工方法:4
1设备基础验收及处理4
2机械、设备基础交接应由土建、安装专业人员、监理、甲方相关人员现场共冋交接验收,土建施工人员应提交施工、测量记录及其它施工技术资料
3基础上应有明显的标咼基准线,纵横中心线,建筑物上应标有坐标轴线
4基础外观不应有裂纹、蜂窝、孔洞及露筋等缺陷
审核人交底人工长安全员施工操作人员第1页共6页技术交底记录BJJS-02编号工程名称中国石油吉化集团公司粉煤灰综合利用项目(一期工程)交底日期施工单位吉化北建第八分公司分项工程名称设备安装交底提要设备安装交底内容:4
5基础混凝土强度应达到设计要求,周围土方应回填、夯实、整平,地脚螺栓的螺纹部分应无
