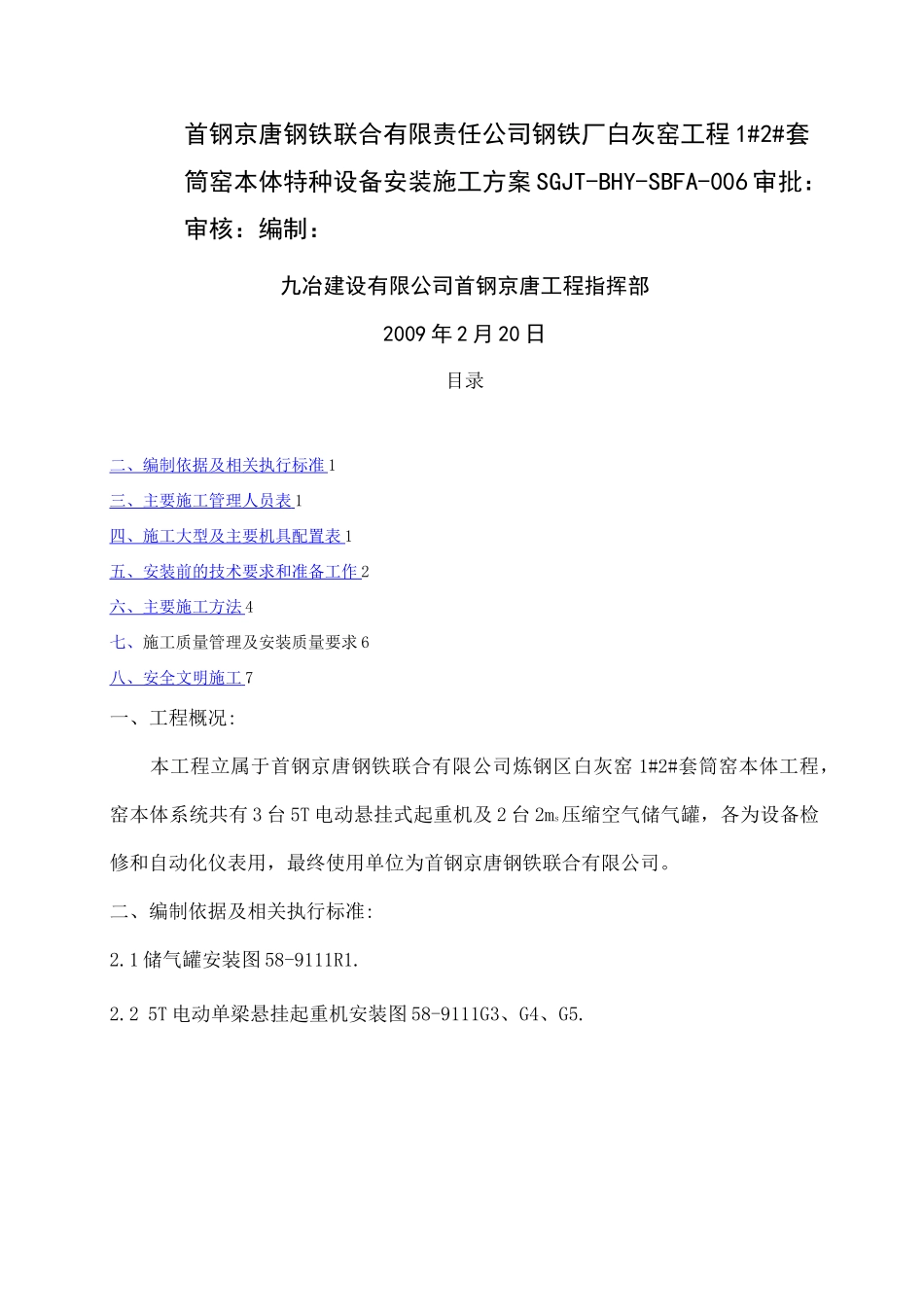

首钢京唐钢铁联合有限责任公司钢铁厂白灰窑工程1#2#套筒窑本体特种设备安装施工方案SGJT-BHY-SBFA-006审批:审核:编制:九冶建设有限公司首钢京唐工程指挥部2009年2月20日目录二、编制依据及相关执行标准1三、主要施工管理人员表1四、施工大型及主要机具配置表1五、安装前的技术要求和准备工作2六、主要施工方法4七、施工质量管理及安装质量要求6八、安全文明施工7一、工程概况:本工程立属于首钢京唐钢铁联合有限公司炼钢区白灰窑1#2#套筒窑本体工程,窑本体系统共有3台5T电动悬挂式起重机及2台2ms压缩空气储气罐,各为设备检修和自动化仪表用,最终使用单位为首钢京唐钢铁联合有限公司
二、编制依据及相关执行标准:2
1储气罐安装图58-9111R1
25T电动单梁悬挂起重机安装图58-9111G3、G4、G5

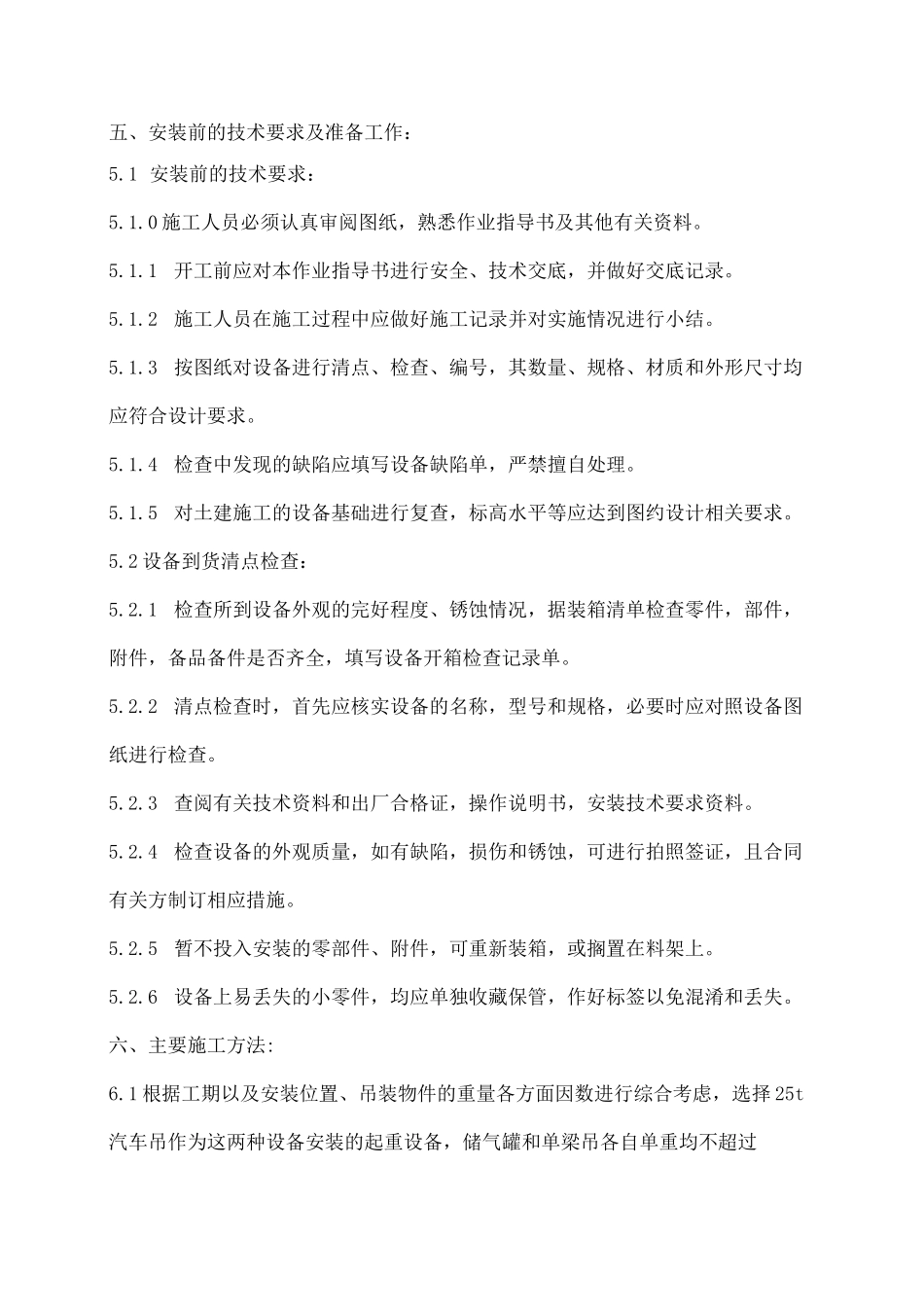

3机械设备安装工程施工及验收通用规范GB50231-98
4《起重设备安装工程施工及验收规范》GB50278-98
三、主要施工管理人员表:序号姓名本工程担任职务职称1屈红伟项目指挥长高工一级项目经理2候东林副指挥长一级项目经理3李子庆总工程师咼工4李小凤经营部长工程师5朱其良安全主管注册安全工程师6韩金涛质量主管工程师四、施工主要机具配置表:序号机械或设备名称型号规格数量国别产地制造年份额定功率kW生产能力1汽车吊25T1台浦沅200710825t2交流电焊机BX3-500-24台北京2002303水准仪DS-31台北京2008——4水平仪6002台北京20085倒链2〜1015台郑州2003—2〜5t6盘尺50m2台北京20087角向磨光机①1252台郑州2003——五、安装前的技术要求及准备工作:5
1安装前的技术要求:5
0施工人员必须认真审阅图纸,熟悉作业指导书及其他有关资料
1开工前应对本作业指导书进行安全、技术交底,并做好交底记
