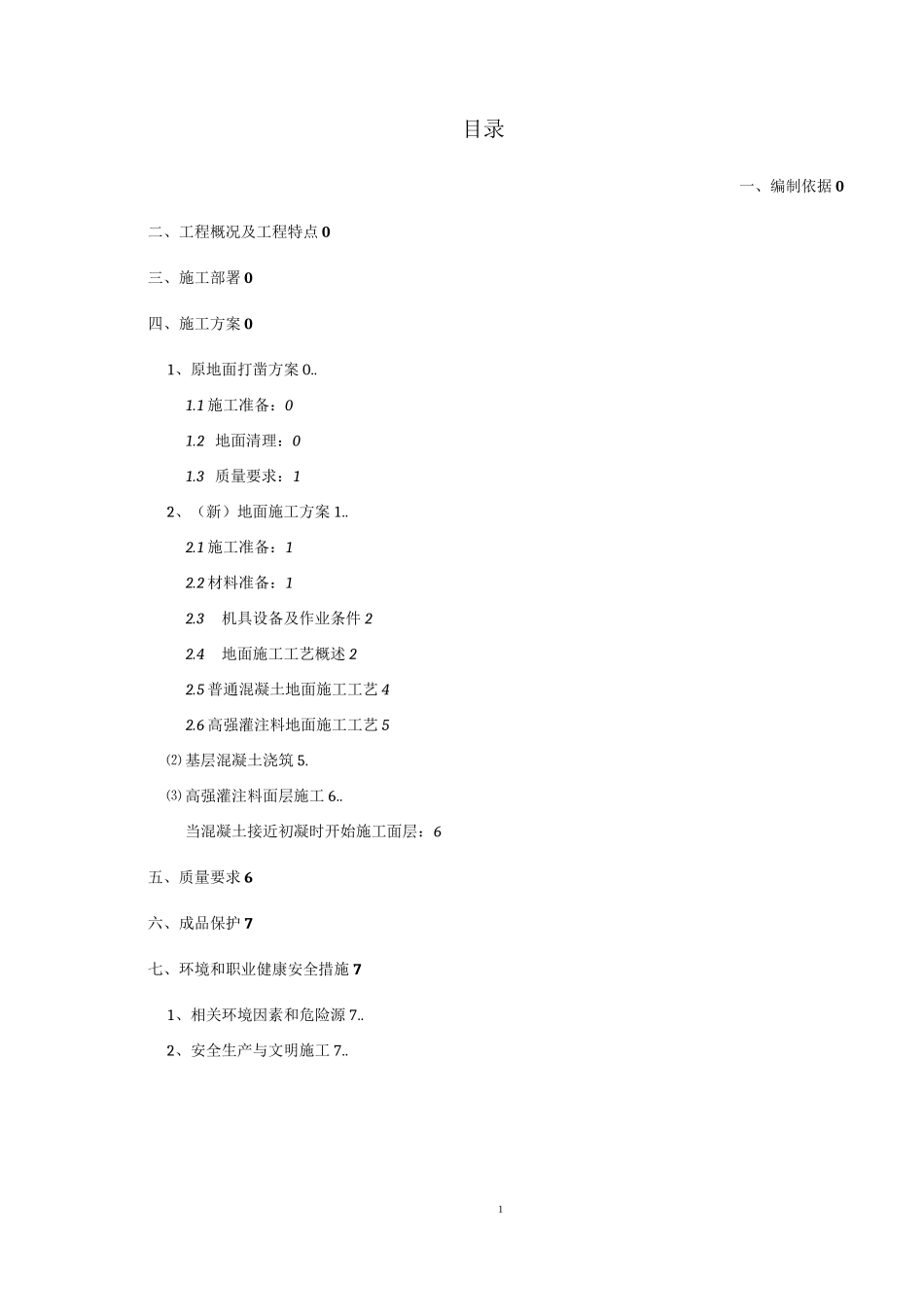

0地下车库施工方案编制:编制日期:审核:审核日期:—大庆市四方圆建筑工程有限公司二0一五年四月二十四日1目录一、编制依据0二、工程概况及工程特点0三、施工部署0四、施工方案01、原地面打凿方案0
1施工准备:01
2地面清理:01
3质量要求:12、(新)地面施工方案1
1施工准备:12
2材料准备:12
3机具设备及作业条件22
4地面施工工艺概述22
5普通混凝土地面施工工艺42
6高强灌注料地面施工工艺5⑵基层混凝土浇筑5
⑶高强灌注料面层施工6
当混凝土接近初凝时开始施工面层:6五、质量要求6六、成品保护7七、环境和职业健康安全措施71、相关环境因素和危险源7
2、安全生产与文明施工7
细石混凝土地面施工工艺标准细石混凝土地面施工工艺标准原地面风炮机打凿后采用打凿机进行地面打凿清理,原地面打凿后垃圾随打凿随用0细石混凝土地面施工工艺标准5细石混凝土地面施工工艺标准2(4)对所有作业人员已进行了技术交底,特殊工种必须持证上岗
(5)基层洁净,已作隐蔽验收
(6)施工前应作好样板间,经验收达到标准要求后方可正式大面开展
4地面施工工艺概述2
1基层处理:楼地面清理及结构渗漏处理采用分区施工,将各区用3皮120灰砂砖隔断后,排除积水,检查底板渗漏情况,找出结构缝隙,用墨线做好标记,将渗漏部位凿开成“V”字形,凿开深度为5cm,用堵漏材料(堵漏灵)封堵严实,待干燥后检查,若无渗漏,则用C30微膨胀细石砼封盖严实,细石砼面不得超过结构板面2cm
待底板渗漏封堵完毕后,将底板面层清理干净(保证面层无浮浆,无垃圾),直至完全暴露出结构砼
地面清理好后在浇注混凝土前再用水泥净浆均匀扫面,以提高界面粘接力
基层清理的洁净程度是避免高强灌注料地面空鼓的控制重点,应严格检查
施工前,将基层混凝土表面清理洁净,湿润并不得有积水
2地坪模板设置(1)分仓缝设
