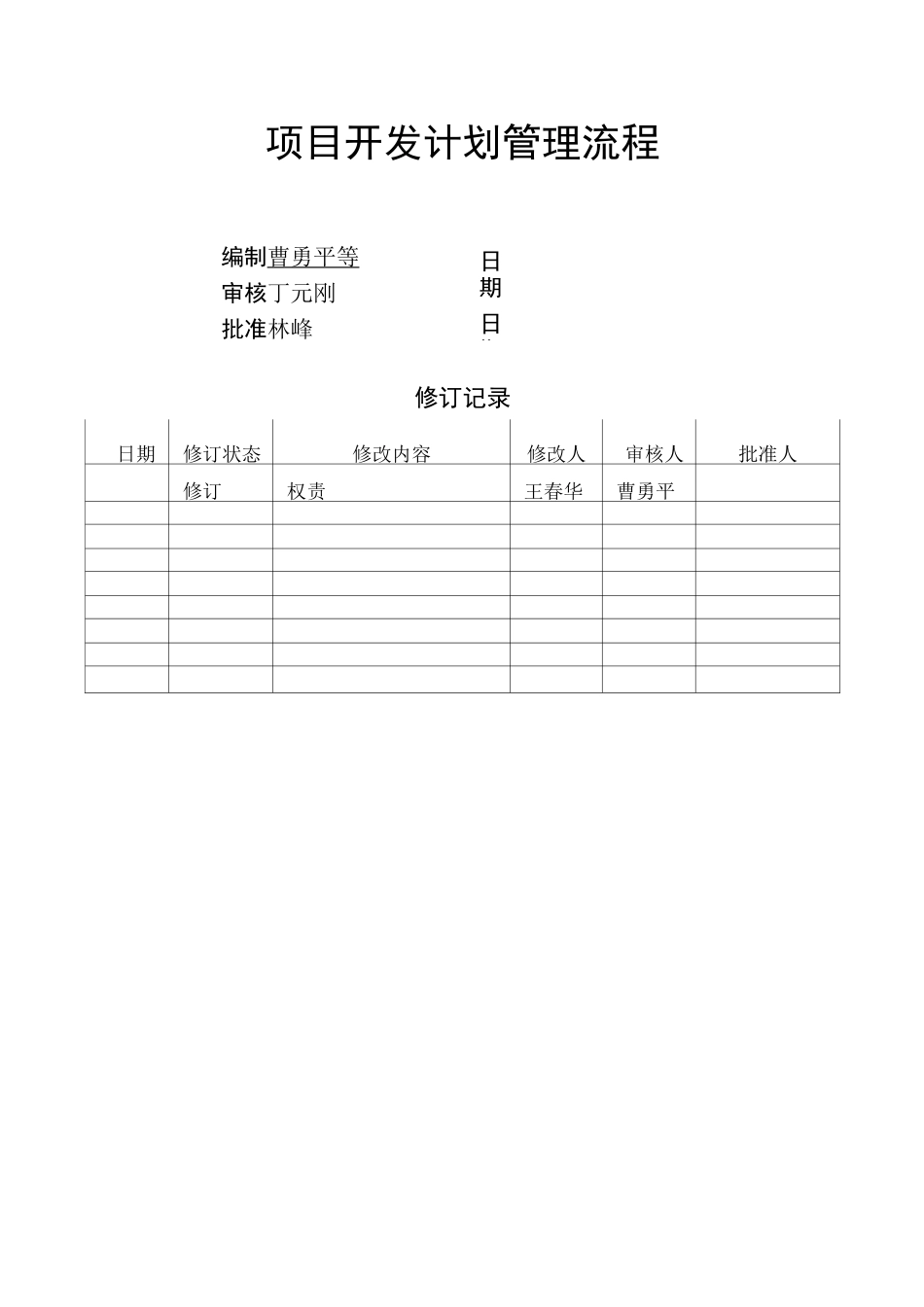

旭辉项目开发计划管理作业指引Companynumber:【0089WT-8898YT-W8CCB-BUUT-202108】YOIR日期日期项目开发计划管理流程编制曹勇平等审核丁元刚批准林峰修订记录日期修订状态修改内容修改人审核人批准人修订权责王春华曹勇平1

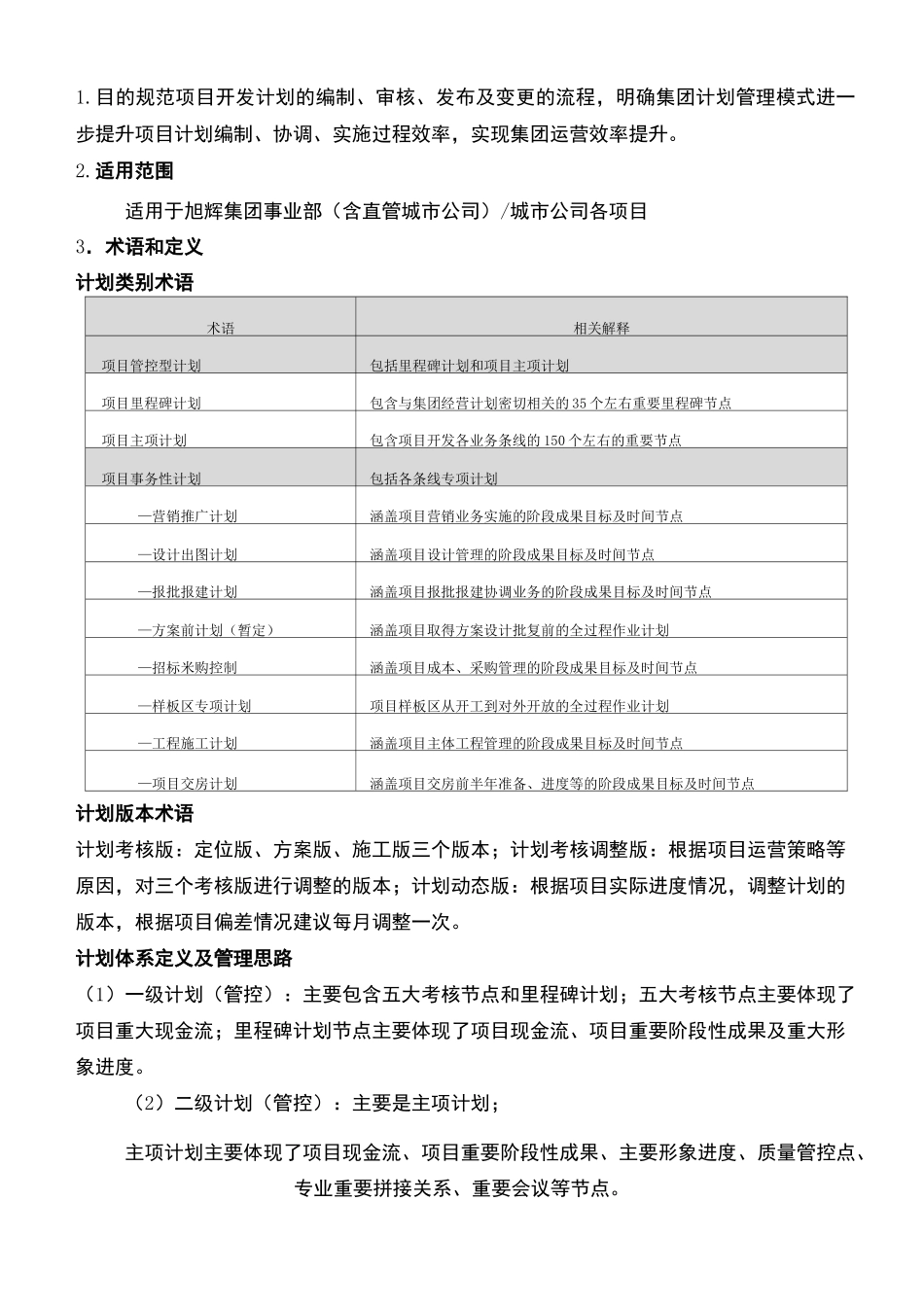

目的规范项目开发计划的编制、审核、发布及变更的流程,明确集团计划管理模式进一步提升项目计划编制、协调、实施过程效率,实现集团运营效率提升
适用范围适用于旭辉集团事业部(含直管城市公司)/城市公司各项目3.术语和定义计划类别术语术语相关解释项目管控型计划包括里程碑计划和项目主项计划项目里程碑计划包含与集团经营计划密切相关的35个左右重要里程碑节点项目主项计划包含项目开发各业务条线的150个左右的重要节点项目事务性计划包括各条线专项计划—营销推广计划涵盖项目营销业务实施的阶段成果目标及时间节点—设计出图计划涵盖项目设计管理的阶段成果目标及时间节点—报批报建计划涵盖项目报批报建协调业务的阶段成果目标及时间节点—方案前计划(暂定)涵盖项目取得方案设计批复前的全过程作业计划—招标米购控制涵盖项目成本、采购管理的阶段成果目标及时间节点—样板区专项计划项目样板区从开工到对外开放的全过程作业计划—工程施工计划涵盖项目主体工程管理的阶段成果目标及时间节点—项目交房计划涵盖项目交房前半年准备、进度等的阶段成果目标及时间节点计划版本术语计划考核版:定位版、方案版、施工版三个版本;计划考核调整版:根据项目运营策略等原因,对三个考核版进行调整的版本;计划动态版:根据项目实际进度情况,调整计划的版本,根据项目偏差情况建议每月调整一次
计划体系定义及管理思路(1)一级计划(管控):主要包含五大考核节点和里程碑计划;五大考核节点主要体现了项目重大现金流;里程碑计划节点主要体现了项目现金流、项目重要阶段性成果及重大形象进度
(2)二级计划(管控):主
