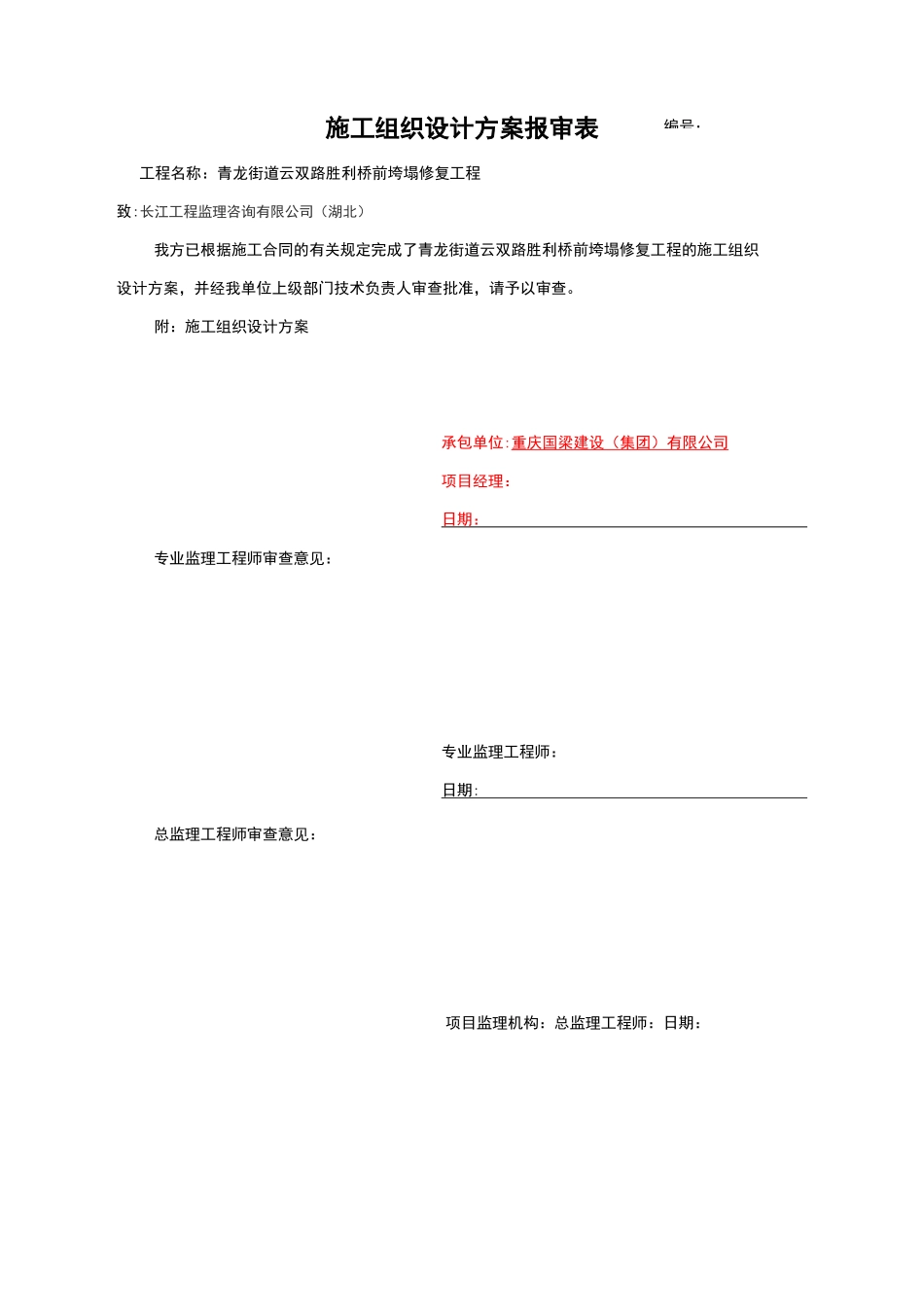

编号:施工组织设计方案报审表工程名称:青龙街道云双路胜利桥前垮塌修复工程致:长江工程监理咨询有限公司(湖北)我方已根据施工合同的有关规定完成了青龙街道云双路胜利桥前垮塌修复工程的施工组织设计方案,并经我单位上级部门技术负责人审查批准,请予以审查
附:施工组织设计方案承包单位:重庆国梁建设(集团)有限公司项目经理:日期:专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审查意见:项目监理机构:总监理工程师:日期:青龙街道云双路胜利桥前垮塌修复工程施工组织设计编制人:审核人:审批人:施工单位:重庆国梁建设(集团)有限公司编制日期:二0一二年五月1

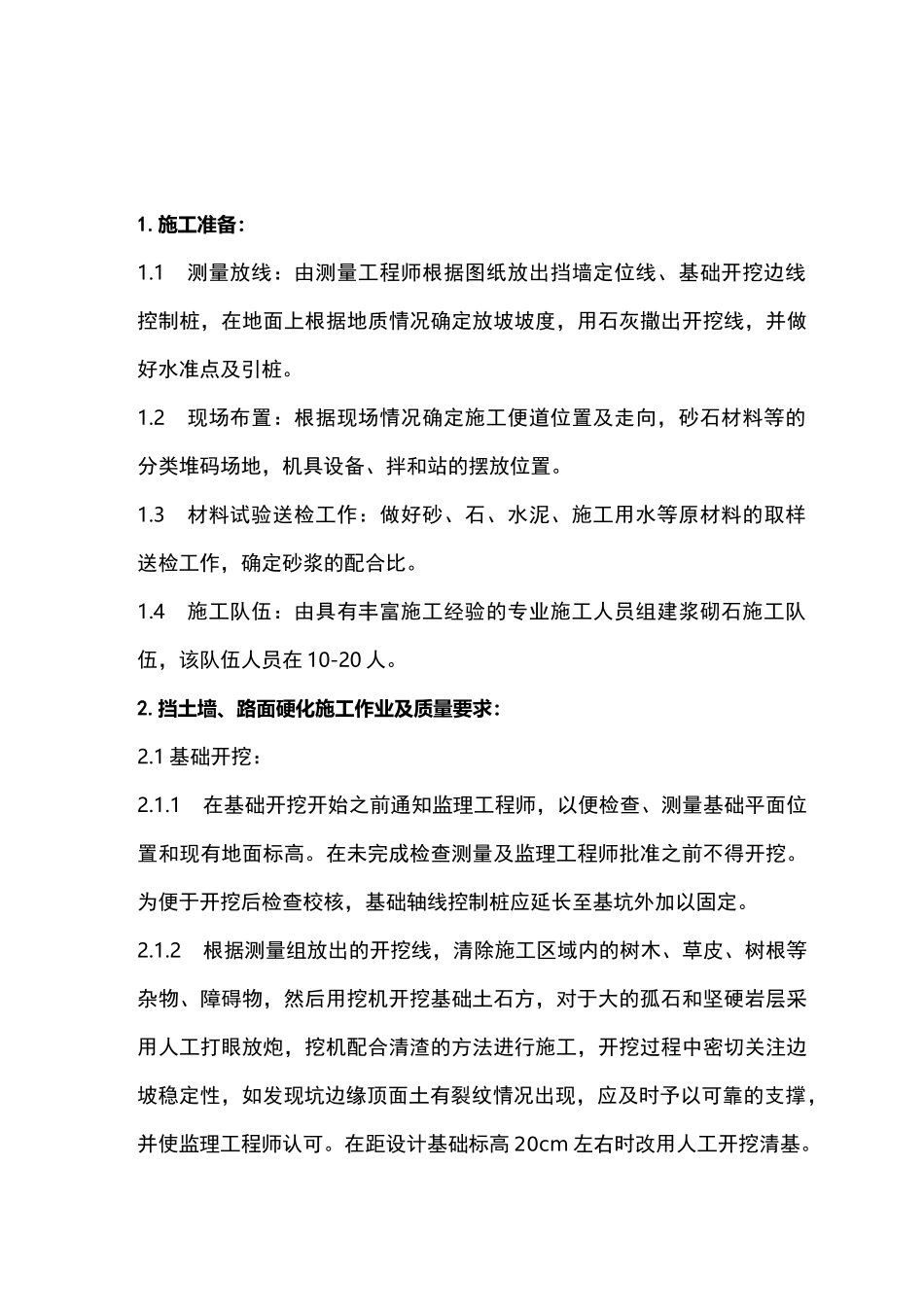

施工准备:1
1测量放线:由测量工程师根据图纸放出挡墙定位线、基础开挖边线控制桩,在地面上根据地质情况确定放坡坡度,用石灰撒出开挖线,并做好水准点及引桩
2现场布置:根据现场情况确定施工便道位置及走向,砂石材料等的分类堆码场地,机具设备、拌和站的摆放位置
3材料试验送检工作:做好砂、石、水泥、施工用水等原材料的取样送检工作,确定砂浆的配合比
4施工队伍:由具有丰富施工经验的专业施工人员组建浆砌石施工队伍,该队伍人员在10-20人
挡土墙、路面硬化施工作业及质量要求:2
1基础开挖:2
1在基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高
在未完成检查测量及监理工程师批准之前不得开挖
为便于开挖后检查校核,基础轴线控制桩应延长至基坑外加以固定
2根据测量组放出的开挖线,清除施工区域内的树木、草皮、树根等杂物、障碍物,然后用挖机开挖基础土石方,对于大的孤石和坚硬岩层采用人工打眼放炮,挖机配合清渣的方法进行施工,开挖过程中密切关注边坡稳定性,如发现坑边缘顶面土有裂纹情况出现,应及时予以可靠的支撑,并使监理工程师认可
在距设计基础标高20cm左右时改用人工开挖清基
