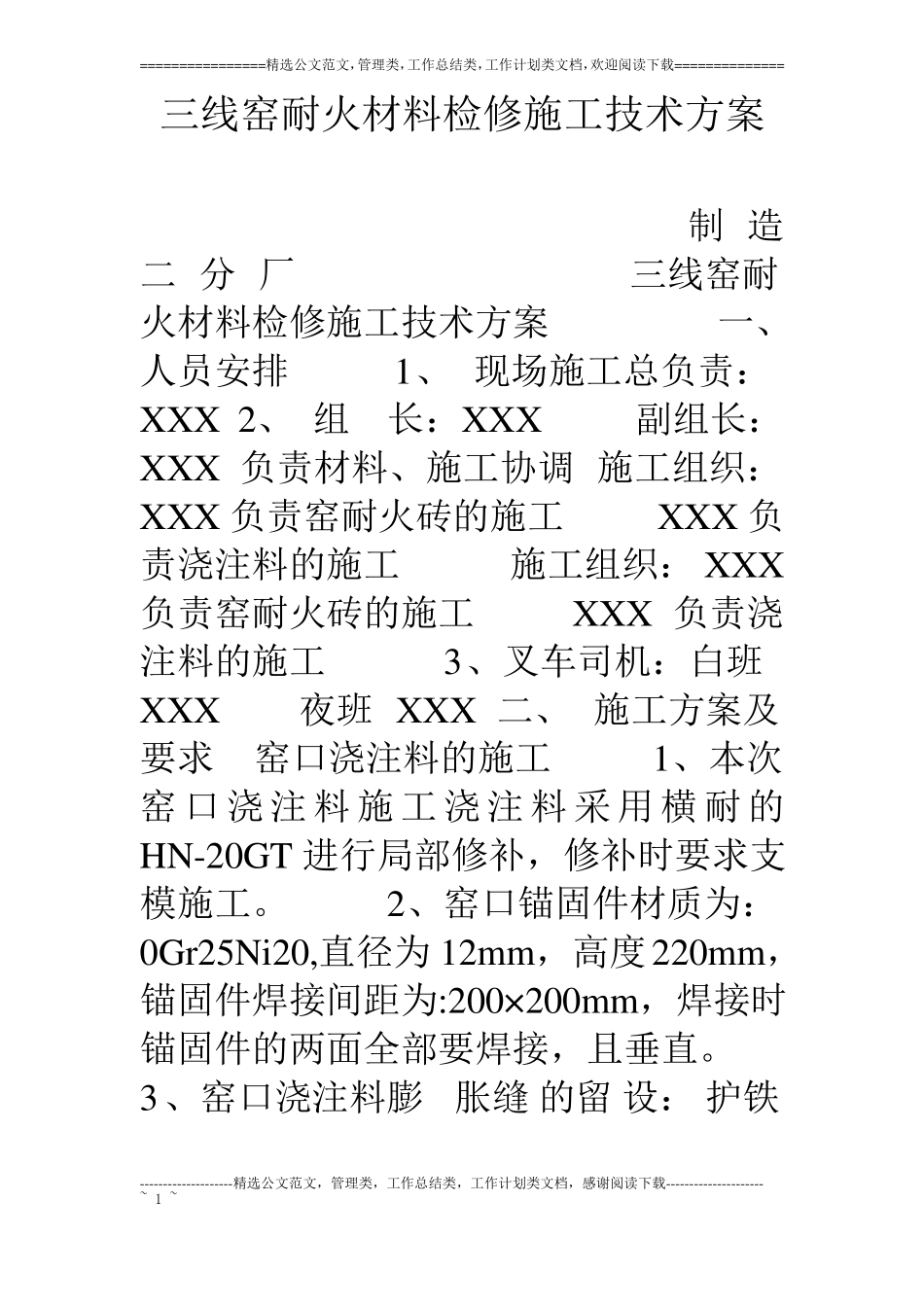

================精选公文范文,管理类,工作总结类,工作计划类文档,欢迎阅读下载==============三线窑耐火材料检修施工技术方案制造二分厂三线窑耐火材料检修施工技术方案一、人员安排1、现场施工总负责:XXX2、组长:XXX副组长:XXX负责材料、施工协调施工组织:XXX负责窑耐火砖的施工XXX负责浇注料的施工施工组织:XXX负责窑耐火砖的施工XXX负责浇注料的施工3、叉车司机:白班XXX夜班XXX二、施工方案及要求窑口浇注料的施工1、本次窑口浇注料施工浇注料采用横耐的HN-20GT进行局部修补,修补时要求支模施工
2、窑口锚固件材质为:0Gr25Ni20,直径为12mm,高度220mm,锚固件焊接间距为:200×200mm,焊接时锚固件的两面全部要焊接,且垂直

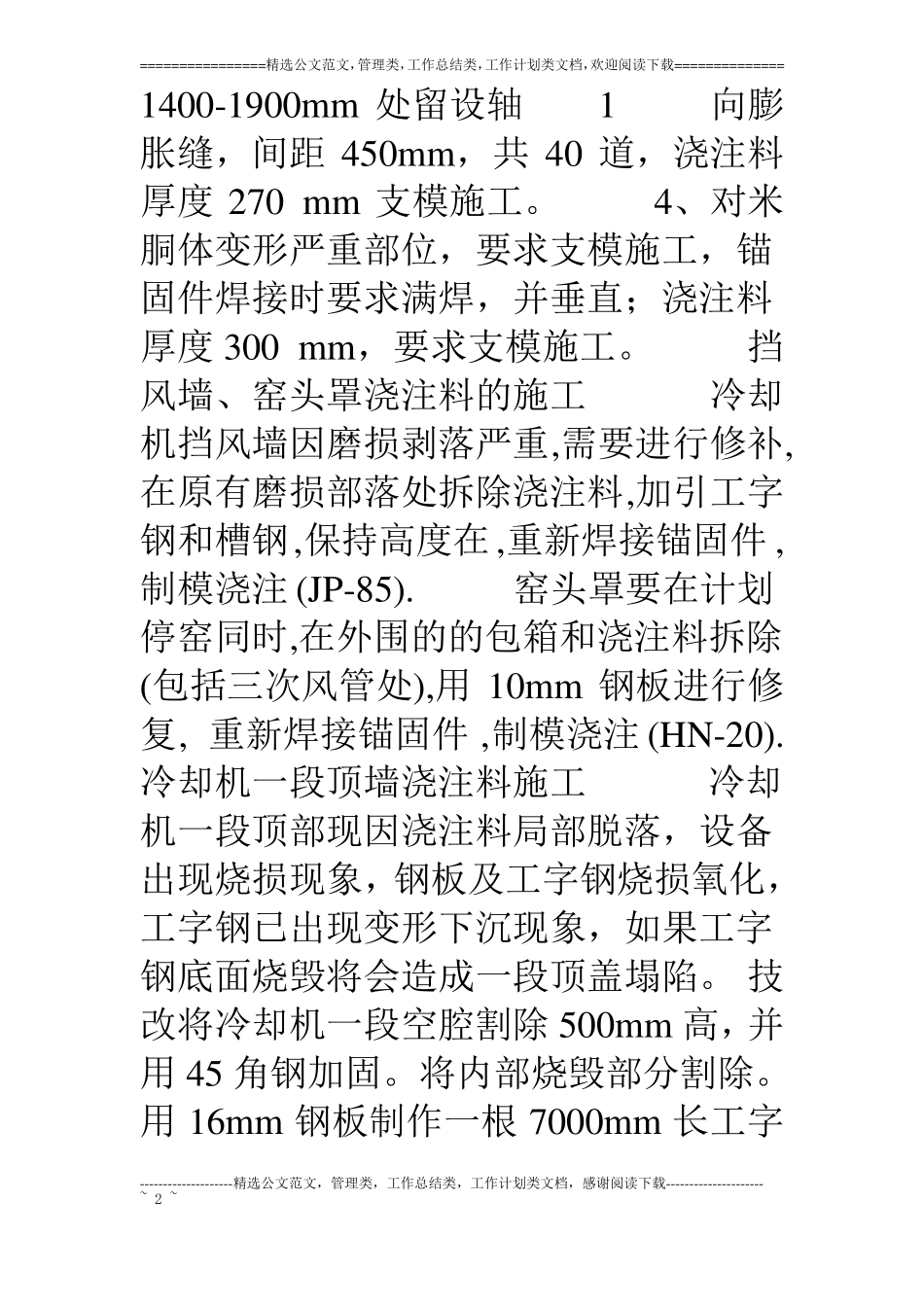

3、窑口浇注料膨胀缝的留设:护铁--------------------精选公文范文,管理类,工作总结类,工作计划类文档,感谢阅读下载---------------------~1~================精选公文范文,管理类,工作总结类,工作计划类文档,欢迎阅读下载==============1400-1900mm处留设轴1向膨胀缝,间距450mm,共40道,浇注料厚度270mm支模施工
4、对米胴体变形严重部位,要求支模施工,锚固件焊接时要求满焊,并垂直;浇注料厚度300mm,要求支模施工
挡风墙、窑头罩浇注料的施工冷却机挡风墙因磨损剥落严重,需要进行修补,在原有磨损部落处拆除浇注料,加引工字钢和槽钢,保持高度在,重新焊接锚固件,制模浇注(JP-85)
窑头罩要在计划停窑同时,在外围的的包箱和浇注料拆除(包括三次风管处),用10mm钢板进行修复,重新焊接锚固件,制模浇注(HN-20)

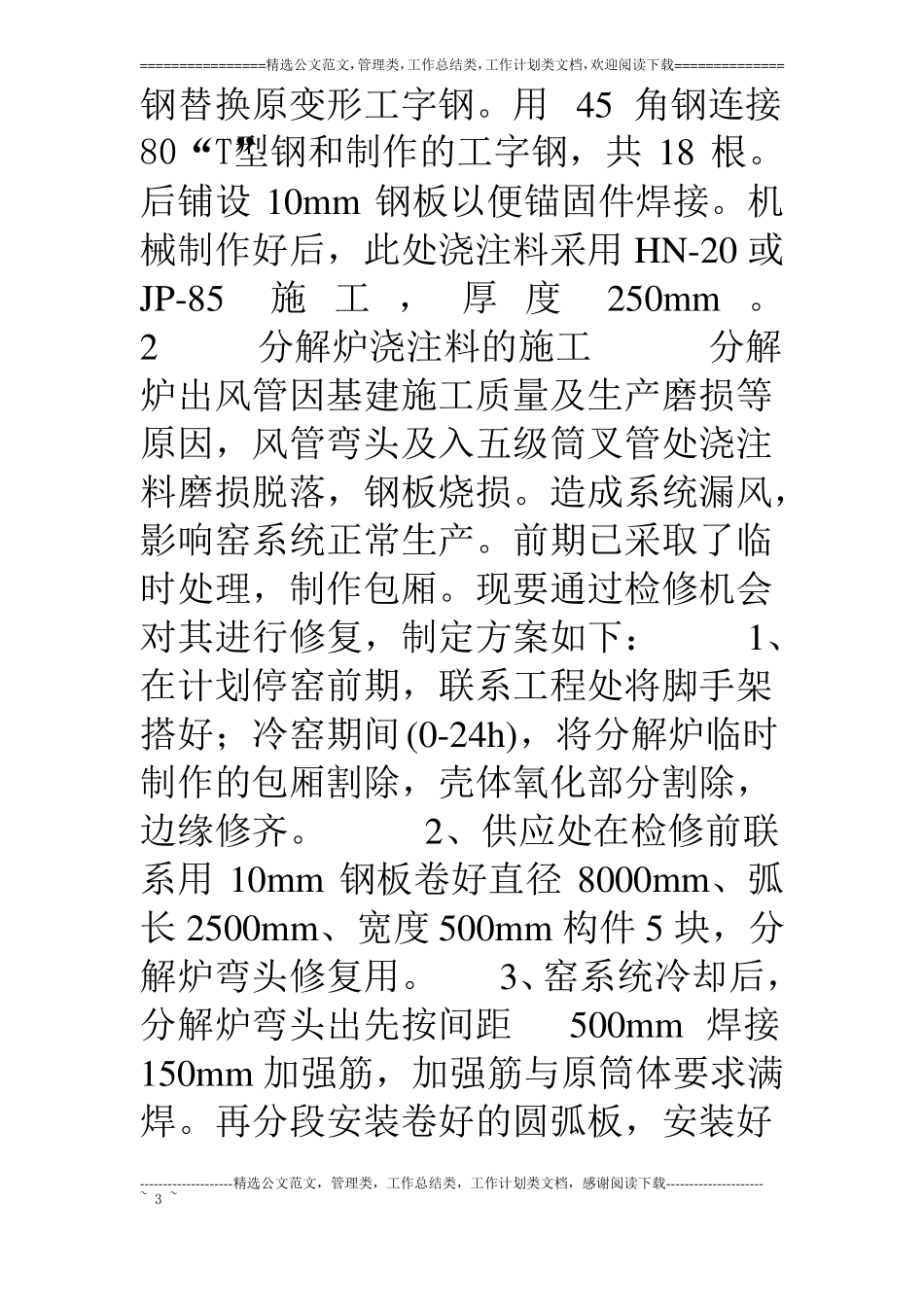

冷却机一段顶墙浇注料施工冷却机一段顶部现因浇注料局部脱落,设备出现烧损现象,钢板及工字钢烧损氧化,
