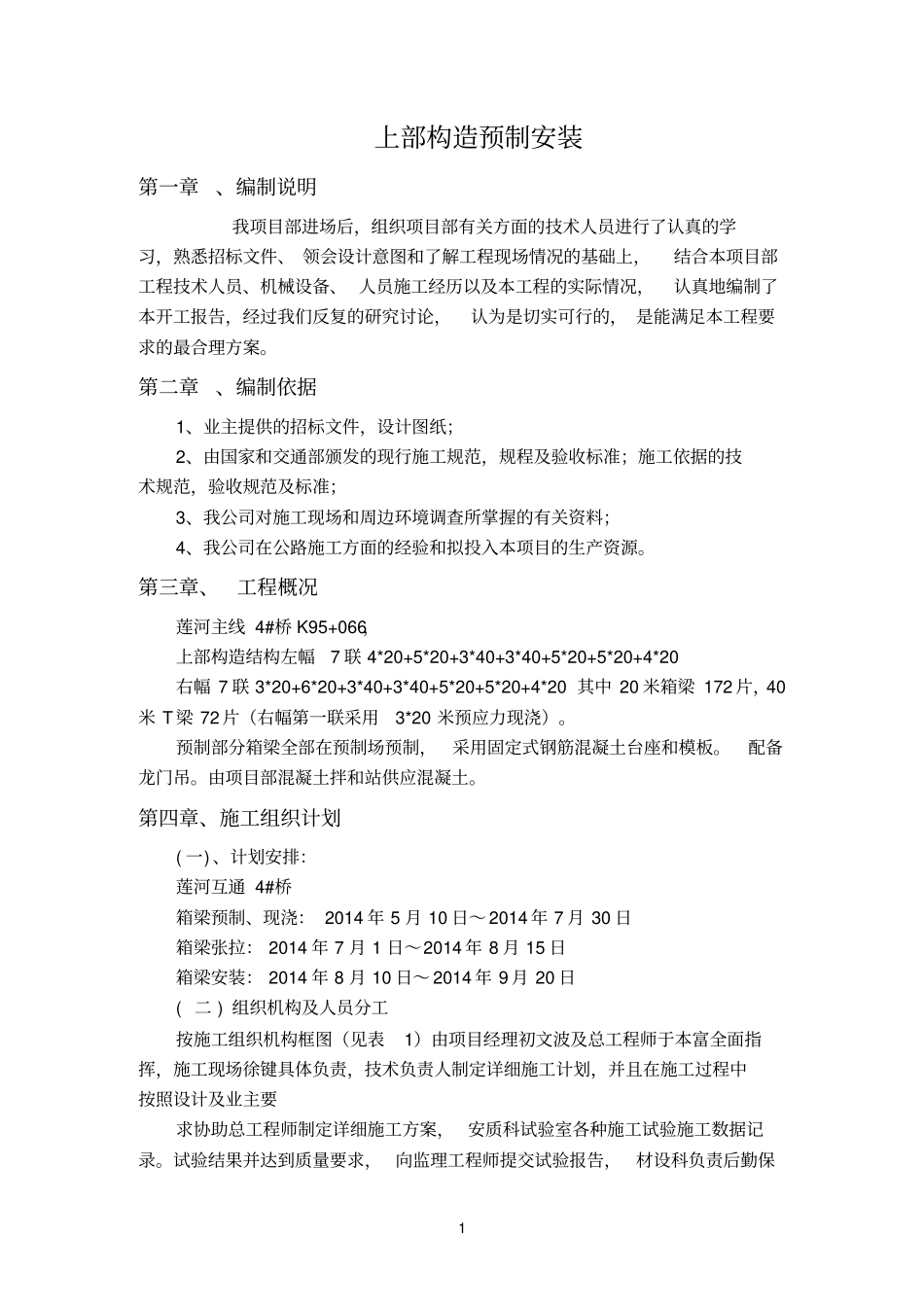

1上部构造预制安装第一章、编制说明我项目部进场后,组织项目部有关方面的技术人员进行了认真的学习,熟悉招标文件、领会设计意图和了解工程现场情况的基础上,结合本项目部工程技术人员、机械设备、人员施工经历以及本工程的实际情况,认真地编制了本开工报告,经过我们反复的研究讨论,认为是切实可行的,是能满足本工程要求的最合理方案
第二章、编制依据1、业主提供的招标文件,设计图纸;2、由国家和交通部颁发的现行施工规范,规程及验收标准;施工依据的技术规范,验收规范及标准;3、我公司对施工现场和周边环境调查所掌握的有关资料;4、我公司在公路施工方面的经验和拟投入本项目的生产资源
第三章、工程概况莲河主线4#桥K95+066,上部构造结构左幅7联4*20+5*20+3*40+3*40+5*20+5*20+4*20右幅7联3*20+6*20+3*40+3*40+5*20+5*20+4*20其中20米箱梁172片,40米T梁72片(右幅第一联采用3*20米预应力现浇)
预制部分箱梁全部在预制场预制,采用固定式钢筋混凝土台座和模板
由项目部混凝土拌和站供应混凝土
第四章、施工组织计划(一)、计划安排:莲河互通4#桥箱梁预制、现浇:2014年5月10日~2014年7月30日箱梁张拉:2014年7月1日~2014年8月15日箱梁安装:2014年8月10日~2014年9月20日(二)组织机构及人员分工按施工组织机构框图(见表1)由项目经理初文波及总工程师于本富全面指挥,施工现场徐键具体负责,技术负责人制定详细施工计划,并且在施工过程中按照设计及业主要求协助总工程师制定详细施工方案,安质科试验室各种施工试验施工数据记录
试验结果并达到质量要求,向监理工程师提交试验报告,材设科负责后勤保2障安全员负责施工安全,实验室负责本分项工程各项试验检测工作

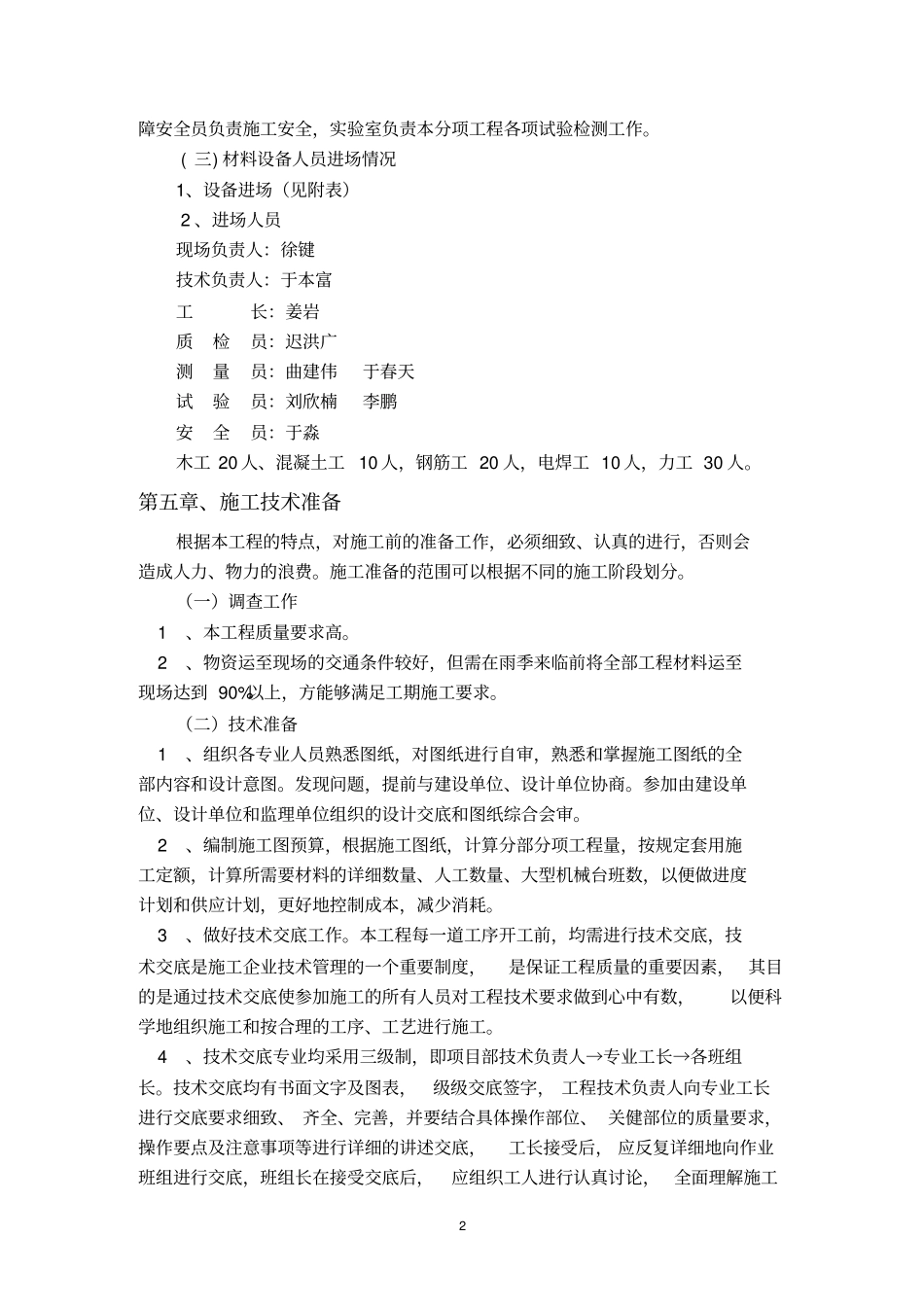

(三)材料设备人员进场情况1、设备进场(见附表)2、
