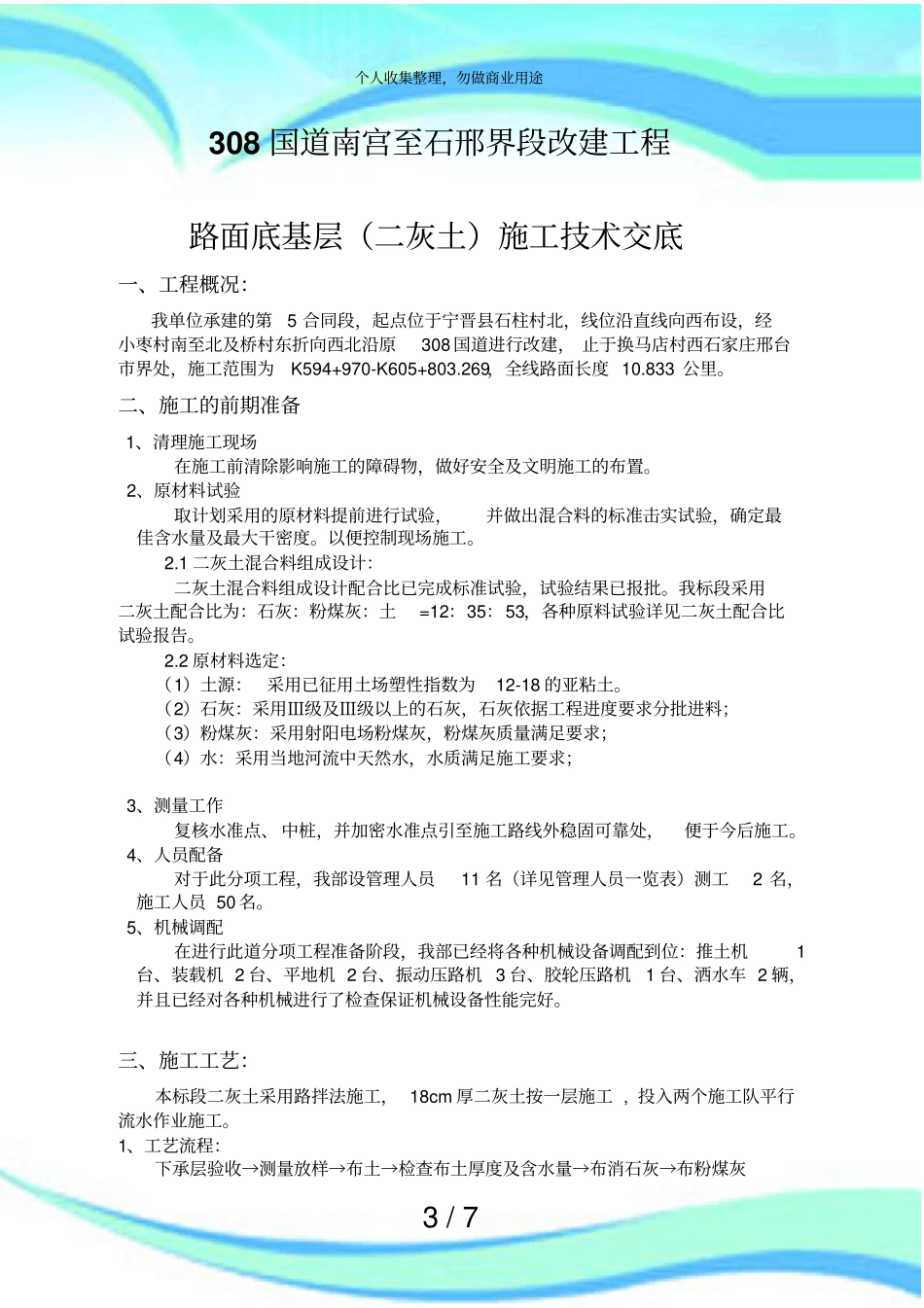

1/7二灰土路面底基层施工实施方案(路拌)2/7————————————————————————————————作者:————————————————————————————————日期:个人收集整理,勿做商业用途3/7308国道南宫至石邢界段改建工程路面底基层(二灰土)施工技术交底一、工程概况:我单位承建的第5合同段,起点位于宁晋县石柱村北,线位沿直线向西布设,经小枣村南至北及桥村东折向西北沿原308国道进行改建,止于换马店村西石家庄邢台市界处,施工范围为K594+970-K605+803
269,全线路面长度10
二、施工的前期准备1、清理施工现场在施工前清除影响施工的障碍物,做好安全及文明施工的布置
2、原材料试验取计划采用的原材料提前进行试验,并做出混合料的标准击实试验,确定最佳含水量及最大干密度
以便控制现场施工
1二灰土混合料组成设计:二灰土混合料组成设计配合比已完成标准试验,试验结果已报批
我标段采用二灰土配合比为:石灰:粉煤灰:土=12:35:53,各种原料试验详见二灰土配合比试验报告
2原材料选定:(1)土源:采用已征用土场塑性指数为12-18的亚粘土
(2)石灰:采用Ⅲ级及Ⅲ级以上的石灰,石灰依据工程进度要求分批进料;(3)粉煤灰:采用射阳电场粉煤灰,粉煤灰质量满足要求;(4)水:采用当地河流中天然水,水质满足施工要求;3、测量工作复核水准点、中桩,并加密水准点引至施工路线外稳固可靠处,便于今后施工
4、人员配备对于此分项工程,我部设管理人员11名(详见管理人员一览表)测工2名,施工人员50名
5、机械调配在进行此道分项工程准备阶段,我部已经将各种机械设备调配到位:推土机1台、装载机2台、平地机2台、振动压路机3台、胶轮压路机1台、洒水车2辆,并且已经对各种机械进行了检查保证机械设备性能完好
三、施工工艺:本标段二灰土采用路拌法施工,
