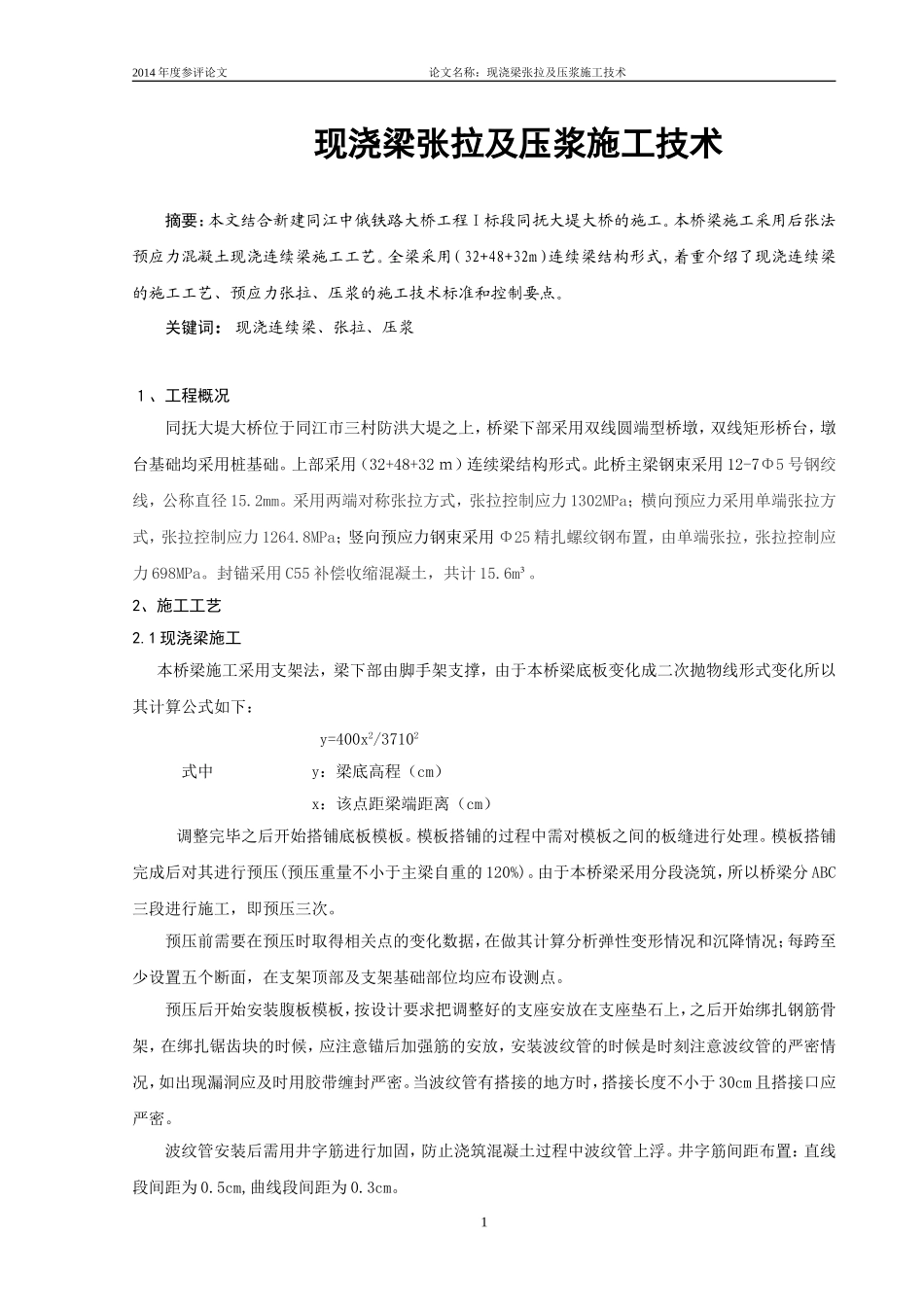

2014年度参评论文论文名称:现浇梁张拉及压浆施工技术现浇梁张拉及压浆施工技术摘要:本文结合新建同江中俄铁路大桥工程I标段同抚大堤大桥的施工
本桥梁施工采用后张法预应力混凝土现浇连续梁施工工艺
全梁采用(32+48+32m)连续梁结构形式,着重介绍了现浇连续梁的施工工艺、预应力张拉、压浆的施工技术标准和控制要点
关键词:现浇连续梁、张拉、压浆1、工程概况同抚大堤大桥位于同江市三村防洪大堤之上,桥梁下部采用双线圆端型桥墩,双线矩形桥台,墩台基础均采用桩基础
上部采用(32+48+32m)连续梁结构形式
此桥主梁钢束采用12-7Φ5号钢绞线,公称直径15
采用两端对称张拉方式,张拉控制应力1302MPa;横向预应力采用单端张拉方式,张拉控制应力1264
8MPa;竖向预应力钢束采用Φ25精扎螺纹钢布置,由单端张拉,张拉控制应力698MPa
封锚采用C55补偿收缩混凝土,共计15
2、施工工艺2
1现浇梁施工本桥梁施工采用支架法,梁下部由脚手架支撑,由于本桥梁底板变化成二次抛物线形式变化所以其计算公式如下:y=400x2/37102式中y:梁底高程(cm)x:该点距梁端距离(cm)调整完毕之后开始搭铺底板模板
模板搭铺的过程中需对模板之间的板缝进行处理
模板搭铺完成后对其进行预压(预压重量不小于主梁自重的120%)
由于本桥梁采用分段浇筑,所以桥梁分ABC三段进行施工,即预压三次
预压前需要在预压时取得相关点的变化数据,在做其计算分析弹性变形情况和沉降情况;每跨至少设置五个断面,在支架顶部及支架基础部位均应布设测点
预压后开始安装腹板模板,按设计要求把调整好的支座安放在支座垫石上,之后开始绑扎钢筋骨架,在绑扎锯齿块的时候,应注意锚后加强筋的安放,安装波纹管的时候是时刻注意波纹管的严密情况,如出现漏洞应及时用胶带缠封严密
当波纹管有搭接的地方时,搭接长度不小于30c
