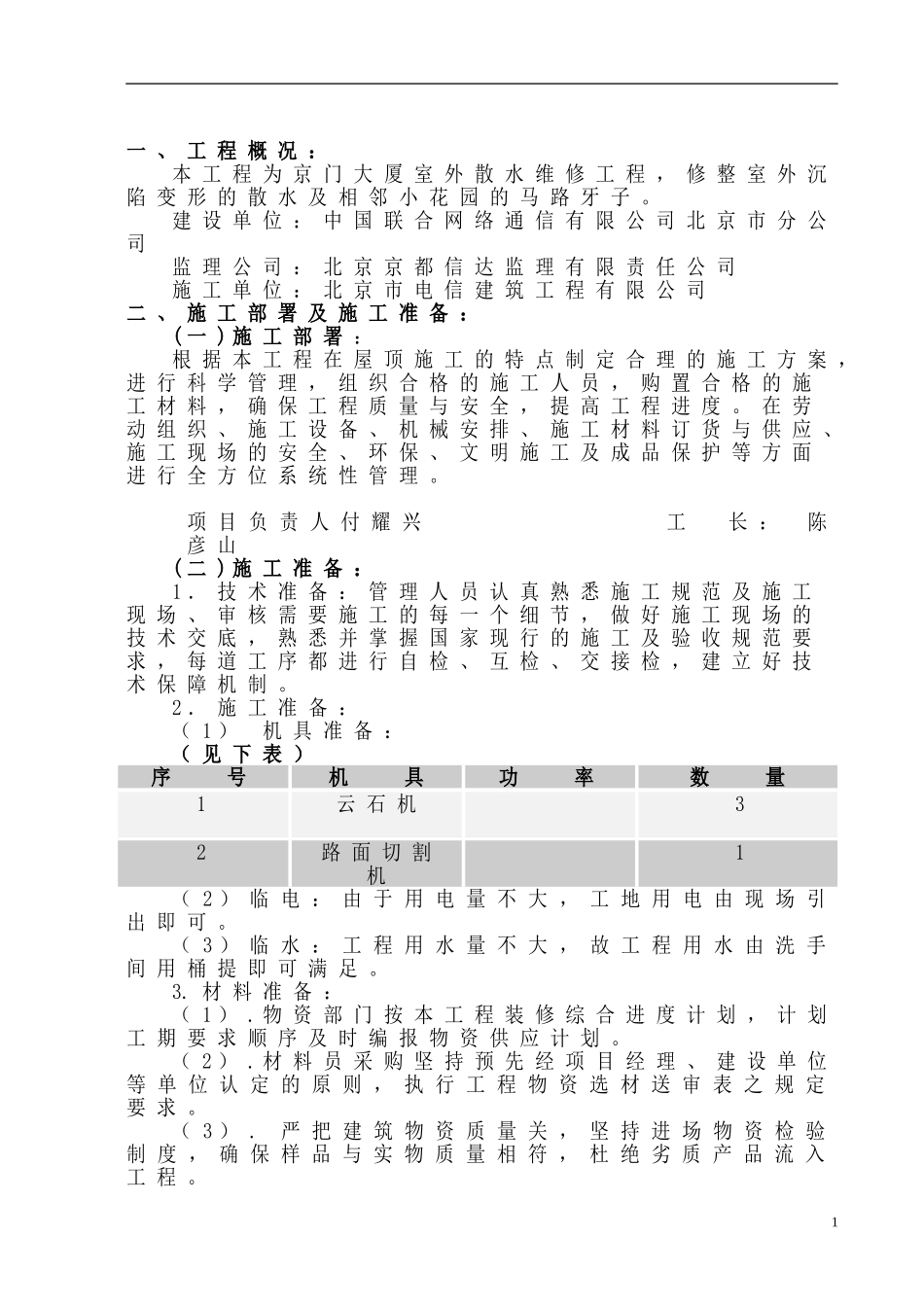

西单局机房楼顶防水大修工程【施工方案】京门大厦室外散水维修改造施工方案北京电信建筑工程有限公司二零零九年九月十七日一、工程概况:本工程为京门大厦室外散水维修工程,修整室外沉陷变形的散水及相邻小花园的马路牙子
建设单位:中国联合网络通信有限公司北京市分公司监理公司:北京京都信达监理有限责任公司施工单位:北京市电信建筑工程有限公司二、施工部署及施工准备:(一)施工部署:根据本工程在屋顶施工的特点制定合理的施工方案,进行科学管理,组织合格的施工人员,购置合格的施工材料,确保工程质量与安全,提高工程进度
在劳动组织、施工设备、机械安排、施工材料订货与供应、施工现场的安全、环保、文明施工及成品保护等方面进行全方位系统性管理
项目负责人付耀兴工长:陈彦山(二)施工准备:1.技术准备:管理人员认真熟悉施工规范及施工现场、审核需要施工的每一个细节,做好施工现场的技术交底,熟悉并掌握国家现行的施工及验收规范要求,每道工序都进行自检、互检、交接检,建立好技术保障机制
2.施工准备:(1)机具准备:(见下表)序号机具功率数量1云石机32路面切割机1(2)临电:由于用电量不大,工地用电由现场引出即可
(3)临水:工程用水量不大,故工程用水由洗手间用桶提即可满足
材料准备:(1)
物资部门按本工程装修综合进度计划,计划工期要求顺序及时编报物资供应计划
材料员采购坚持预先经项目经理、建设单位等单位认定的原则,执行工程物资选材送审表之规定要求
严把建筑物资质量关,坚持进场物资检验制度,确保样品与实物质量相符,杜绝劣质产品流入工程
防水材料产品出厂合格证,材质技术指标等证明必须齐全
易损、易耗物资计划应科学预计损耗率,以满足工程需要和质量要求

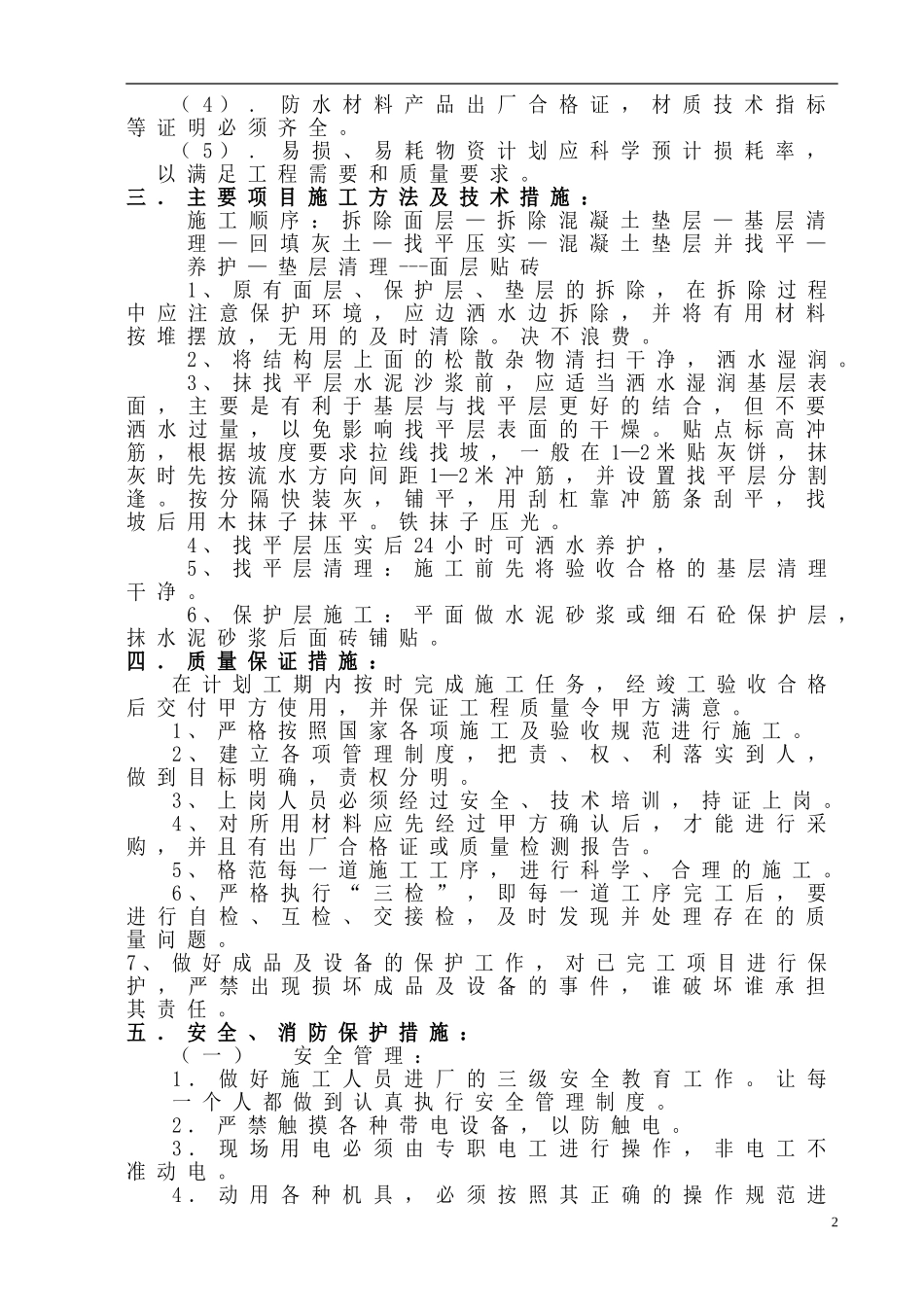

三.主要项目施工方法及技术措施:施工顺序:拆除面层—拆除混凝土垫层—基层清理—回填灰土—找平压实—混凝土垫层并找平—养护—垫层
