53101综采工作面黄泥灌浆方案及安全技术措施神木县鑫轮煤矿二一四年九月〇编制:张文龙审批栏职务姓名审批意见总工程师安全副矿长生产副矿长机电副矿长通风副总审批日期黄泥灌浆方案及安全技术措施依据矿井设计要求,矿井防灭火措施必须采用以灌浆为主,喷洒阻化剂、均压通风为辅的综合防灭火措施,故必须对回采工作面采空区进行预防性灌浆,为确保灌浆工作顺利进行,特制定本方案及措施望参加人员严格执行

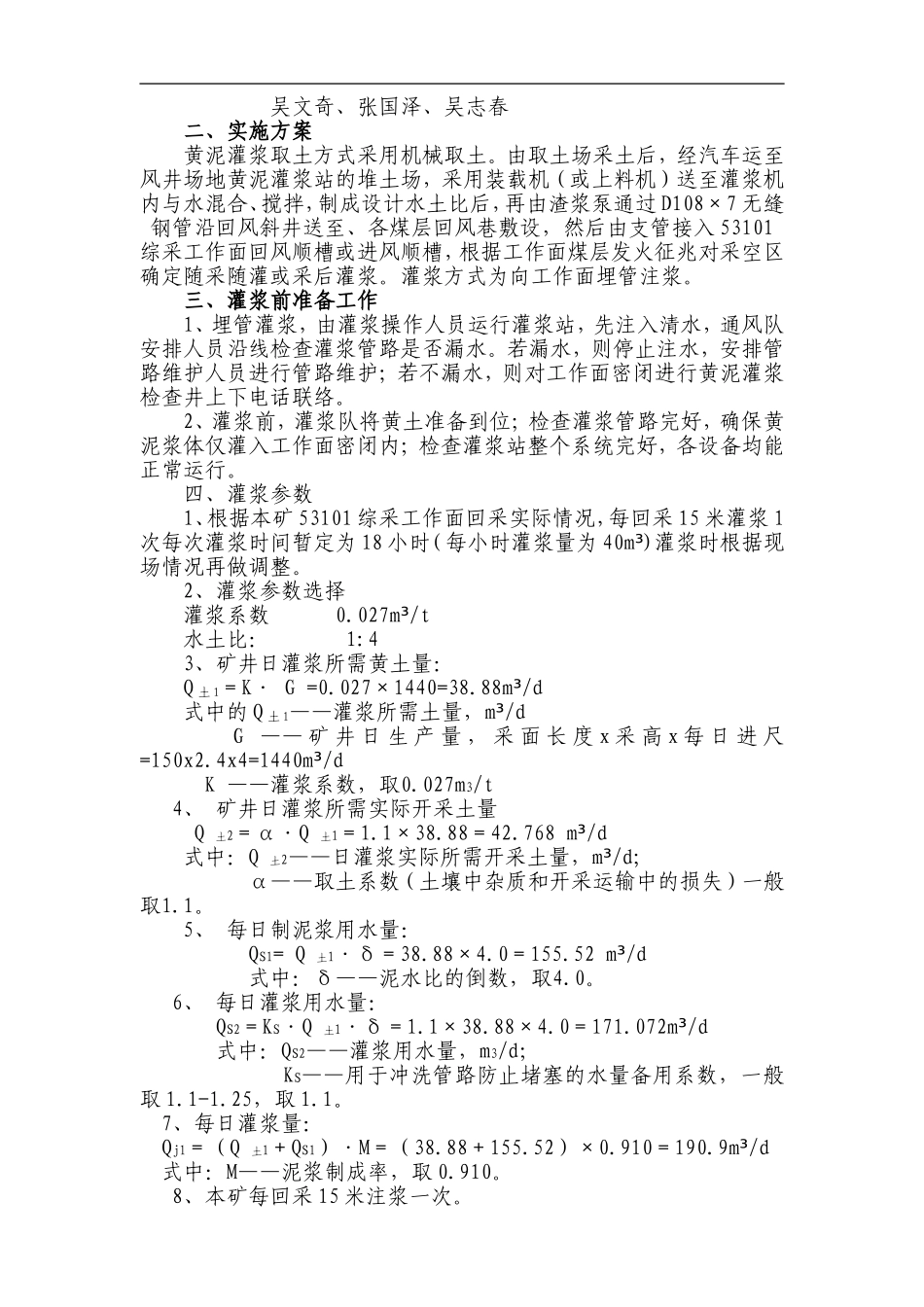

一、组织领导成立灌浆领导小组组长:王立新副组长:杜小甫、孙德禄成员:尚好明、高国朝、刘彦明郭玉强、许海朝、刘弟吴文奇、张国泽、吴志春二、实施方案黄泥灌浆取土方式采用机械取土
由取土场采土后,经汽车运至风井场地黄泥灌浆站的堆土场,采用装载机(或上料机)送至灌浆机内与水混合、搅拌,制成设计水土比后,再由渣浆泵通过D108×7无缝钢管沿回风斜井送至、各煤层回风巷敷设,然后由支管接入53101综采工作面回风顺槽或进风顺槽,根据工作面煤层发火征兆对采空区确定随采随灌或采后灌浆
灌浆方式为向工作面埋管注浆
三、灌浆前准备工作1、埋管灌浆,由灌浆操作人员运行灌浆站,先注入清水,通风队安排人员沿线检查灌浆管路是否漏水
若漏水,则停止注水,安排管路维护人员进行管路维护;若不漏水,则对工作面密闭进行黄泥灌浆检查井上下电话联络
2、灌浆前,灌浆队将黄土准备到位;检查灌浆管路完好,确保黄泥浆体仅灌入工作面密闭内;检查灌浆站整个系统完好,各设备均能正常运行
四、灌浆参数1、根据本矿53101综采工作面回采实际情况,每回采15米灌浆1次每次灌浆时间暂定为18小时(每小时灌浆量为40m³)灌浆时根据现场情况再做调整
2、灌浆参数选择灌浆系数0
027m/t³水土比:1:43、矿井日灌浆所需黄土量:Q土1=K·G=0
027×1440=38
88m/³d式中的Q土1——灌浆所需土量,m/³dG——矿井日生产量,采面长度x采高x每
