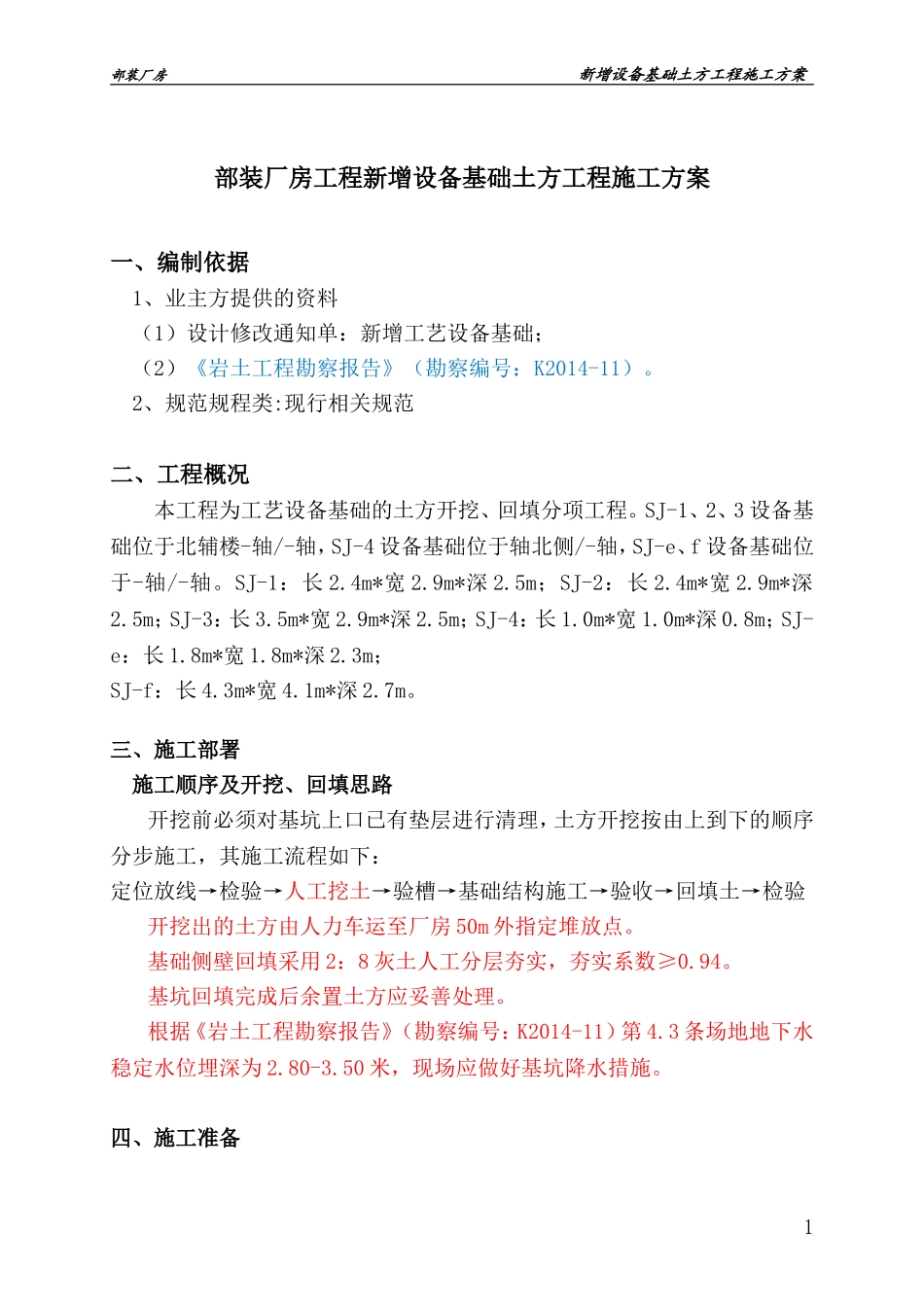

1部装厂房新增设备基础土方工程施工方案部装厂房工程新增设备基础土方工程施工方案一、编制依据1、业主方提供的资料(1)设计修改通知单:新增工艺设备基础;(2)《岩土工程勘察报告》(勘察编号:K2014-11)
2、规范规程类:现行相关规范二、工程概况本工程为工艺设备基础的土方开挖、回填分项工程
SJ-1、2、3设备基础位于北辅楼-轴/-轴,SJ-4设备基础位于轴北侧/-轴,SJ-e、f设备基础位于-轴/-轴
SJ-1:长2
5m;SJ-2:长2
5m;SJ-3:长3
5m;SJ-4:长1
8m;SJ-e:长1
3m;SJ-f:长4
三、施工部署施工顺序及开挖、回填思路开挖前必须对基坑上口已有垫层进行清理,土方开挖按由上到下的顺序分步施工,其施工流程如下:定位放线→检验→人工挖土→验槽→基础结构施工→验收→回填土→检验开挖出的土方由人力车运至厂房50m外指定堆放点
基础侧壁回填采用2:8灰土人工分层夯实,夯实系数≥0
基坑回填完成后余置土方应妥善处理
根据《岩土工程勘察报告》(勘察编号:K2014-11)第4
3条场地地下水稳定水位埋深为2
50米,现场应做好基坑降水措施
四、施工准备2部装厂房新增设备基础土方工程施工方案1、现场准备(1)根据建筑已有轴线、标高,进行设备基础定位、标高的测量,并做好初测记录及监理验收记录
(2)做好现场施工用电准备,在基坑附近设置配电箱
2、施工技术准备(1)收集与本基础工程条件类似的工程资料
(2)组织项目技术人员熟悉图纸,了解工程情况和工程施工内容,理解施工图各种设计技术要求和各项指标
(3)组织全体施工人员熟悉本工程各项操作规程,了解以往类似工程施工情况,学习以往工程施工经验
