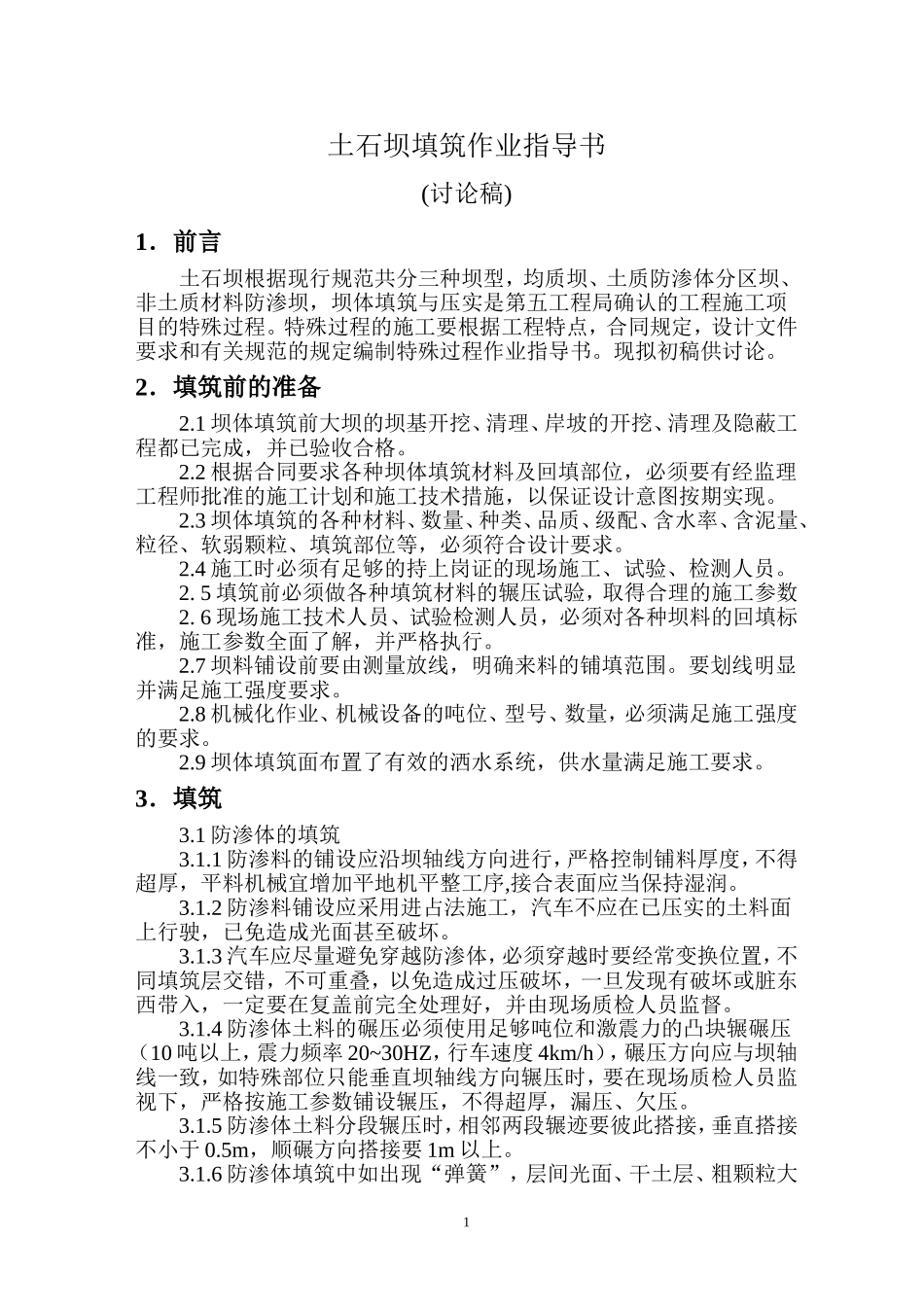

土石坝填筑作业指导书(讨论稿)1.前言土石坝根据现行规范共分三种坝型,均质坝、土质防渗体分区坝、非土质材料防渗坝,坝体填筑与压实是第五工程局确认的工程施工项目的特殊过程
特殊过程的施工要根据工程特点,合同规定,设计文件要求和有关规范的规定编制特殊过程作业指导书
现拟初稿供讨论
2.填筑前的准备2
1坝体填筑前大坝的坝基开挖、清理、岸坡的开挖、清理及隐蔽工程都已完成,并已验收合格
2根据合同要求各种坝体填筑材料及回填部位,必须要有经监理工程师批准的施工计划和施工技术措施,以保证设计意图按期实现
3坝体填筑的各种材料、数量、种类、品质、级配、含水率、含泥量、粒径、软弱颗粒、填筑部位等,必须符合设计要求
4施工时必须有足够的持上岗证的现场施工、试验、检测人员
5填筑前必须做各种填筑材料的辗压试验,取得合理的施工参数2
6现场施工技术人员、试验检测人员,必须对各种坝料的回填标准,施工参数全面了解,并严格执行
7坝料铺设前要由测量放线,明确来料的铺填范围
要划线明显并满足施工强度要求
8机械化作业、机械设备的吨位、型号、数量,必须满足施工强度的要求
9坝体填筑面布置了有效的洒水系统,供水量满足施工要求

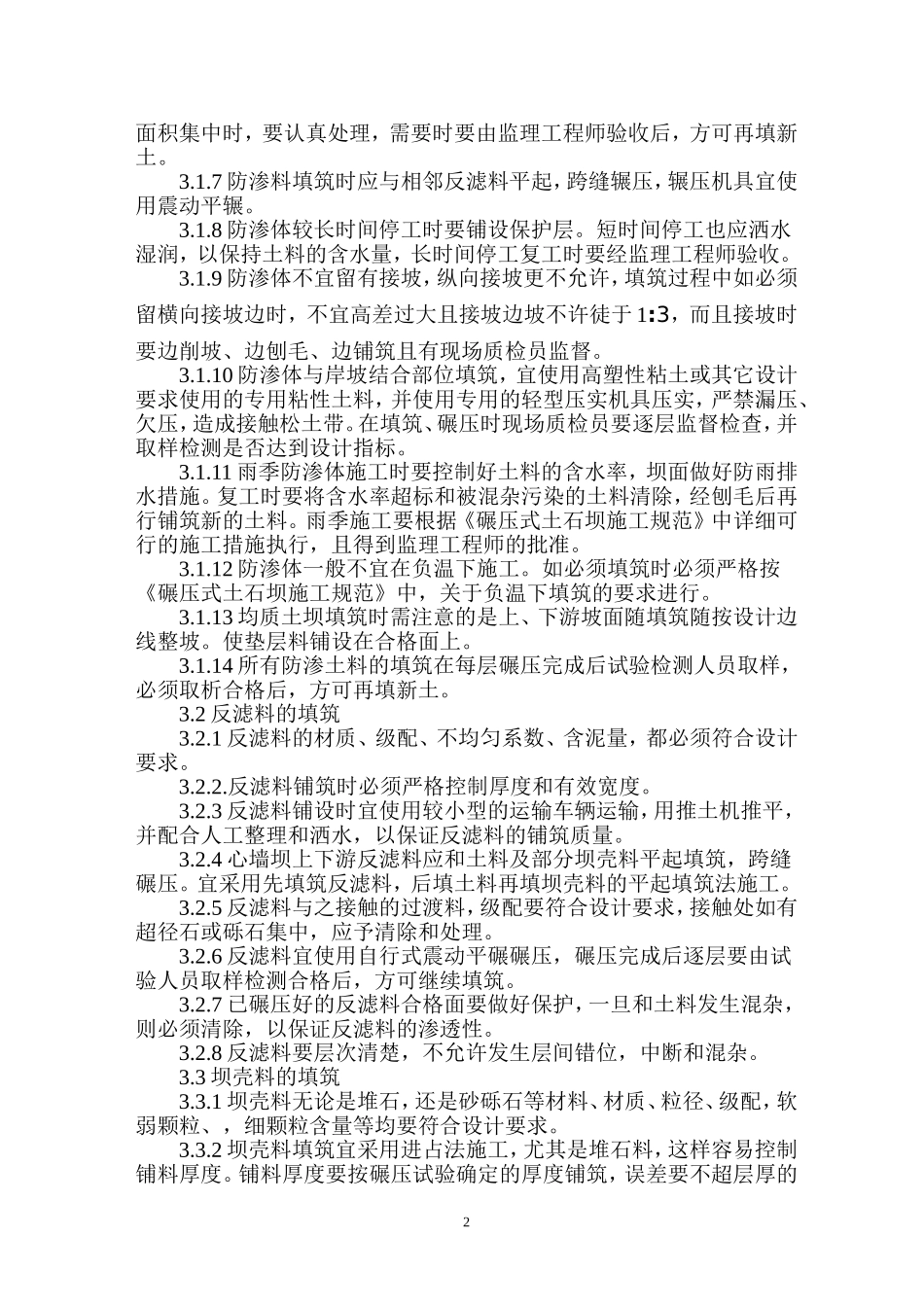

1防渗体的填筑3
1防渗料的铺设应沿坝轴线方向进行,严格控制铺料厚度,不得超厚,平料机械宜增加平地机平整工序,接合表面应当保持湿润
2防渗料铺设应采用进占法施工,汽车不应在已压实的土料面上行驶,已免造成光面甚至破坏
3汽车应尽量避免穿越防渗体,必须穿越时要经常变换位置,不同填筑层交错,不可重叠,以免造成过压破坏,一旦发现有破坏或脏东西带入,一定要在复盖前完全处理好,并由现场质检人员监督
4防渗体土料的碾压必须使用足够吨位和激震力的凸块辗碾压(10吨以上,震力频率20~30HZ,行车速度4km/h),碾压方向应与坝轴线一
