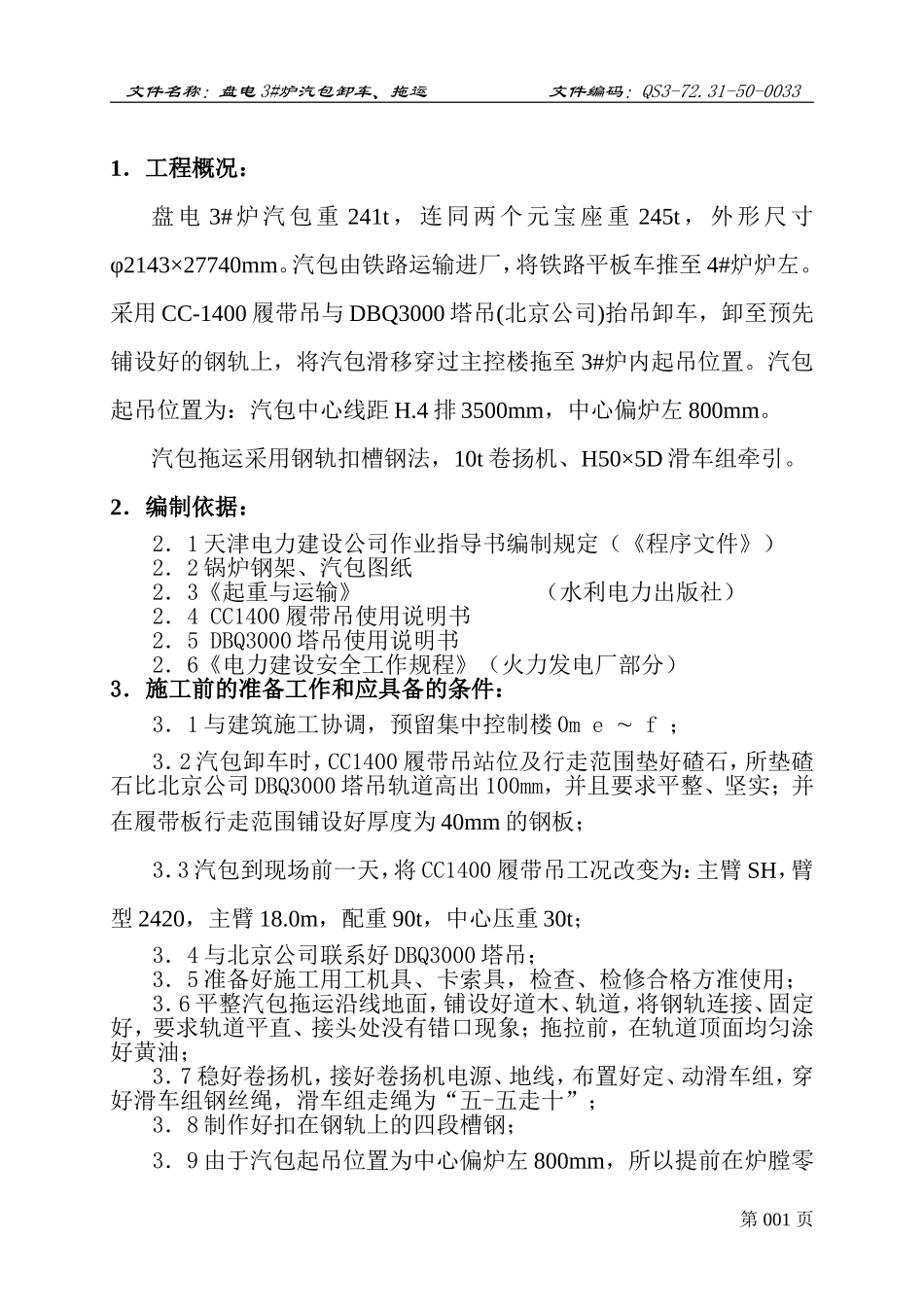

文件名称:盘电3#炉汽包卸车、拖运文件编码:QS3-72
31-50-00331.工程概况:盘电3#炉汽包重241t,连同两个元宝座重245t,外形尺寸φ2143×27740mm
汽包由铁路运输进厂,将铁路平板车推至4#炉炉左
采用CC-1400履带吊与DBQ3000塔吊(北京公司)抬吊卸车,卸至预先铺设好的钢轨上,将汽包滑移穿过主控楼拖至3#炉内起吊位置
汽包起吊位置为:汽包中心线距H
4排3500mm,中心偏炉左800mm
汽包拖运采用钢轨扣槽钢法,10t卷扬机、H50×5D滑车组牵引
2.编制依据:2.1天津电力建设公司作业指导书编制规定(《程序文件》)2.2锅炉钢架、汽包图纸2.3《起重与运输》(水利电力出版社)2.4CC1400履带吊使用说明书2.5DBQ3000塔吊使用说明书2.6《电力建设安全工作规程》(火力发电厂部分)3.施工前的准备工作和应具备的条件:3.1与建筑施工协调,预留集中控制楼0mef;3.2汽包卸车时,CC1400履带吊站位及行走范围垫好碴石,所垫碴石比北京公司DBQ3000塔吊轨道高出100mm,并且要求平整、坚实;并在履带板行走范围铺设好厚度为40mm的钢板;3.3汽包到现场前一天,将CC1400履带吊工况改变为:主臂SH,臂型2420,主臂18
