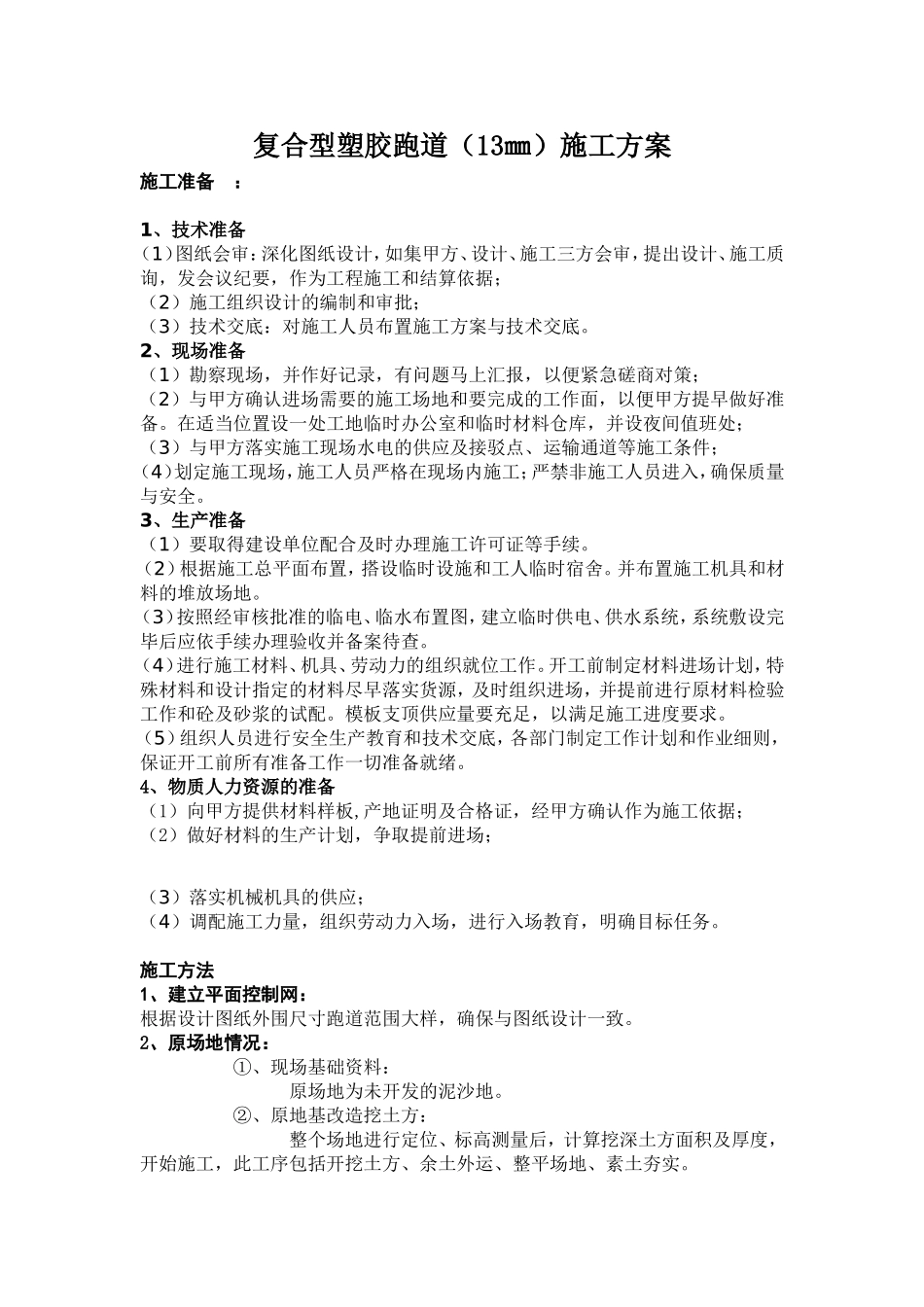

复合型塑胶跑道(13㎜)施工方案施工准备:1、技术准备(1)图纸会审:深化图纸设计,如集甲方、设计、施工三方会审,提出设计、施工质询,发会议纪要,作为工程施工和结算依据;(2)施工组织设计的编制和审批;(3)技术交底:对施工人员布置施工方案与技术交底。2、现场准备(1)勘察现场,并作好记录,有问题马上汇报,以便紧急磋商对策;(2)与甲方确认进场需要的施工场地和要完成的工作面,以便甲方提早做好准备。在适当位置设一处工地临时办公室和临时材料仓库,并设夜间值班处;(3)与甲方落实施工现场水电的供应及接驳点、运输通道等施工条件;(4)划定施工现场,施工人员严格在现场内施工;严禁非施工人员进入,确保质量与安全。3、生产准备(1)要取得建设单位配合及时办理施工许可证等手续。(2)根据施工总平面布置,搭设临时设施和工人临时宿舍。并布置施工机具和材料的堆放场地。(3)按照经审核批准的临电、临水布置图,建立临时供电、供水系统,系统敷设完毕后应依手续办理验收并备案待查。(4)进行施工材料、机具、劳动力的组织就位工作。开工前制定材料进场计划,特殊材料和设计指定的材料尽早落实货源,及时组织进场,并提前进行原材料检验工作和砼及砂浆的试配。模板支顶供应量要充足,以满足施工进度要求。(5)组织人员进行安全生产教育和技术交底,各部门制定工作计划和作业细则,保证开工前所有准备工作一切准备就绪。4、物质人力资源的准备(1)向甲方提供材料样板,产地证明及合格证,经甲方确认作为施工依据;(2)做好材料的生产计划,争取提前进场;(3)落实机械机具的供应;(4)调配施工力量,组织劳动力入场,进行入场教育,明确目标任务。施工方法1、建立平面控制网:根据设计图纸外围尺寸跑道范围大样,确保与图纸设计一致。2、原场地情况:①、现场基础资料:原场地为未开发的泥沙地。②、原地基改造挖土方:整个场地进行定位、标高测量后,计算挖深土方面积及厚度,开始施工,此工序包括开挖土方、余土外运、整平场地、素土夯实。③、平整、压实场地:压路机沿场地纵向、从边沿向中央进行辗压,行车速度25-30m/min,重叠辗压至平整坚实为止,一般辗压5至8遍,使其密实度≥95%。3、基础层施工:①、碎石垫层铺设碎石垫层150mm厚。碎石粒径为30-80mm,石粉填缝。②、水泥石粉稳定层100mm厚6%水泥石粉稳定层,压实密度达到2.2kg/L,其厚度允许偏差5%,外观、表面平整坚实,无沙窝,无松散。③、PVC薄膜防潮层材料采用PVC薄膜,用干铺法进行铺设。④、钢筋混凝土基础混凝土强度为C20,厚度120mm,钢筋采用Φ6@300方式铺设,混凝土要原土抹平,平整度须用3M直尺测量,平整度误差在1-3mm内,误差面积之和不超过总面积的5%,表面不得有浮土沙、裂缝等现象。浇水保养3-4周,使混凝土达到强度要求。4、面层铺装准备工作为保证聚氨酯跑道面层铺装质量及平整度、坡度符合国家所颁布的规则要求,同时保证今后塑胶跑道的使用质量及观感,胶面铺装前必须对混凝土地面的质量进行验收,具体标准参照球场标准手册及本场地设计图纸所规定的各项指标,其程序如下:(1)对混凝土面作质量检测:向甲方查询混凝土的物理性能(如抗压强度、热稳定系数、体膨胀率、体吸水率等)及密实度的采样分析报告,关键检查热稳定系数报告及密实度两个指标。(2)现场测量混凝土基础的平整度、坡度。用经纬仪每5度做放线,每3米标一个点,将3m直尺放于任何相邻两点之间并用塞规(尺)测量,局部最大凹陷处不超过3mm为合格点,大于3mm为不合格点,全场测点合格率达到85%为合格,>94%为良,≥95%为优良。(3)水准仪检测轴线标高及各控制基准点标高(相对),是否符合球场手册的要求,坡度不得大于0.5%。2)铺装前准备工作(1)组织全体铺装人员认真熟悉图纸了解设计意图。(2)定专人收录天气预报资料,并与当地气象台站取得联系,掌握整个施工期间当地中短期气象信息,及时调整施工安排,确保铺装工作的质量,进度不受气候温度空气湿度的影响。(3)为减少施工接缝、保证面层平整美观、人员配备8人,一次性铺设完成。(4)为保证铺设质量及工艺,每个工序除正常配备之外,另...
