1页塔吊洞口修复方案编制:张建华审核:张建华审批:华宸建设集团股份有限公司定福三期项目2012年8月30日塔吊洞口修复方案2页1、概况110#楼塔吊距楼边3900mm,位于后浇带上
属于车库顶板位置,板厚450mm,砼强度C40,钢筋型号:11118、11122、III25
施工方在没有通知甲方及监理的情况下,私自将塔吊四周钢筋全部切断,造成了及其严重的后果
2、施工部署2
1、施工组织管理由项目经理牵头组织成立技术小组,结合施工规范及监理甲方,针对塔吊洞口修复制定专项施工方案
2、施工进度安排等本方案报审监理、甲方、设计审批同意后,5月28日开始修复到6月1日完工
3、劳动安排根据现场具体情况,须剔凿洞口4人、木工4人、钢筋工4人、砼工3人、电焊工2人

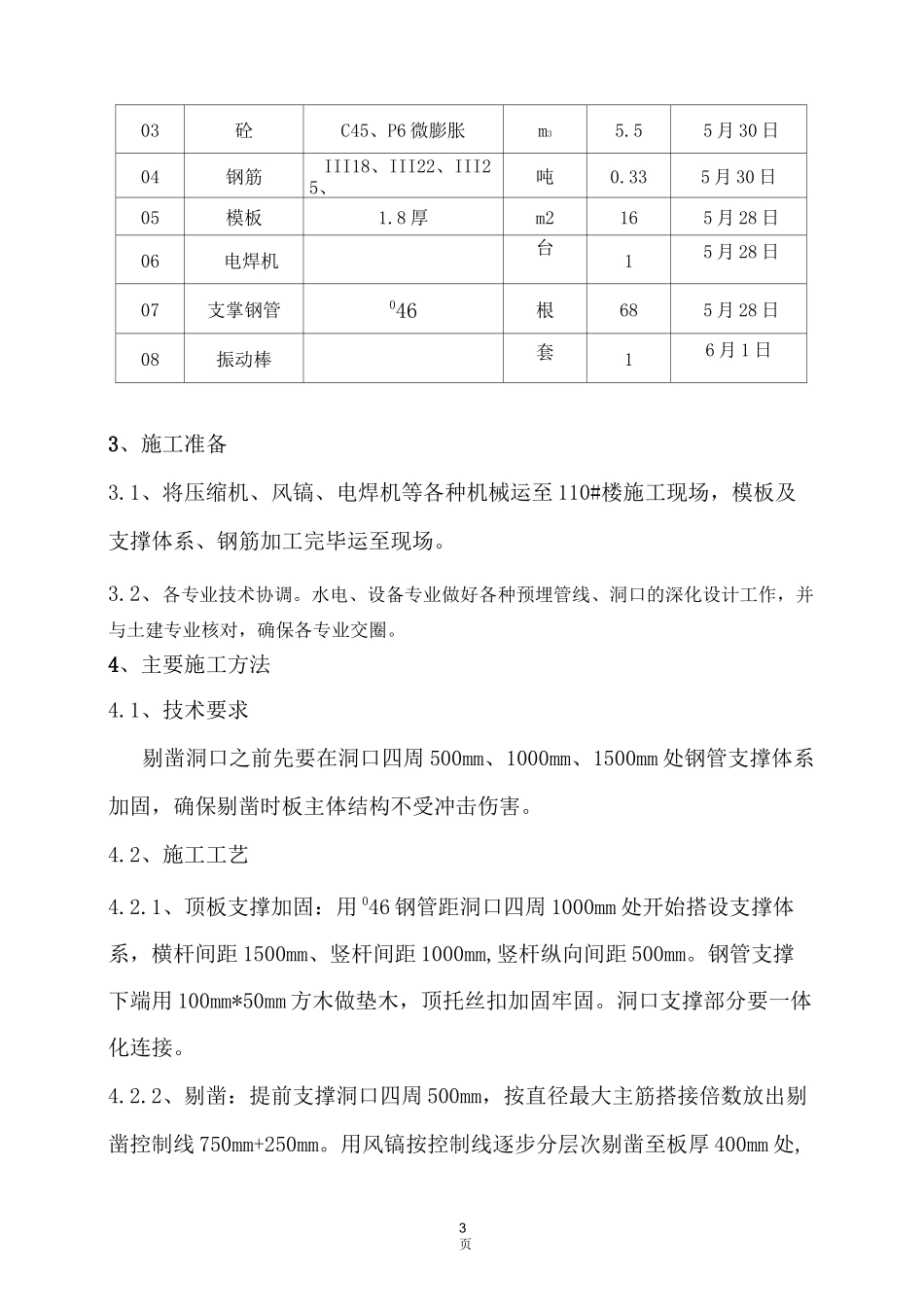

4、主要材料序号材料名称型号规格单位数量进场日期01空气压缩机台15月28日02风镐台15月28日3页03砼C45、P6微膨胀m35
55月30日04钢筋III18、III22、III25、吨0
335月30日05模板1
8厚m2165月28日06电焊机台15月28日07支掌钢管046根685月28日08振动棒套16月1日3、施工准备3
1、将压缩机、风镐、电焊机等各种机械运至110#楼施工现场,模板及支撑体系、钢筋加工完毕运至现场
2、各专业技术协调
水电、设备专业做好各种预埋管线、洞口的深化设计工作,并与土建专业核对,确保各专业交圈
4、主要施工方法4
1、技术要求剔凿洞口之前先要在洞口四周500mm、1000mm、1500mm处钢管支撑体系加固,确保剔凿时板主体结构不受冲击伤害
2、施工工艺4
1、顶板支撑加固:用046钢管距洞口四周1000mm处开始搭设支撑体系,横杆间距1500mm、竖杆间距1000mm,竖杆纵向间距500mm
钢管支撑下端用100mm*50mm方木做垫木,顶托丝扣加固牢固
