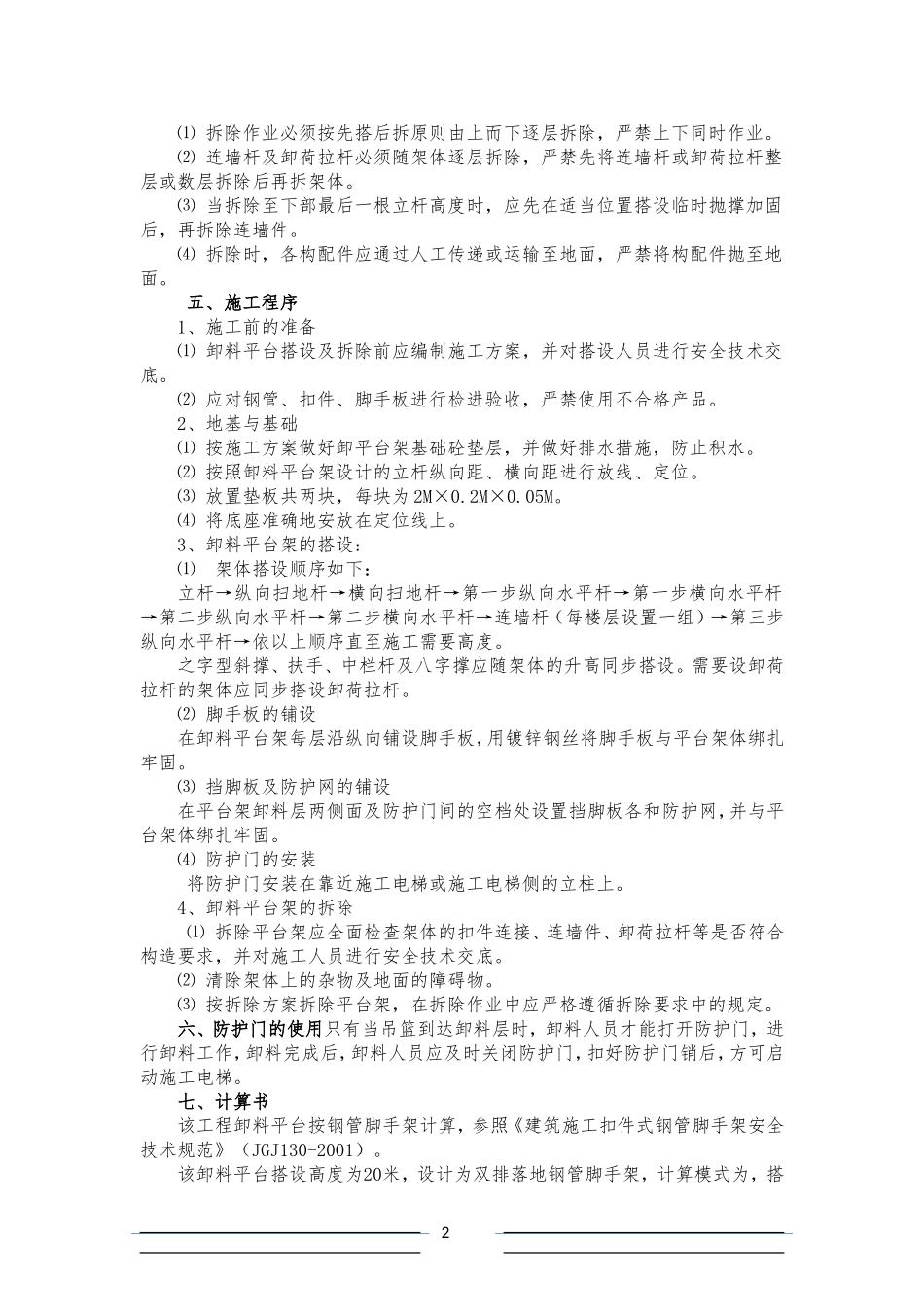

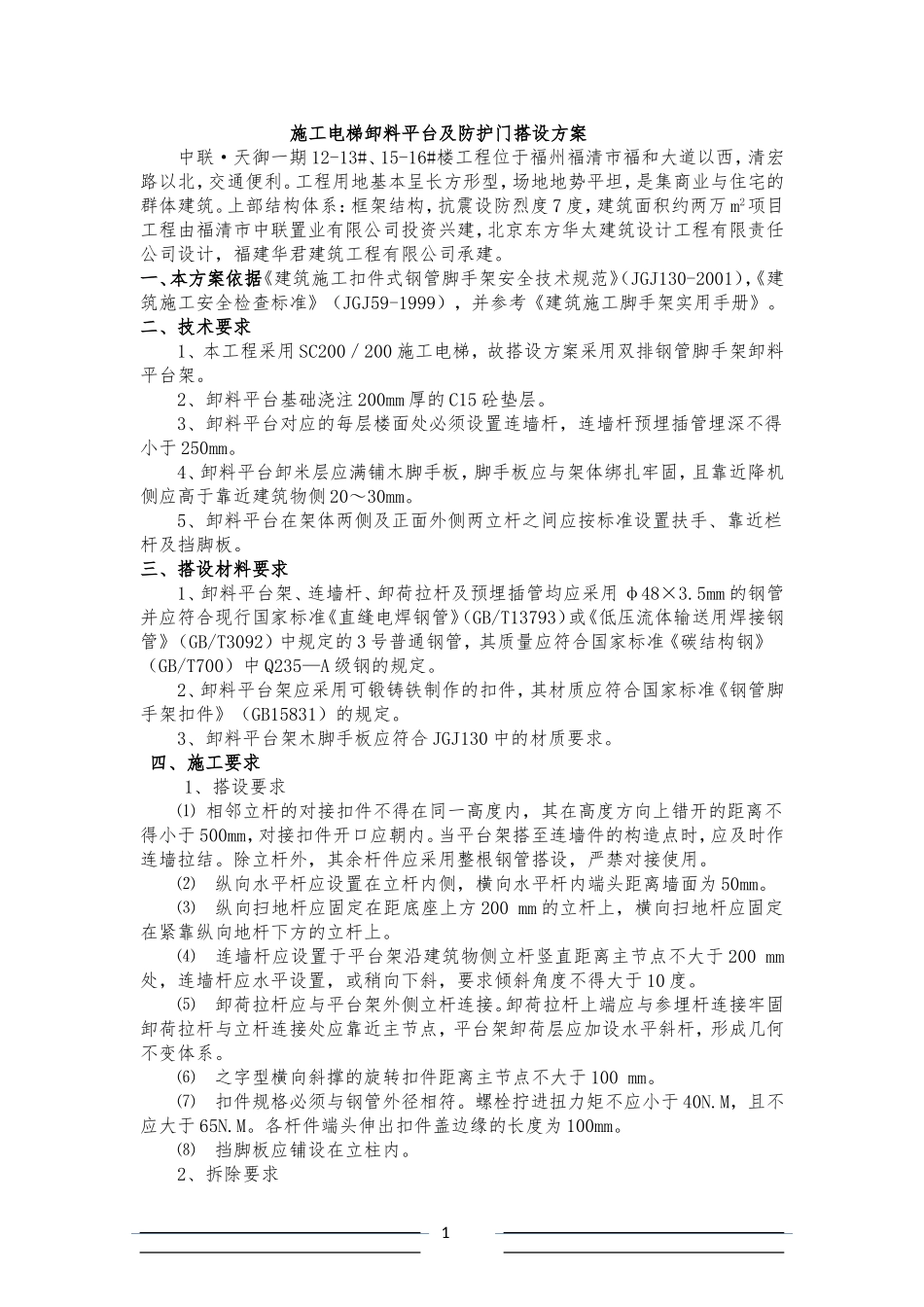

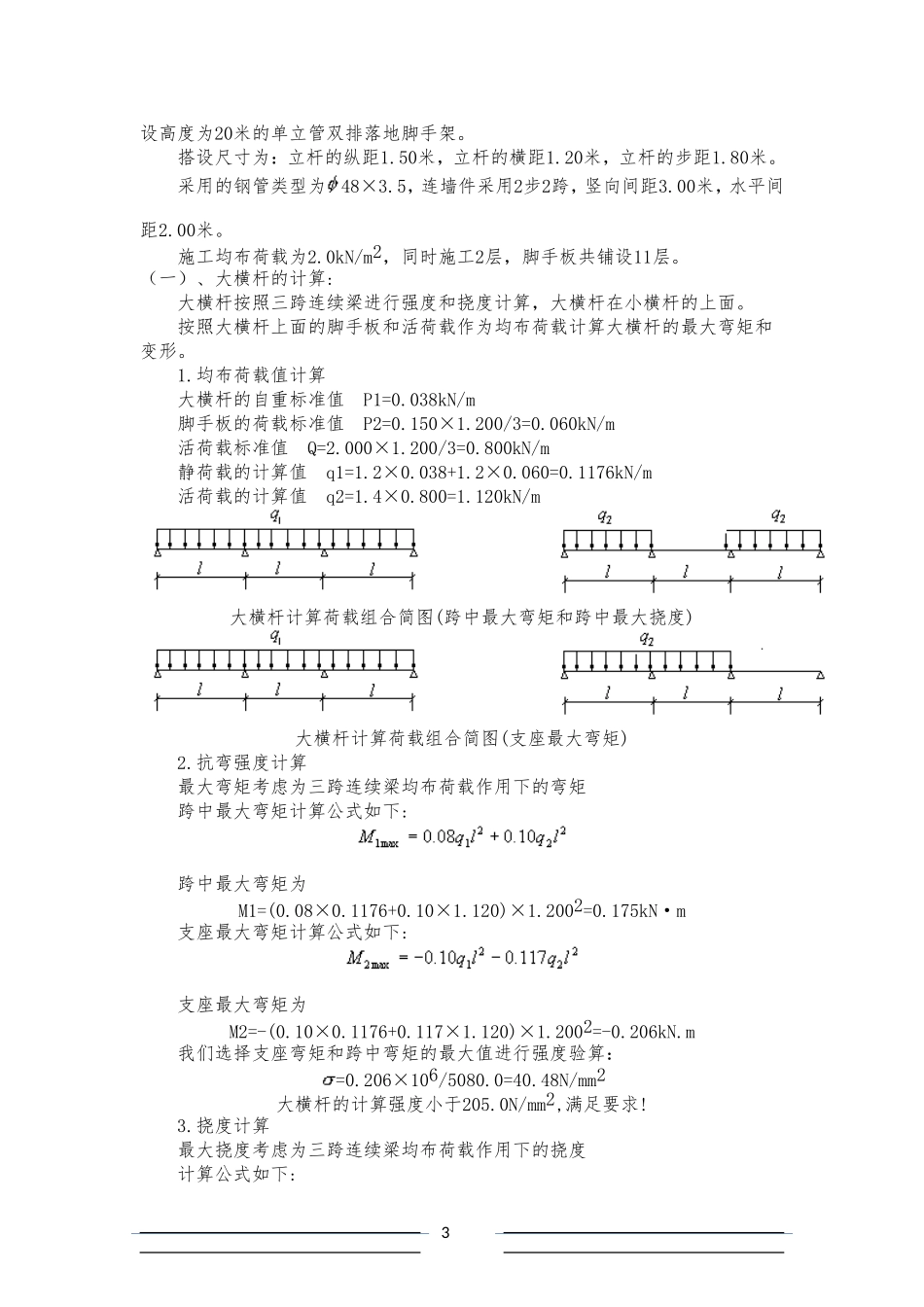

施工电梯卸料平台及防护门搭设方案中联·天御一期12-13#、15-16#楼工程位于福州福清市福和大道以西,清宏路以北,交通便利
工程用地基本呈长方形型,场地地势平坦,是集商业与住宅的群体建筑
上部结构体系:框架结构,抗震设防烈度7度,建筑面积约两万m2项目工程由福清市中联置业有限公司投资兴建,北京东方华太建筑设计工程有限责任公司设计,福建华君建筑工程有限公司承建
一、本方案依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001),《建筑施工安全检查标准》(JGJ59-1999),并参考《建筑施工脚手架实用手册》
二、技术要求1、本工程采用SC200/200施工电梯,故搭设方案采用双排钢管脚手架卸料平台架
2、卸料平台基础浇注200mm厚的C15砼垫层
3、卸料平台对应的每层楼面处必须设置连墙杆,连墙杆预埋插管埋深不得小于250mm
4、卸料平台卸米层应满铺木脚手板,脚手板应与架体绑扎牢固,且靠近降机侧应高于靠近建筑物侧20~30mm
5、卸料平台在架体两侧及正面外侧两立杆之间应按标准设置扶手、靠近栏杆及挡脚板
三、搭设材料要求1、卸料平台架、连墙杆、卸荷拉杆及预埋插管均应采用φ48×3
5mm的钢管并应符合现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合国家标准《碳结构钢》(GB/T700)中Q235—A级钢的规定
2、卸料平台架应采用可锻铸铁制作的扣件,其材质应符合国家标准《钢管脚手架扣件》(GB15831)的规定
3、卸料平台架木脚手板应符合JGJ130中的材质要求
四、施工要求1、搭设要求⑴相邻立杆的对接扣件不得在同一高度内,其在高度方向上错开的距离不得小于500mm,对接扣件开口应朝内
当平台架搭至连墙件的构造点时,应及时作连墙拉结
除立杆外,其余杆件应采用整根钢管搭设
