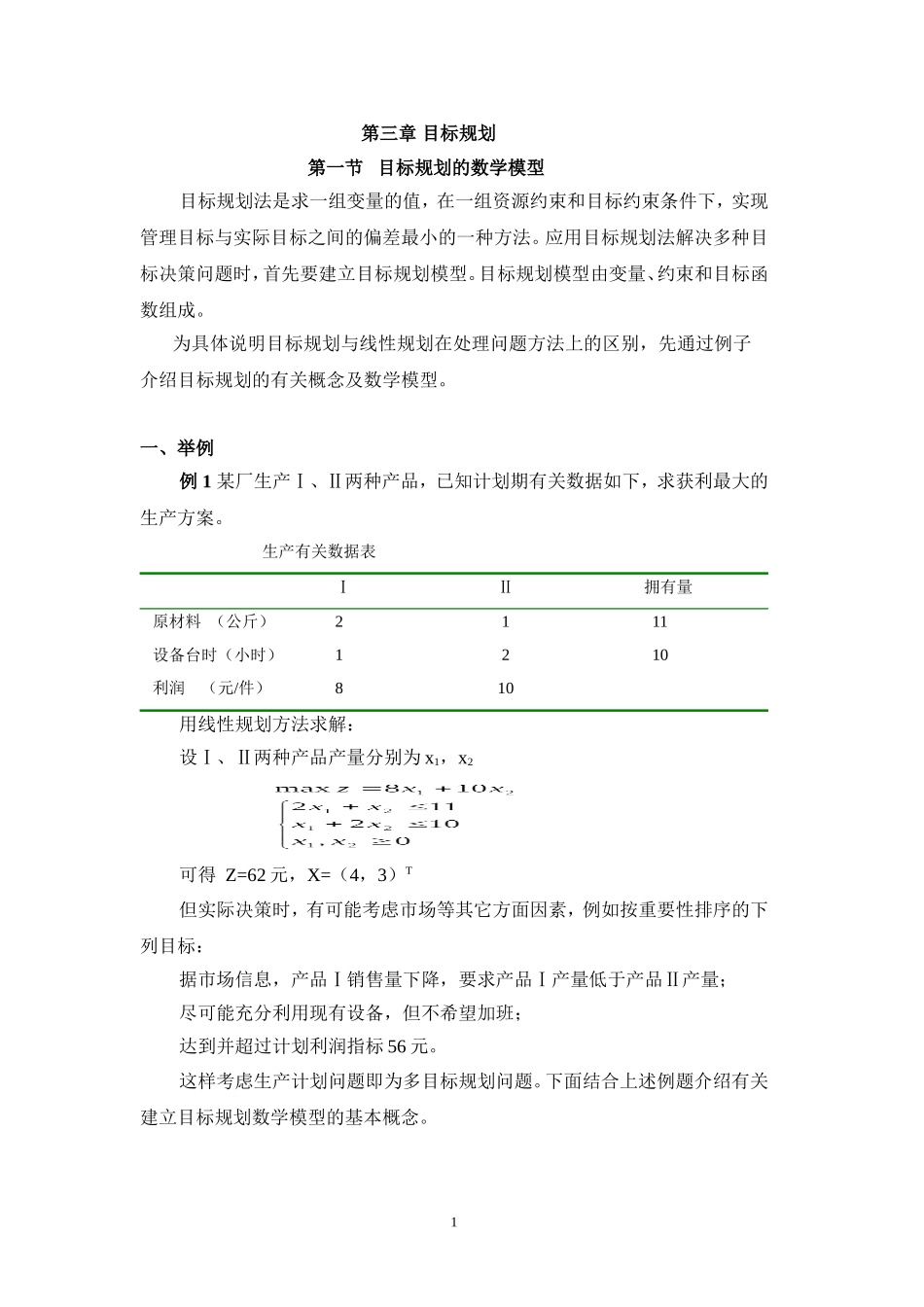

第三章目标规划第一节目标规划的数学模型目标规划法是求一组变量的值,在一组资源约束和目标约束条件下,实现管理目标与实际目标之间的偏差最小的一种方法
应用目标规划法解决多种目标决策问题时,首先要建立目标规划模型
目标规划模型由变量、约束和目标函数组成
为具体说明目标规划与线性规划在处理问题方法上的区别,先通过例子介绍目标规划的有关概念及数学模型
一、举例例1某厂生产Ⅰ、Ⅱ两种产品,已知计划期有关数据如下,求获利最大的生产方案
生产有关数据表ⅠⅡ拥有量原材料(公斤)2111设备台时(小时)利润(元/件)1821010用线性规划方法求解:设Ⅰ、Ⅱ两种产品产量分别为x1,x2可得Z=62元,X=(4,3)T但实际决策时,有可能考虑市场等其它方面因素,例如按重要性排序的下列目标:据市场信息,产品Ⅰ销售量下降,要求产品Ⅰ产量低于产品Ⅱ产量;尽可能充分利用现有设备,但不希望加班;达到并超过计划利润指标56元
这样考虑生产计划问题即为多目标规划问题
下面结合上述例题介绍有关建立目标规划数学模型的基本概念

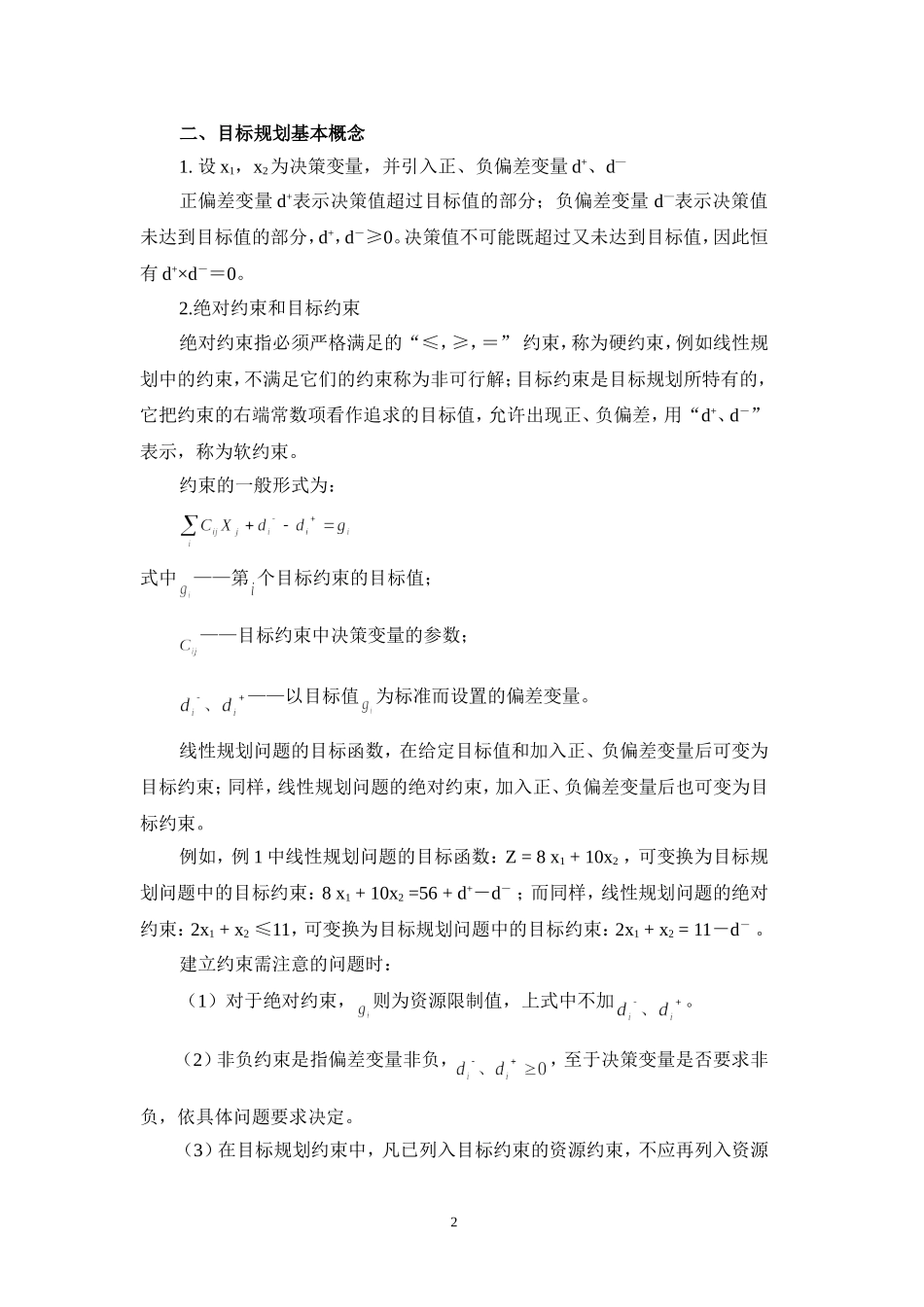

1二、目标规划基本概念1
设x1,x2为决策变量,并引入正、负偏差变量d+、d—正偏差变量d+表示决策值超过目标值的部分;负偏差变量d—表示决策值未达到目标值的部分,d+,d-≥0
决策值不可能既超过又未达到目标值,因此恒有d+×d-=0
绝对约束和目标约束绝对约束指必须严格满足的“≤,≥,=”约束,称为硬约束,例如线性规划中的约束,不满足它们的约束称为非可行解;目标约束是目标规划所特有的,它把约束的右端常数项看作追求的目标值,允许出现正、负偏差,用“d+、d-”表示,称为软约束
约束的一般形式为:式中——第个目标约束的目标值;——目标约束中决策变量的参数;——以目标值为标准而设置的偏差变量

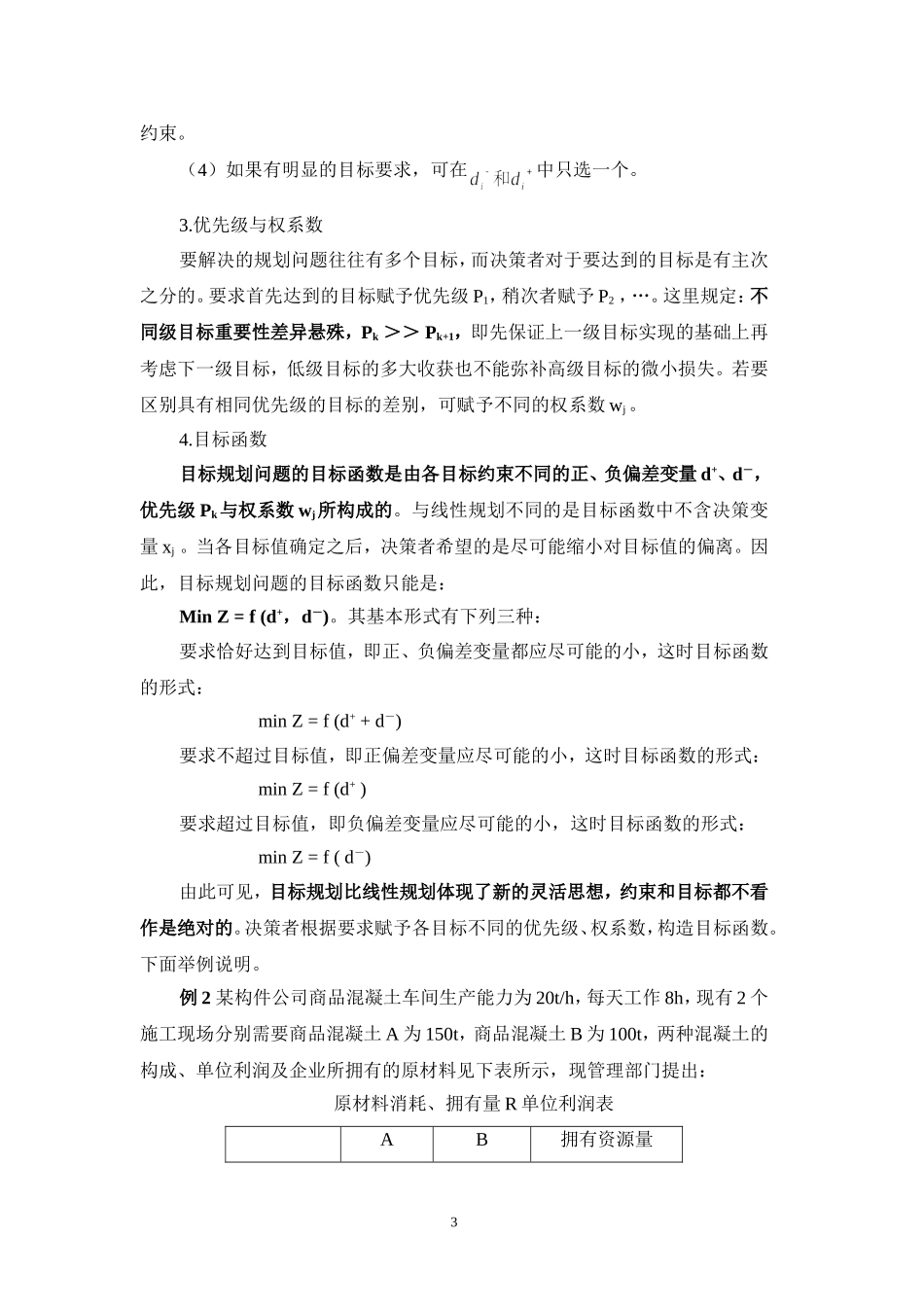

线性规划问题的目标函数,在给定目标值和加入正、负偏差变量后可变为目标约束;同样,线性规划问题的绝
