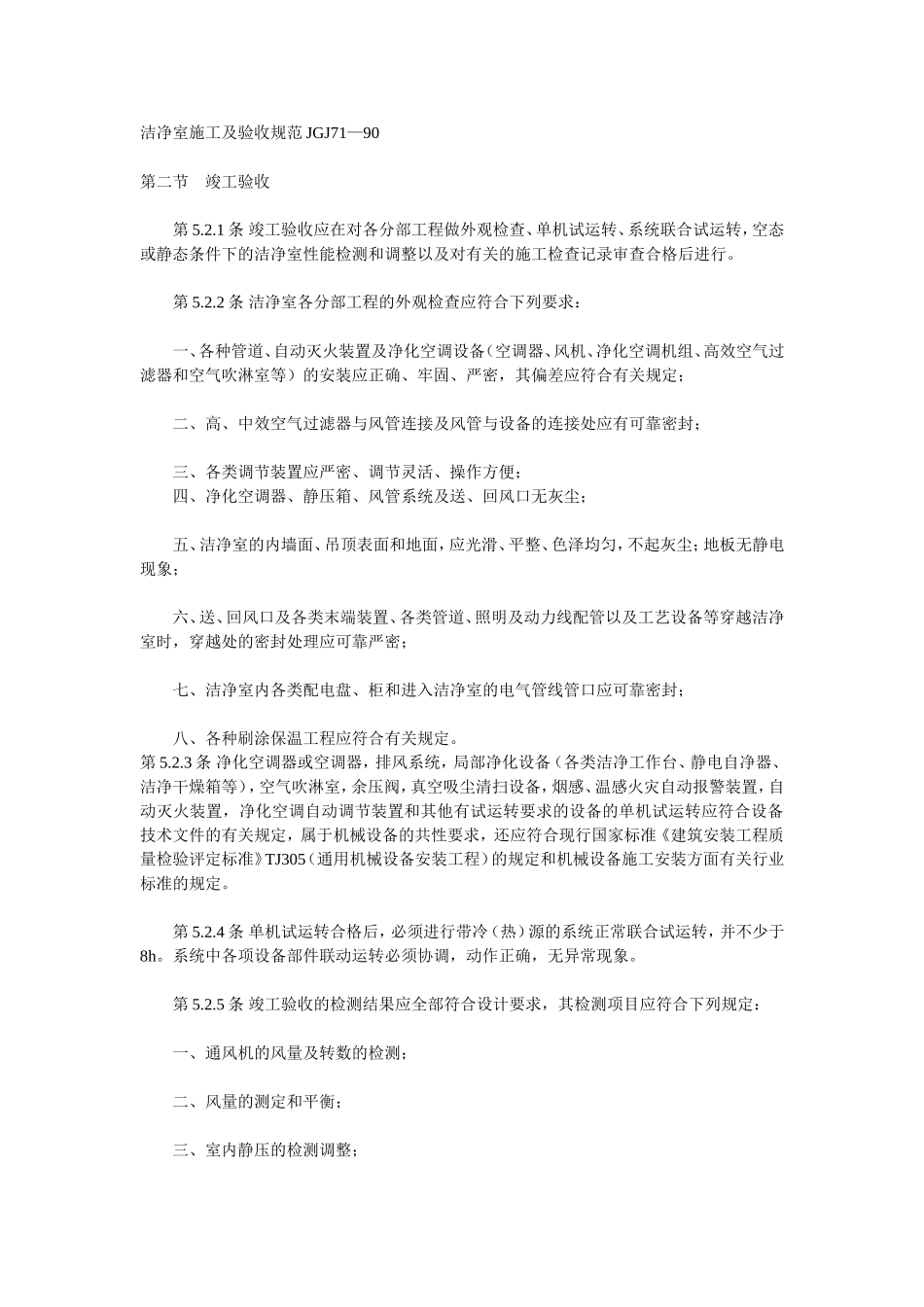

洁净室施工及验收规范JGJ71—90第二节竣工验收第5
1条竣工验收应在对各分部工程做外观检查、单机试运转、系统联合试运转,空态或静态条件下的洁净室性能检测和调整以及对有关的施工检查记录审查合格后进行
2条洁净室各分部工程的外观检查应符合下列要求:一、各种管道、自动灭火装置及净化空调设备(空调器、风机、净化空调机组、高效空气过滤器和空气吹淋室等)的安装应正确、牢固、严密,其偏差应符合有关规定;二、高、中效空气过滤器与风管连接及风管与设备的连接处应有可靠密封;三、各类调节装置应严密、调节灵活、操作方便;四、净化空调器、静压箱、风管系统及送、回风口无灰尘;五、洁净室的内墙面、吊顶表面和地面,应光滑、平整、色泽均匀,不起灰尘;地板无静电现象;六、送、回风口及各类末端装置、各类管道、照明及动力线配管以及工艺设备等穿越洁净室时,穿越处的密封处理应可靠严密;七、洁净室内各类配电盘、柜和进入洁净室的电气管线管口应可靠密封;八、各种刷涂保温工程应符合有关规定
3条净化空调器或空调器,排风系统,局部净化设备(各类洁净工作台、静电自净器、洁净干燥箱等),空气吹淋室,余压阀,真空吸尘清扫设备,烟感、温感火灾自动报警装置,自动灭火装置,净化空调自动调节装置和其他有试运转要求的设备的单机试运转应符合设备技术文件的有关规定,属于机械设备的共性要求,还应符合现行国家标准《建筑安装工程质量检验评定标准》TJ305(通用机械设备安装工程)的规定和机械设备施工安装方面有关行业标准的规定
4条单机试运转合格后,必须进行带冷(热)源的系统正常联合试运转,并不少于8h
系统中各项设备部件联动运转必须协调,动作正确,无异常现象

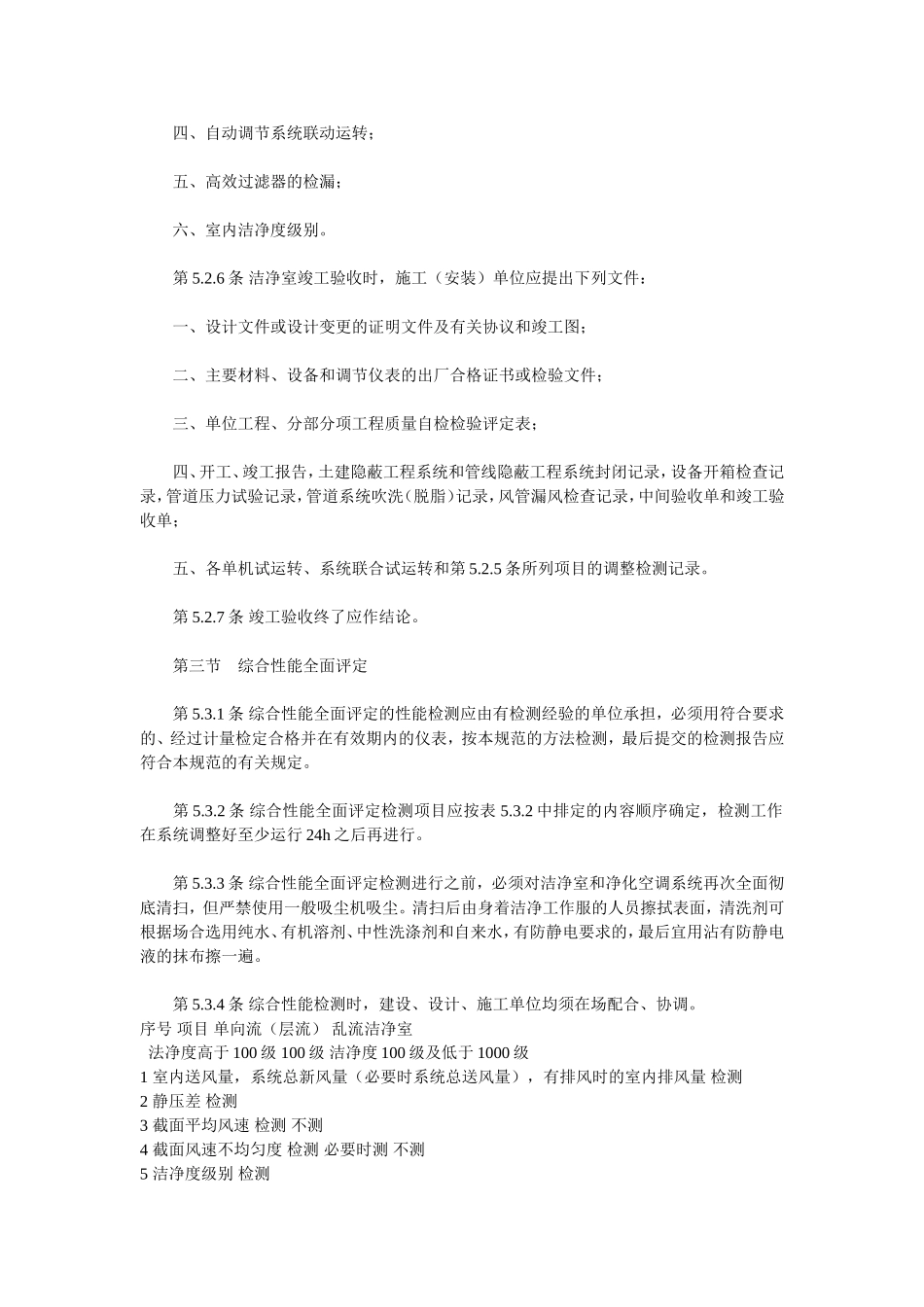

5条竣工验收的检测结果应全部符合设计要求,其检测项目应符合下列规定:一、通风机的风量及转数的检测;二、风量的测定和平衡;三、室内静压的检测调整;四、
