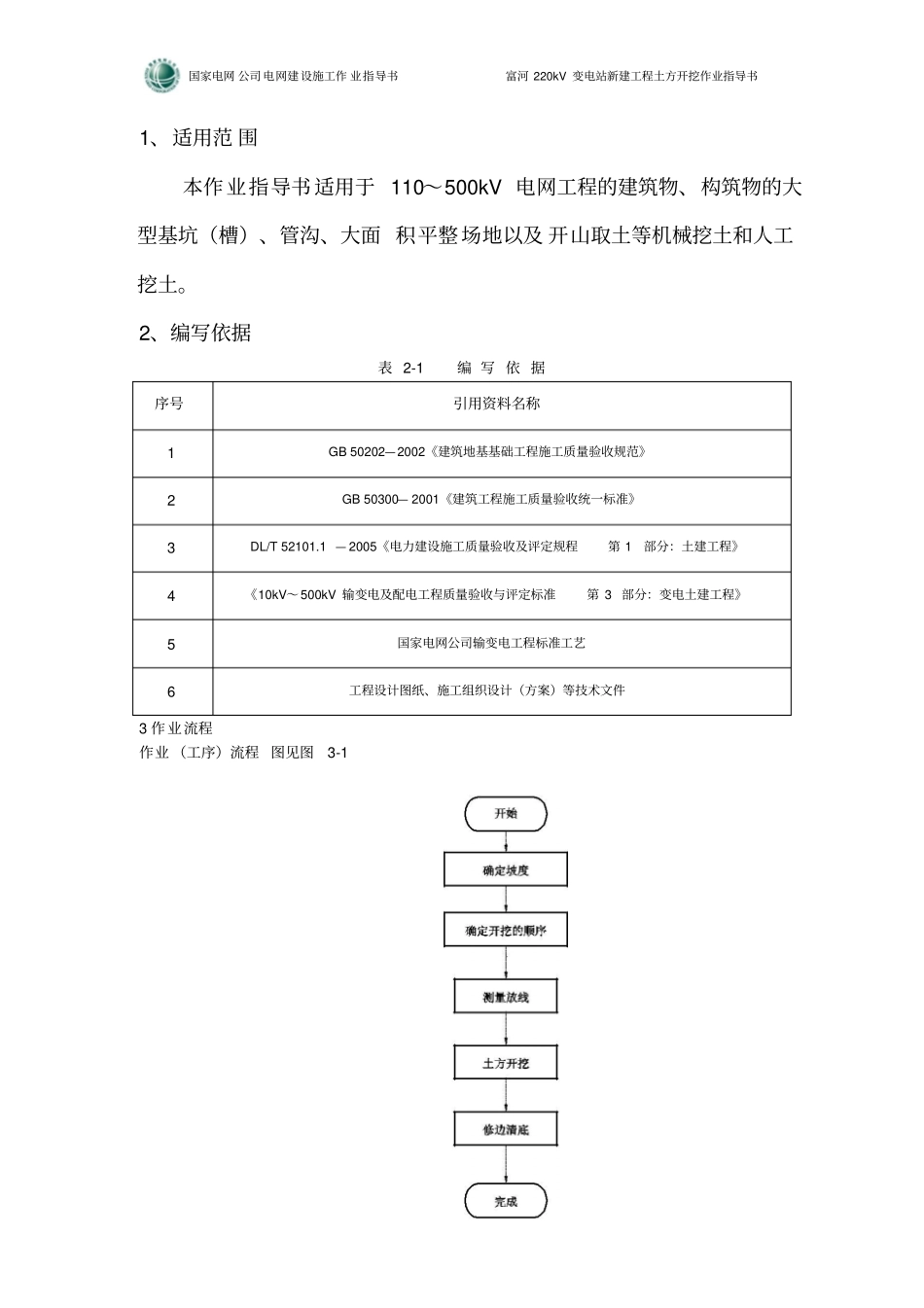

国家电网公司电网建设施工作业指导书富河220kV变电站新建工程土方开挖作业指导书土方开挖作业指导书编码:BDTJ-ZW-01-国家电网公司电网建设施工作业指导书富河220kV变电站新建工程土方开挖作业指导书1、适用范围本作业指导书适用于110~500kV电网工程的建筑物、构筑物的大型基坑(槽)、管沟、大面积平整场地以及开山取土等机械挖土和人工挖土
2、编写依据表2-1编写依据序号引用资料名称1GB50202—2002《建筑地基基础工程施工质量验收规范》2GB50300—2001《建筑工程施工质量验收统一标准》3DL/T52101
1—2005《电力建设施工质量验收及评定规程第1部分:土建工程》4《10kV~500kV输变电及配电工程质量验收与评定标准第3部分:变电土建工程》5国家电网公司输变电工程标准工艺6工程设计图纸、施工组织设计(方案)等技术文件3作业流程作业(工序)流程图见图3-1国家电网公司电网建设施工作业指导书富河220kV变电站新建工程土方开挖作业指导书4、安全风险辨析及预控4
1土方开挖作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表
2按《指南》中与土方开挖作业相关联的《电网建设安全施工作业票》(编码:BDTJ-ZW-01、03-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发
施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中
3安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查

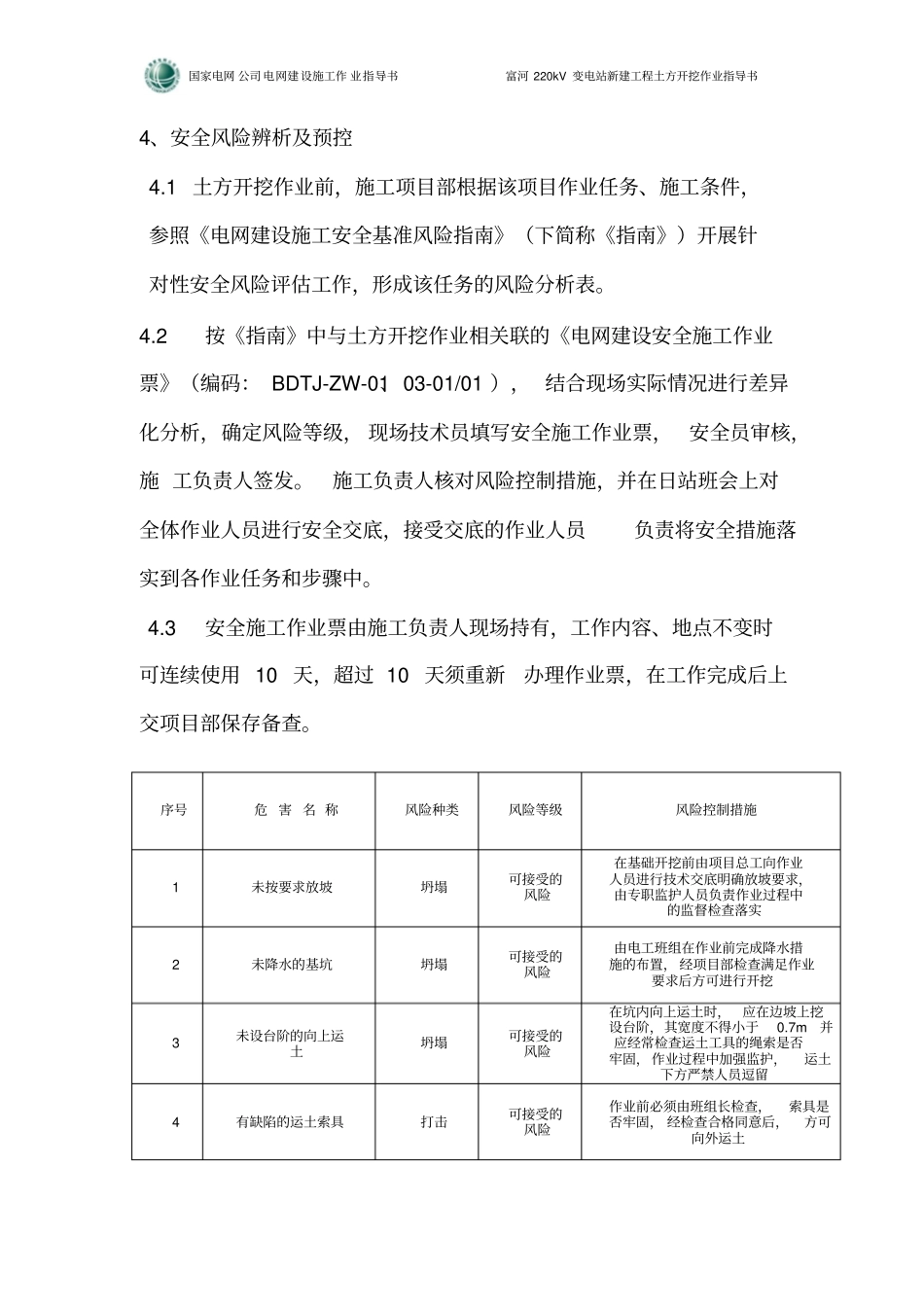

序号危害名称风险种类风险等级风险控制措施1未
