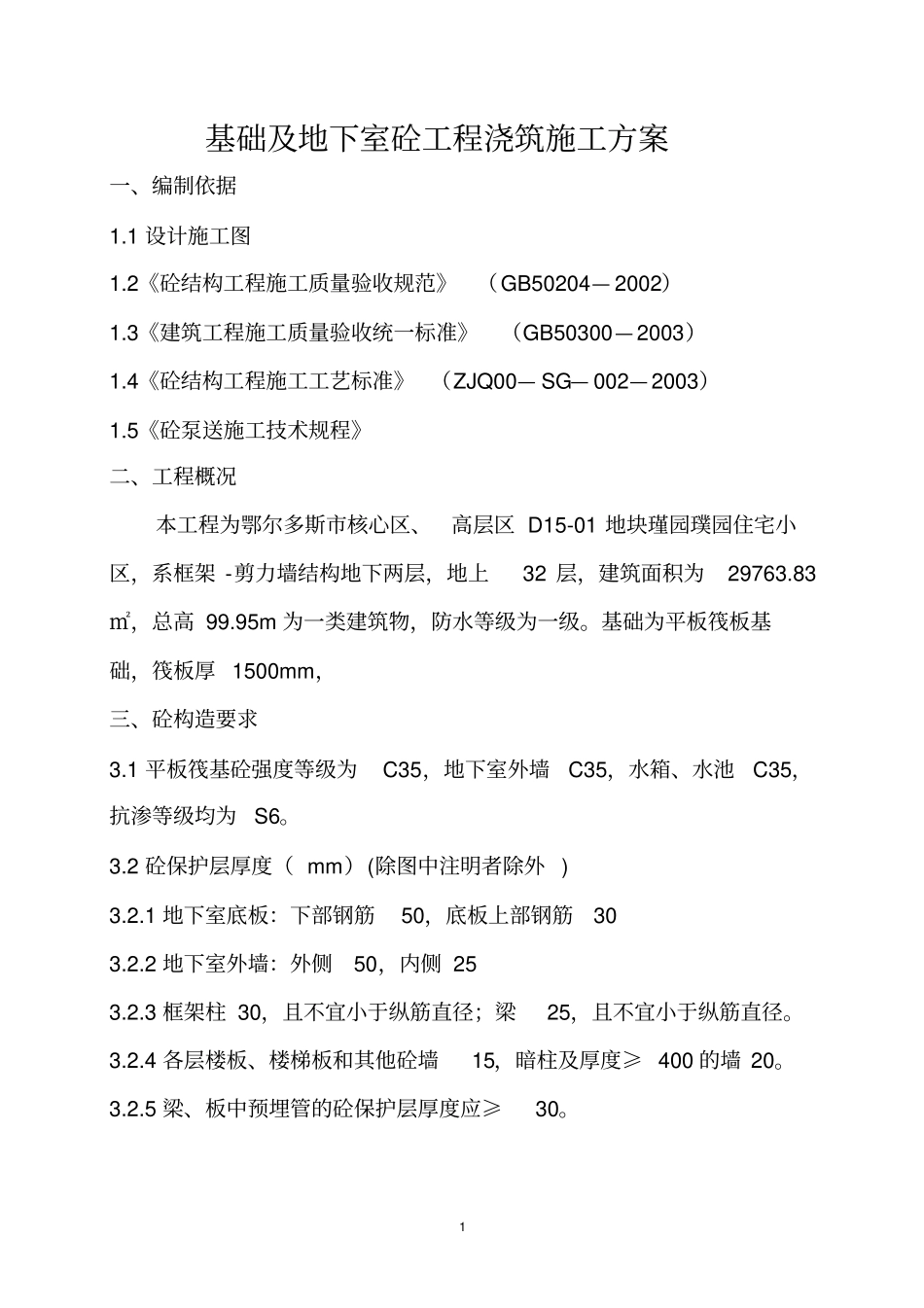

1基础及地下室砼工程浇筑施工方案一、编制依据1
1设计施工图1
2《砼结构工程施工质量验收规范》(GB50204—2002)1
3《建筑工程施工质量验收统一标准》(GB50300—2003)1
4《砼结构工程施工工艺标准》(ZJQ00—SG—002—2003)1
5《砼泵送施工技术规程》二、工程概况本工程为鄂尔多斯市核心区、高层区D15-01地块瑾园璞园住宅小区,系框架-剪力墙结构地下两层,地上32层,建筑面积为29763
83㎡,总高99
95m为一类建筑物,防水等级为一级
基础为平板筏板基础,筏板厚1500mm,三、砼构造要求3
1平板筏基砼强度等级为C35,地下室外墙C35,水箱、水池C35,抗渗等级均为S6
2砼保护层厚度(mm)(除图中注明者除外)3
1地下室底板:下部钢筋50,底板上部钢筋303
2地下室外墙:外侧50,内侧253
3框架柱30,且不宜小于纵筋直径;梁25,且不宜小于纵筋直径

4各层楼板、楼梯板和其他砼墙15,暗柱及厚度≥400的墙20
5梁、板中预埋管的砼保护层厚度应≥30
6构件中所有垫块均采用塑料垫块,来控制主筋保护层厚度
四、施工布布署4
1砼全部采用商砼,浇筑时配一辆汽泵,两台托泵,每台泵配泵管90m长
在筏板边缘汽泵能够着的范围内汽泵浇筑
2施工段划分及施工起点流向:本工程以后浇带为界,后浇带以东为第Ⅰ段,后浇带以北为第Ⅱ段
在浇筑砼的过程中,再以加强带为界,第Ⅰ段分为A、B、四块,第Ⅱ段分为A、B、三段,两段施工均自东向西连续浇灌
3、进度计划:筏板基础:由于每段砼连续浇筑,故在I段A、B、区段钢筋就绪后方可开始浇筑砼,计划于2011年8月开始I段浇筑于10月25日I段完毕,于10月26日开始II段浇筑完毕于10月30日

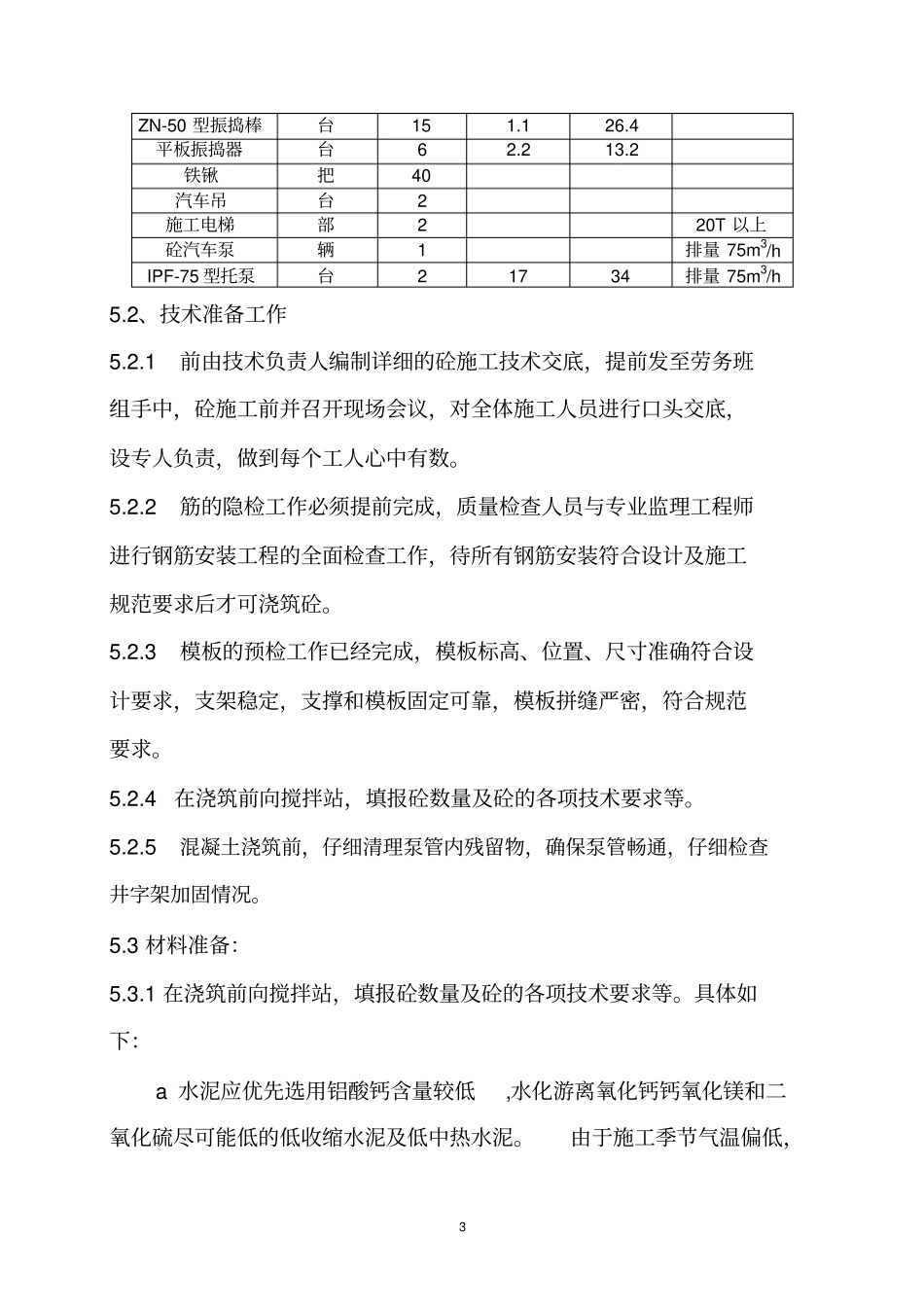

地下一层于11月14日开始浇筑,11月16日浇筑完毕
