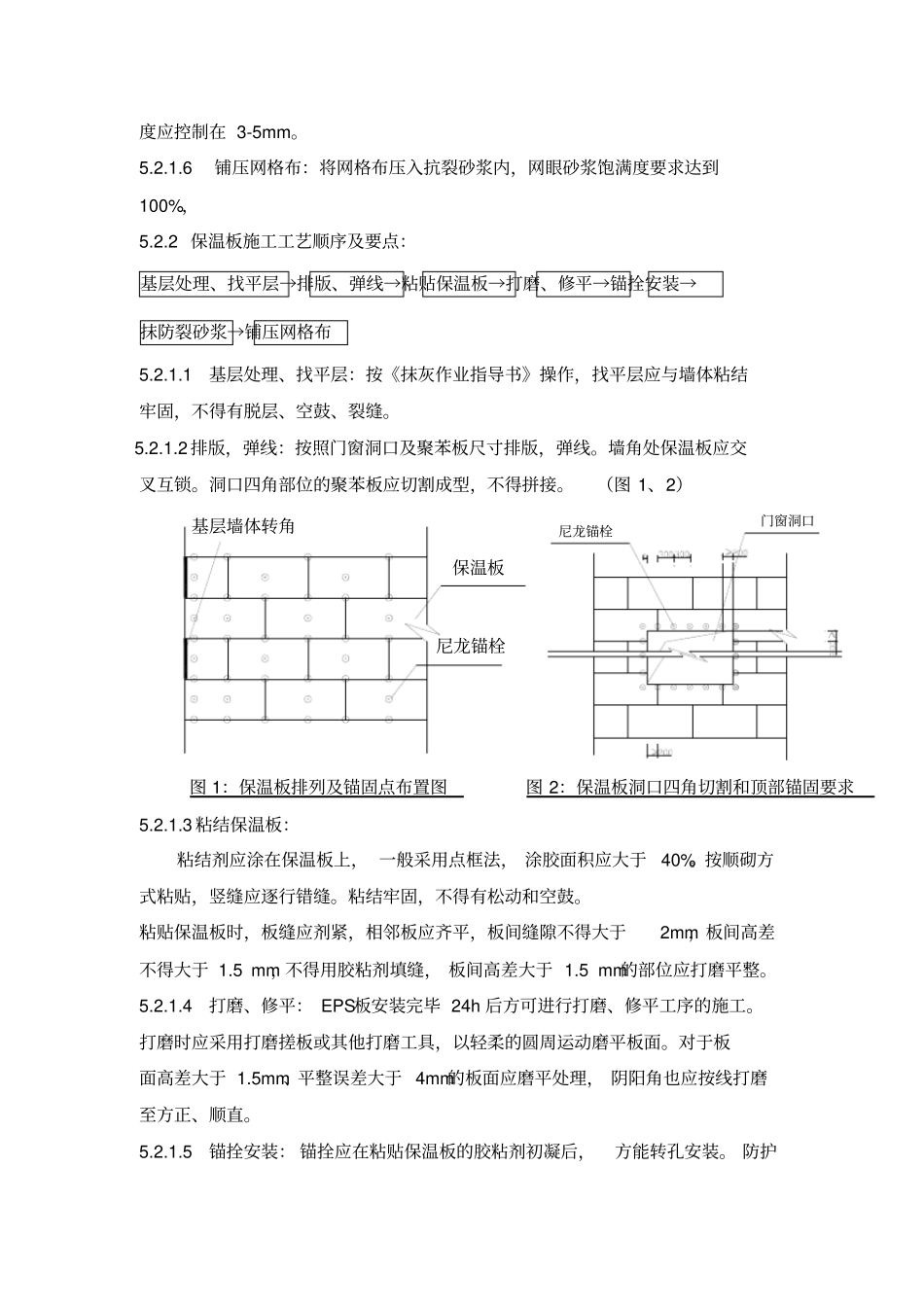

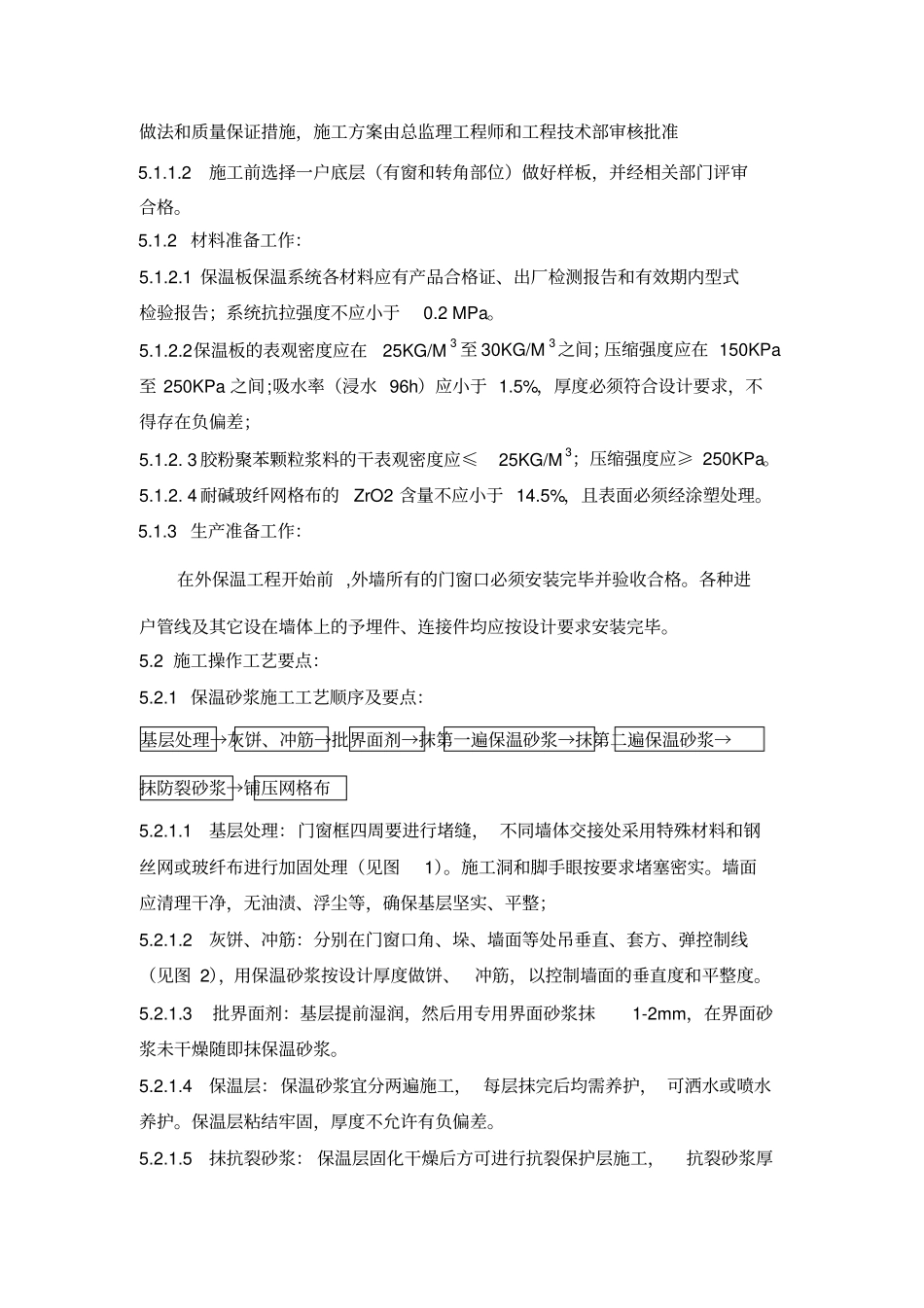

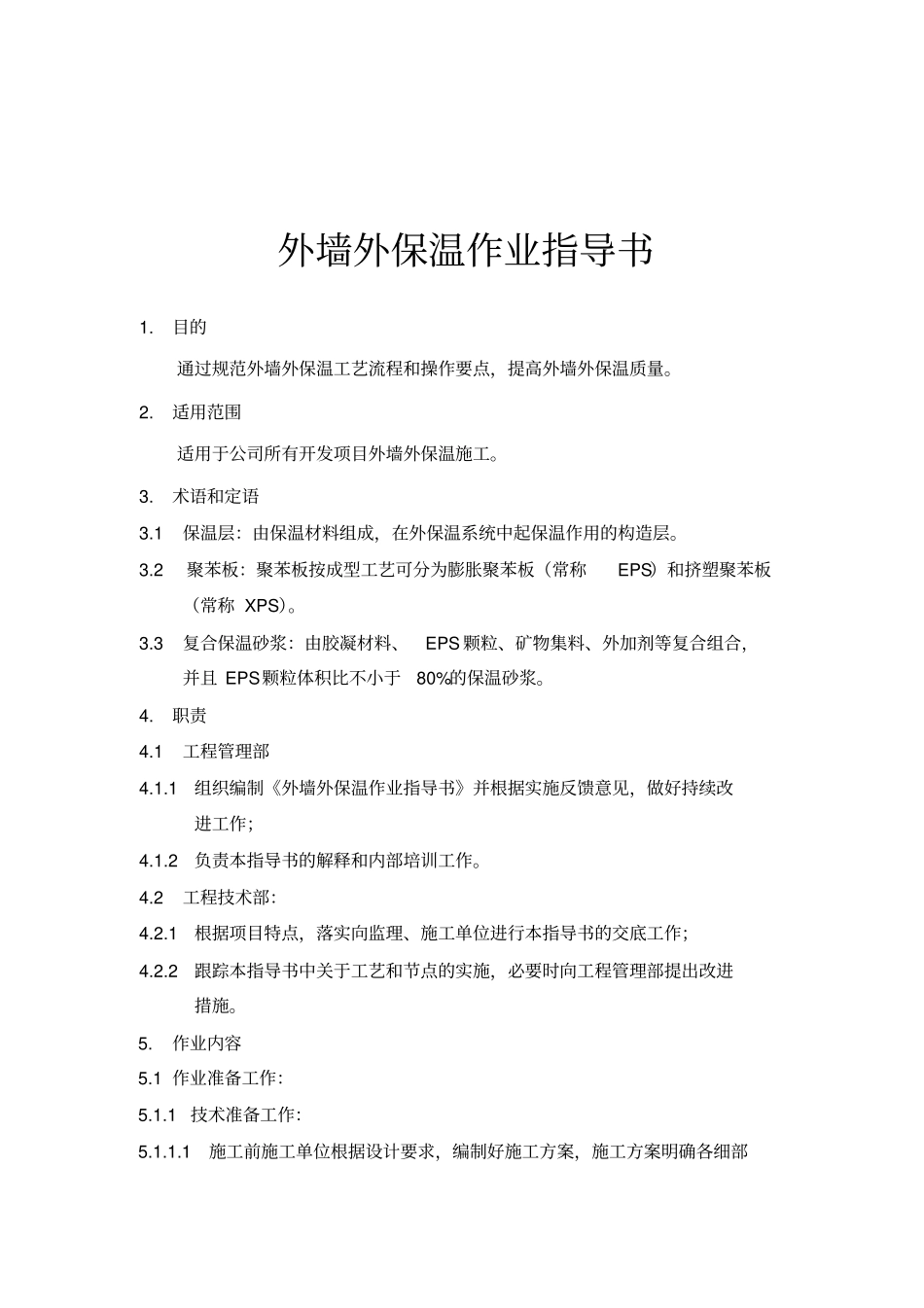

外墙外保温作业指导书1.目的通过规范外墙外保温工艺流程和操作要点,提高外墙外保温质量。2.适用范围适用于公司所有开发项目外墙外保温施工。3.术语和定语3.1保温层:由保温材料组成,在外保温系统中起保温作用的构造层。3.2聚苯板:聚苯板按成型工艺可分为膨胀聚苯板(常称EPS)和挤塑聚苯板(常称XPS)。3.3复合保温砂浆:由胶凝材料、EPS颗粒、矿物集料、外加剂等复合组合,并且EPS颗粒体积比不小于80%的保温砂浆。4.职责4.1工程管理部4.1.1组织编制《外墙外保温作业指导书》并根据实施反馈意见,做好持续改进工作;4.1.2负责本指导书的解释和内部培训工作。4.2工程技术部:4.2.1根据项目特点,落实向监理、施工单位进行本指导书的交底工作;4.2.2跟踪本指导书中关于工艺和节点的实施,必要时向工程管理部提出改进措施。5.作业内容5.1作业准备工作:5.1.1技术准备工作:5.1.1.1施工前施工单位根据设计要求,编制好施工方案,施工方案明确各细部做法和质量保证措施,施工方案由总监理工程师和工程技术部审核批准5.1.1.2施工前选择一户底层(有窗和转角部位)做好样板,并经相关部门评审合格。5.1.2材料准备工作:5.1.2.1保温板保温系统各材料应有产品合格证、出厂检测报告和有效期内型式检验报告;系统抗拉强度不应小于0.2MPa。5.1.2.2保温板的表观密度应在25KG/M3至30KG/M3之间;压缩强度应在150KPa至250KPa之间;吸水率(浸水96h)应小于1.5%,厚度必须符合设计要求,不得存在负偏差;5.1.2.3胶粉聚苯颗粒浆料的干表观密度应≤25KG/M3;压缩强度应≥250KPa。5.1.2.4耐碱玻纤网格布的ZrO2含量不应小于14.5%,且表面必须经涂塑处理。5.1.3生产准备工作:在外保温工程开始前,外墙所有的门窗口必须安装完毕并验收合格。各种进户管线及其它设在墙体上的予埋件、连接件均应按设计要求安装完毕。5.2施工操作工艺要点:5.2.1保温砂浆施工工艺顺序及要点:基层处理→灰饼、冲筋→批界面剂→抹第一遍保温砂浆→抹第二遍保温砂浆→抹防裂砂浆→铺压网格布5.2.1.1基层处理:门窗框四周要进行堵缝,不同墙体交接处采用特殊材料和钢丝网或玻纤布进行加固处理(见图1)。施工洞和脚手眼按要求堵塞密实。墙面应清理干净,无油渍、浮尘等,确保基层坚实、平整;5.2.1.2灰饼、冲筋:分别在门窗口角、垛、墙面等处吊垂直、套方、弹控制线(见图2),用保温砂浆按设计厚度做饼、冲筋,以控制墙面的垂直度和平整度。5.2.1.3批界面剂:基层提前湿润,然后用专用界面砂浆抹1-2mm,在界面砂浆未干燥随即抹保温砂浆。5.2.1.4保温层:保温砂浆宜分两遍施工,每层抹完后均需养护,可洒水或喷水养护。保温层粘结牢固,厚度不允许有负偏差。5.2.1.5抹抗裂砂浆:保温层固化干燥后方可进行抗裂保护层施工,抗裂砂浆厚度应控制在3-5mm。5.2.1.6铺压网格布:将网格布压入抗裂砂浆内,网眼砂浆饱满度要求达到100%,5.2.2保温板施工工艺顺序及要点:基层处理、找平层→排版、弹线→粘贴保温板→打磨、修平→锚拴安装→抹防裂砂浆→铺压网格布5.2.1.1基层处理、找平层:按《抹灰作业指导书》操作,找平层应与墙体粘结牢固,不得有脱层、空鼓、裂缝。5.2.1.2排版,弹线:按照门窗洞口及聚苯板尺寸排版,弹线。墙角处保温板应交叉互锁。洞口四角部位的聚苯板应切割成型,不得拼接。(图1、2)尼龙锚栓保温板基层墙体转角图1:保温板排列及锚固点布置图门窗洞口尼龙锚栓图2:保温板洞口四角切割和顶部锚固要求5.2.1.3粘结保温板:粘结剂应涂在保温板上,一般采用点框法,涂胶面积应大于40%。按顺砌方式粘贴,竖缝应逐行错缝。粘结牢固,不得有松动和空鼓。粘贴保温板时,板缝应剂紧,相邻板应齐平,板间缝隙不得大于2mm,板间高差不得大于1.5mm,不得用胶粘剂填缝,板间高差大于1.5mm的部位应打磨平整。5.2.1.4打磨、修平:EPS板安装完毕24h后方可进行打磨、修平工序的施工。打磨时应采用打磨搓板或其他打磨工具,以轻柔的圆周运动磨平板面。对于板面高差大于1.5mm、平整误差大于4mm的板面应磨平处理,阴阳角也应按线打磨至方正、顺直。5.2.1.5锚拴安装:锚拴应在粘贴保温板的胶粘剂初凝后,方能转孔安装。防护层施工应...
