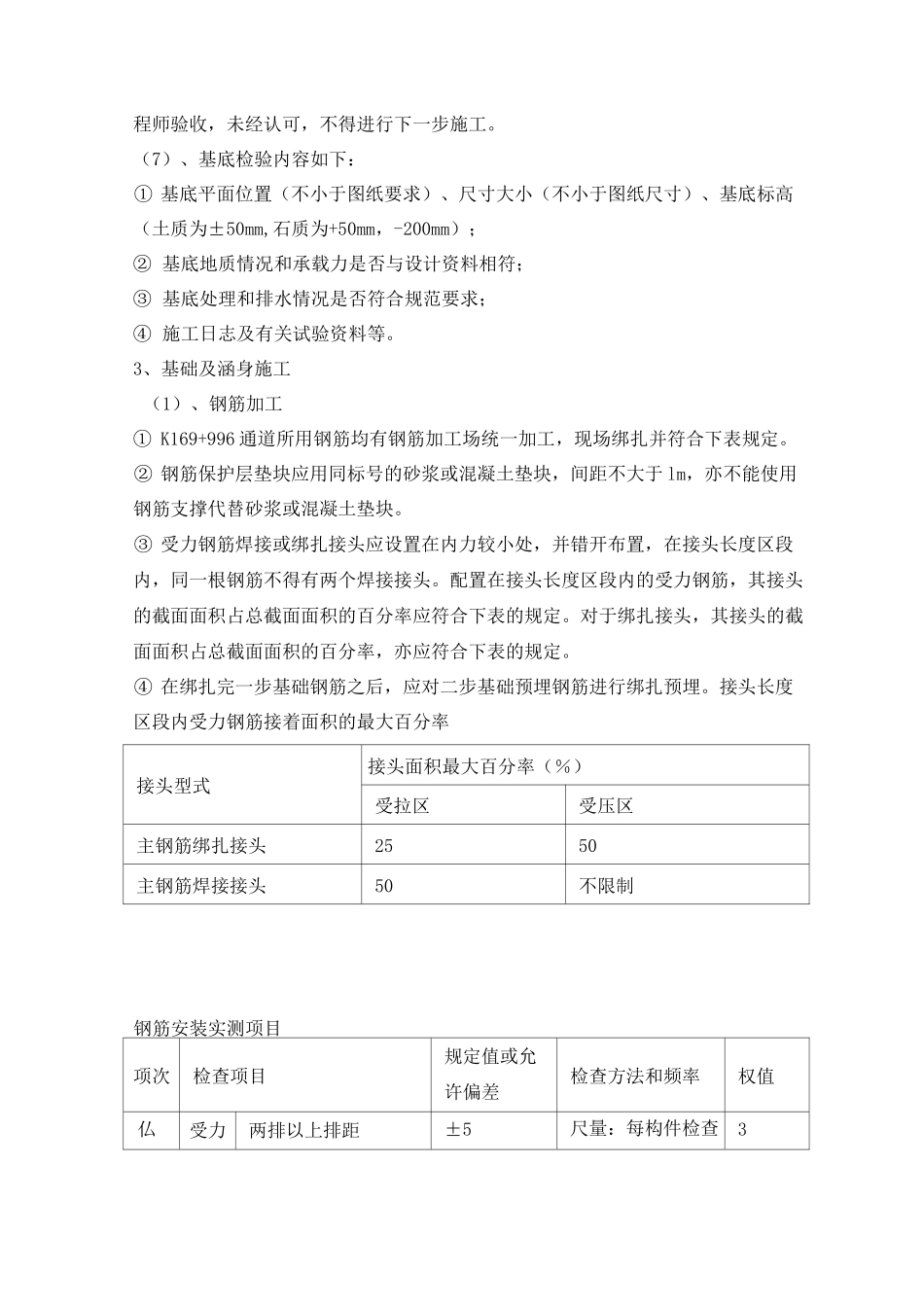

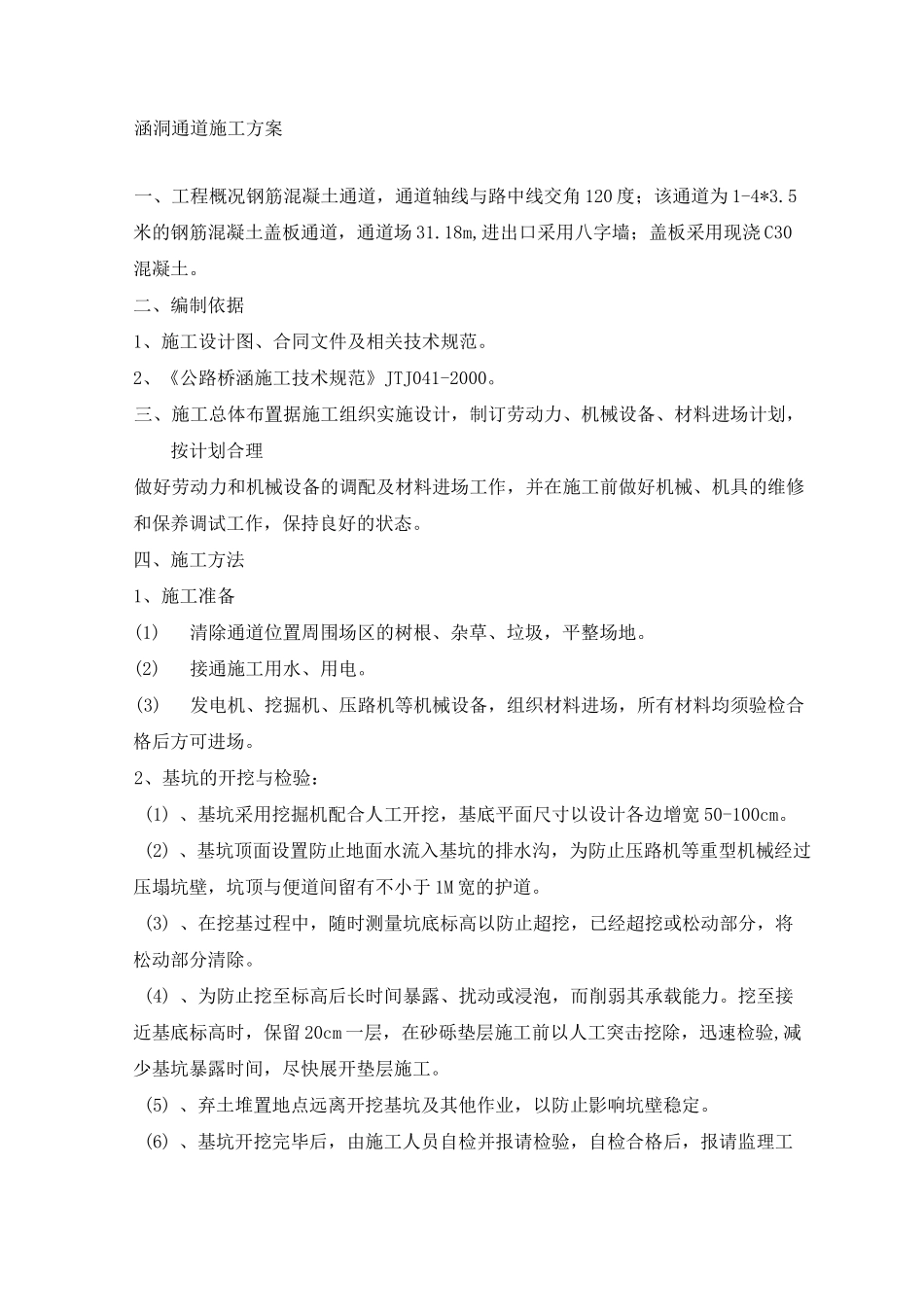

涵洞通道施工方案一、工程概况钢筋混凝土通道,通道轴线与路中线交角120度;该通道为1-4*3
5米的钢筋混凝土盖板通道,通道场31
18m,进出口采用八字墙;盖板采用现浇C30混凝土
二、编制依据1、施工设计图、合同文件及相关技术规范
2、《公路桥涵施工技术规范》JTJ041-2000
三、施工总体布置据施工组织实施设计,制订劳动力、机械设备、材料进场计划,按计划合理做好劳动力和机械设备的调配及材料进场工作,并在施工前做好机械、机具的维修和保养调试工作,保持良好的状态
四、施工方法1、施工准备(1)清除通道位置周围场区的树根、杂草、垃圾,平整场地
(2)接通施工用水、用电
(3)发电机、挖掘机、压路机等机械设备,组织材料进场,所有材料均须验检合格后方可进场
2、基坑的开挖与检验:(1)、基坑采用挖掘机配合人工开挖,基底平面尺寸以设计各边增宽50-100cm
(2)、基坑顶面设置防止地面水流入基坑的排水沟,为防止压路机等重型机械经过压塌坑壁,坑顶与便道间留有不小于1M宽的护道
(3)、在挖基过程中,随时测量坑底标高以防止超挖,已经超挖或松动部分,将松动部分清除
(4)、为防止挖至标高后长时间暴露、扰动或浸泡,而削弱其承载能力
挖至接近基底标高时,保留20cm一层,在砂砾垫层施工前以人工突击挖除,迅速检验,减少基坑暴露时间,尽快展开垫层施工
(5)、弃土堆置地点远离开挖基坑及其他作业,以防止影响坑壁稳定
(6)、基坑开挖完毕后,由施工人员自检并报请检验,自检合格后,报请监理工程师验收,未经认可,不得进行下一步施工

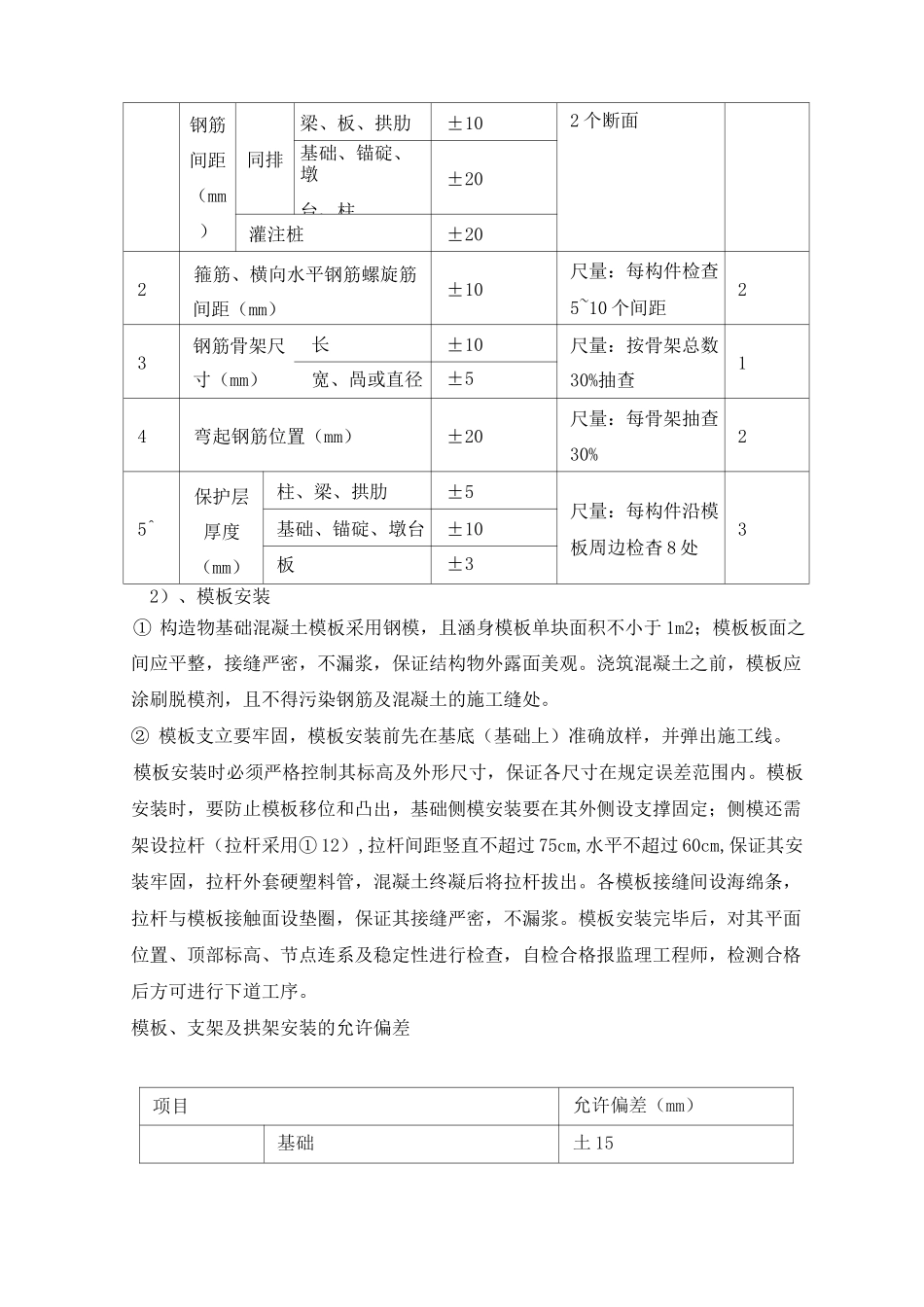

(7)、基底检验内容如下:①基底平面位置(不小于图纸要求)、尺寸大小(不小于图纸尺寸)、基底标高(土质为±50mm,石质为+50mm,-200mm);②基底地质情况和承载力是否与设计资料相符;③基底处理和排水情况是否符合规范要求;④施工日志及有关试验资料等
