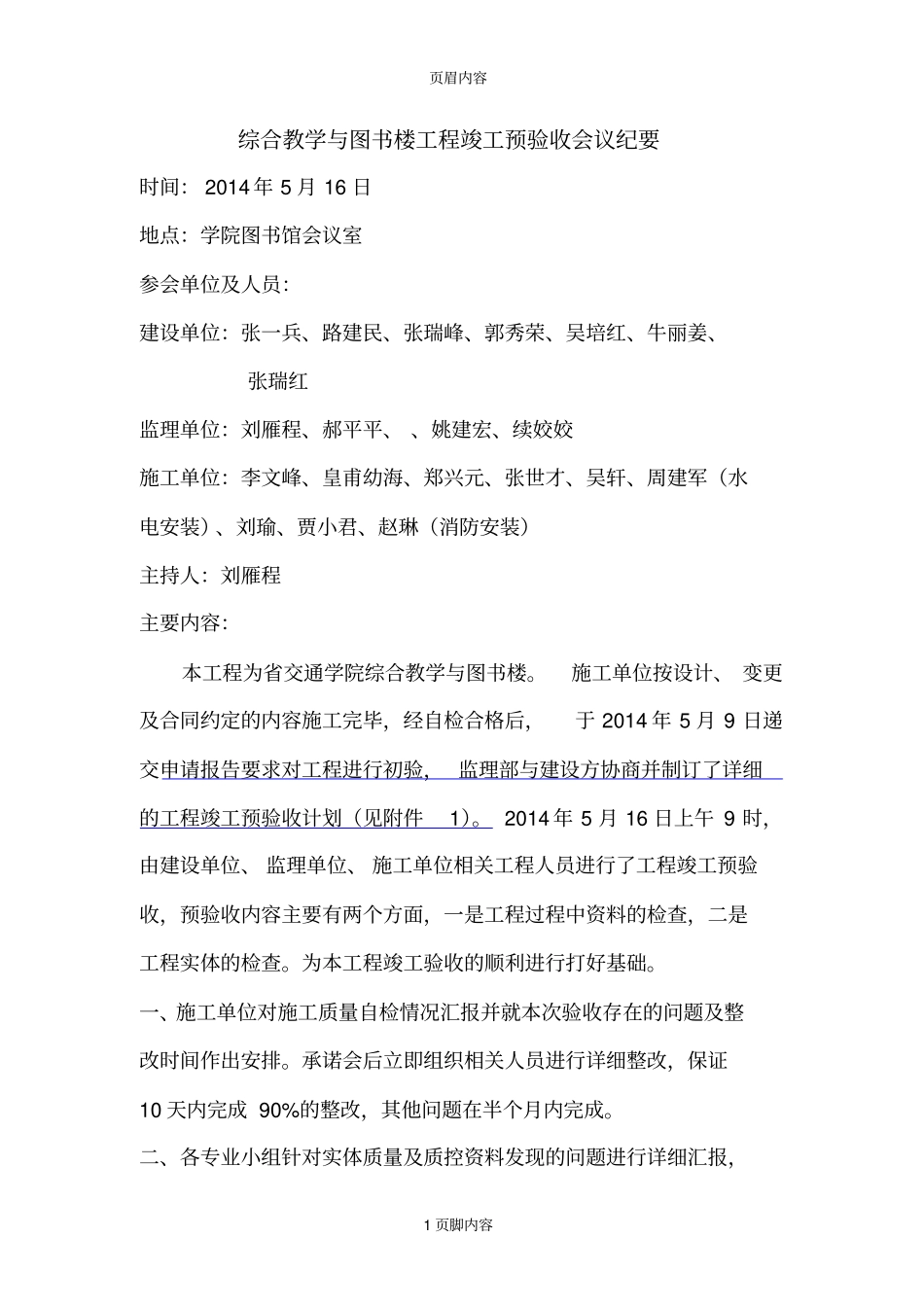

页眉内容1页脚内容综合教学与图书楼工程竣工预验收会议纪要时间:2014年5月16日地点:学院图书馆会议室参会单位及人员:建设单位:张一兵、路建民、张瑞峰、郭秀荣、吴培红、牛丽姜、张瑞红监理单位:刘雁程、郝平平、、姚建宏、续姣姣施工单位:李文峰、皇甫幼海、郑兴元、张世才、吴轩、周建军(水电安装)、刘瑜、贾小君、赵琳(消防安装)主持人:刘雁程主要内容:本工程为省交通学院综合教学与图书楼
施工单位按设计、变更及合同约定的内容施工完毕,经自检合格后,于2014年5月9日递交申请报告要求对工程进行初验,监理部与建设方协商并制订了详细的工程竣工预验收计划(见附件1)
2014年5月16日上午9时,由建设单位、监理单位、施工单位相关工程人员进行了工程竣工预验收,预验收内容主要有两个方面,一是工程过程中资料的检查,二是工程实体的检查
为本工程竣工验收的顺利进行打好基础
一、施工单位对施工质量自检情况汇报并就本次验收存在的问题及整改时间作出安排
承诺会后立即组织相关人员进行详细整改,保证10天内完成90%的整改,其他问题在半个月内完成

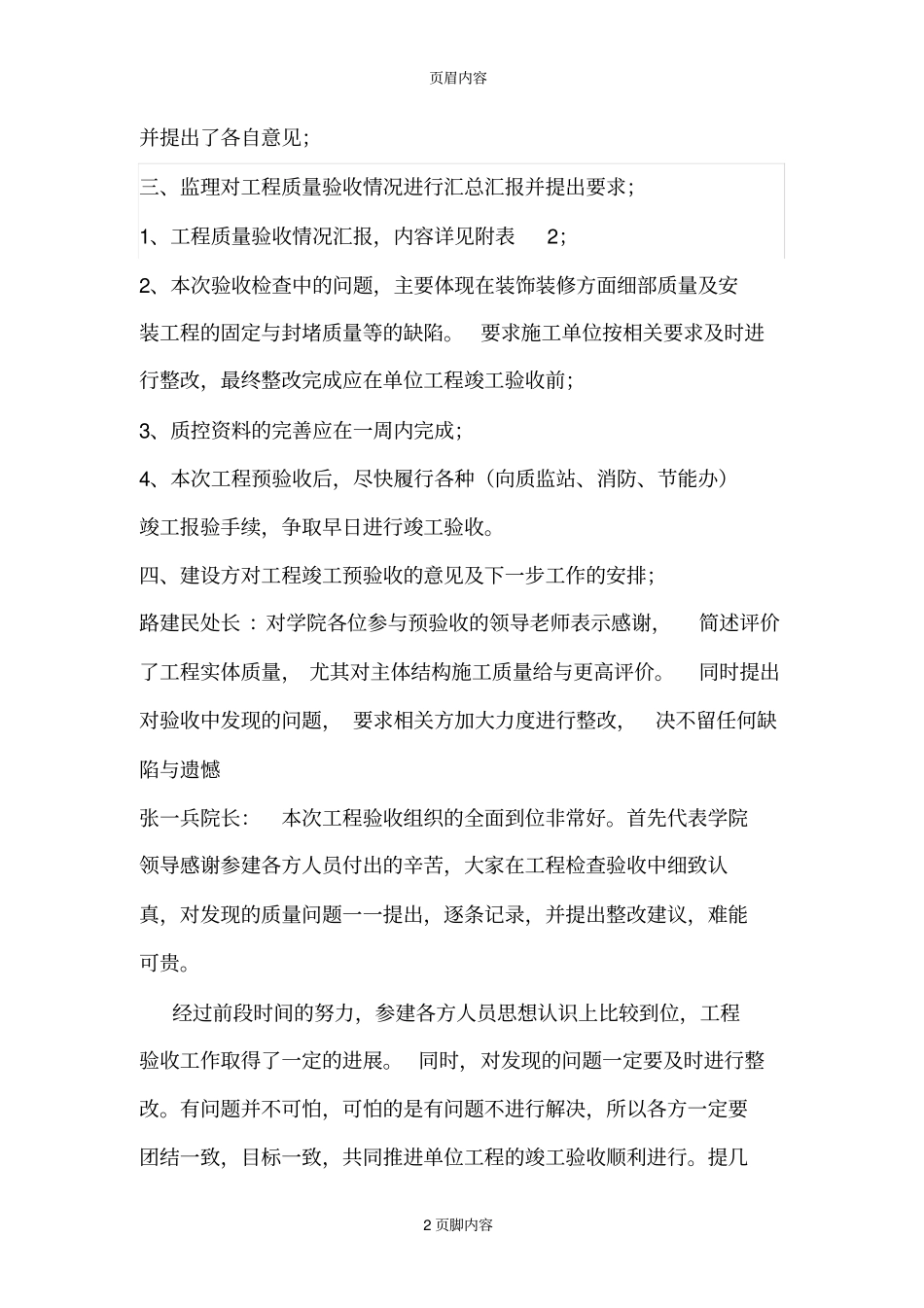

二、各专业小组针对实体质量及质控资料发现的问题进行详细汇报,页眉内容2页脚内容并提出了各自意见;三、监理对工程质量验收情况进行汇总汇报并提出要求;1、工程质量验收情况汇报,内容详见附表2;2、本次验收检查中的问题,主要体现在装饰装修方面细部质量及安装工程的固定与封堵质量等的缺陷
要求施工单位按相关要求及时进行整改,最终整改完成应在单位工程竣工验收前;3、质控资料的完善应在一周内完成;4、本次工程预验收后,尽快履行各种(向质监站、消防、节能办)竣工报验手续,争取早日进行竣工验收
四、建设方对工程竣工预验收的意见及下一步工作的安排;路建民处长:对学院各位参与预验收的领导老师表示感谢,简述评价了工程实体质量,尤其对主体结构施工质量给与更高评价

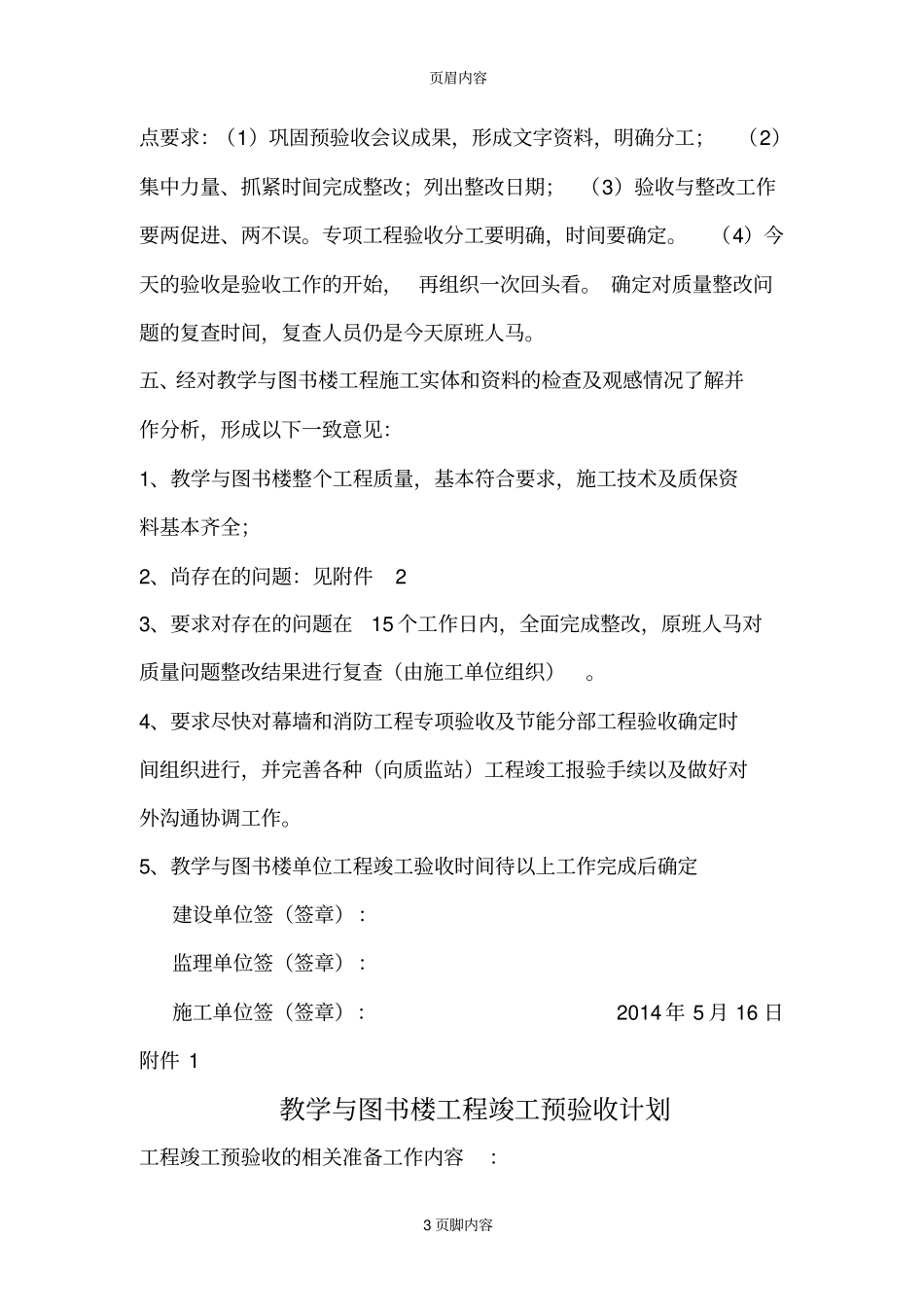

同时提出对验收中发现的
