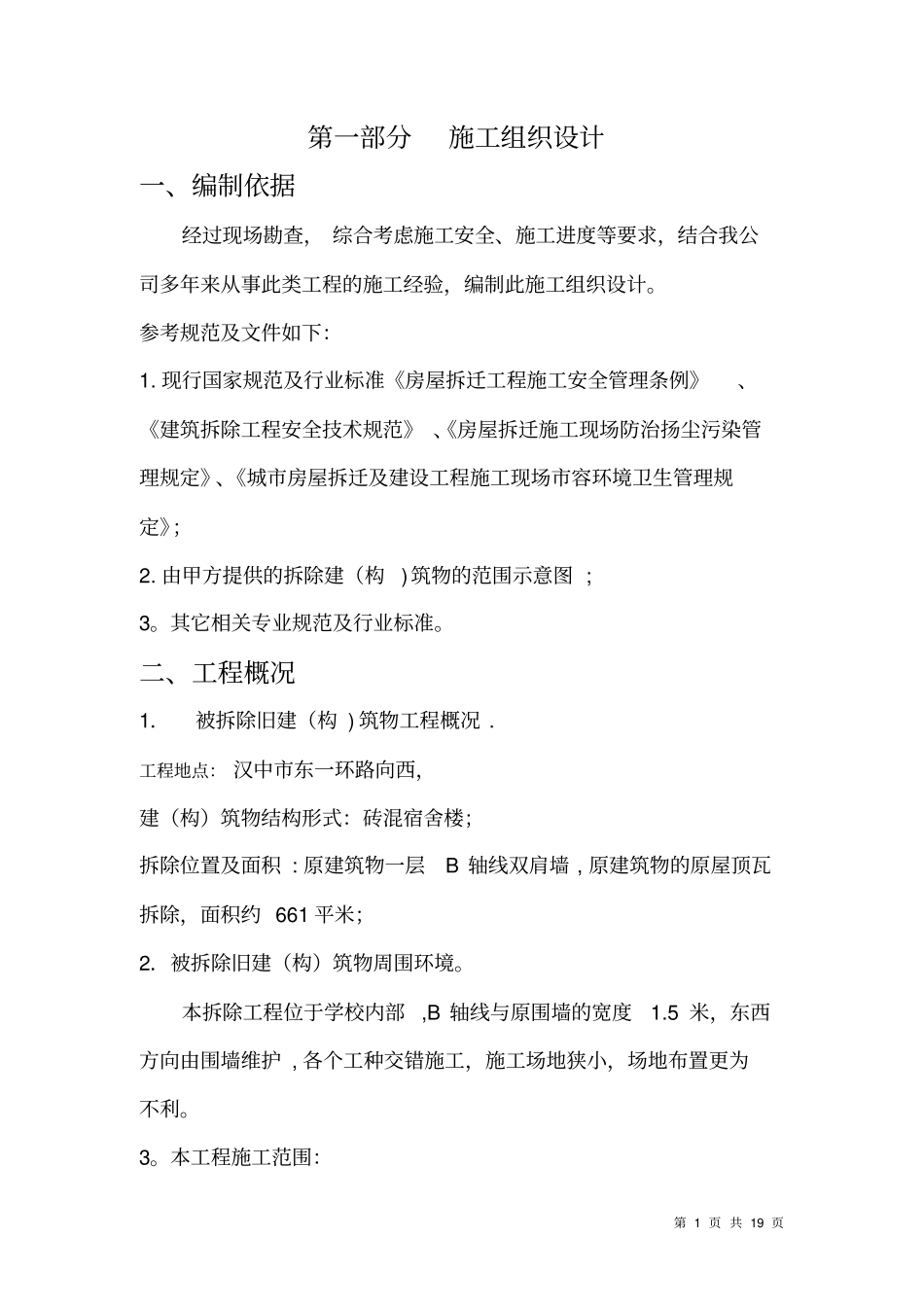

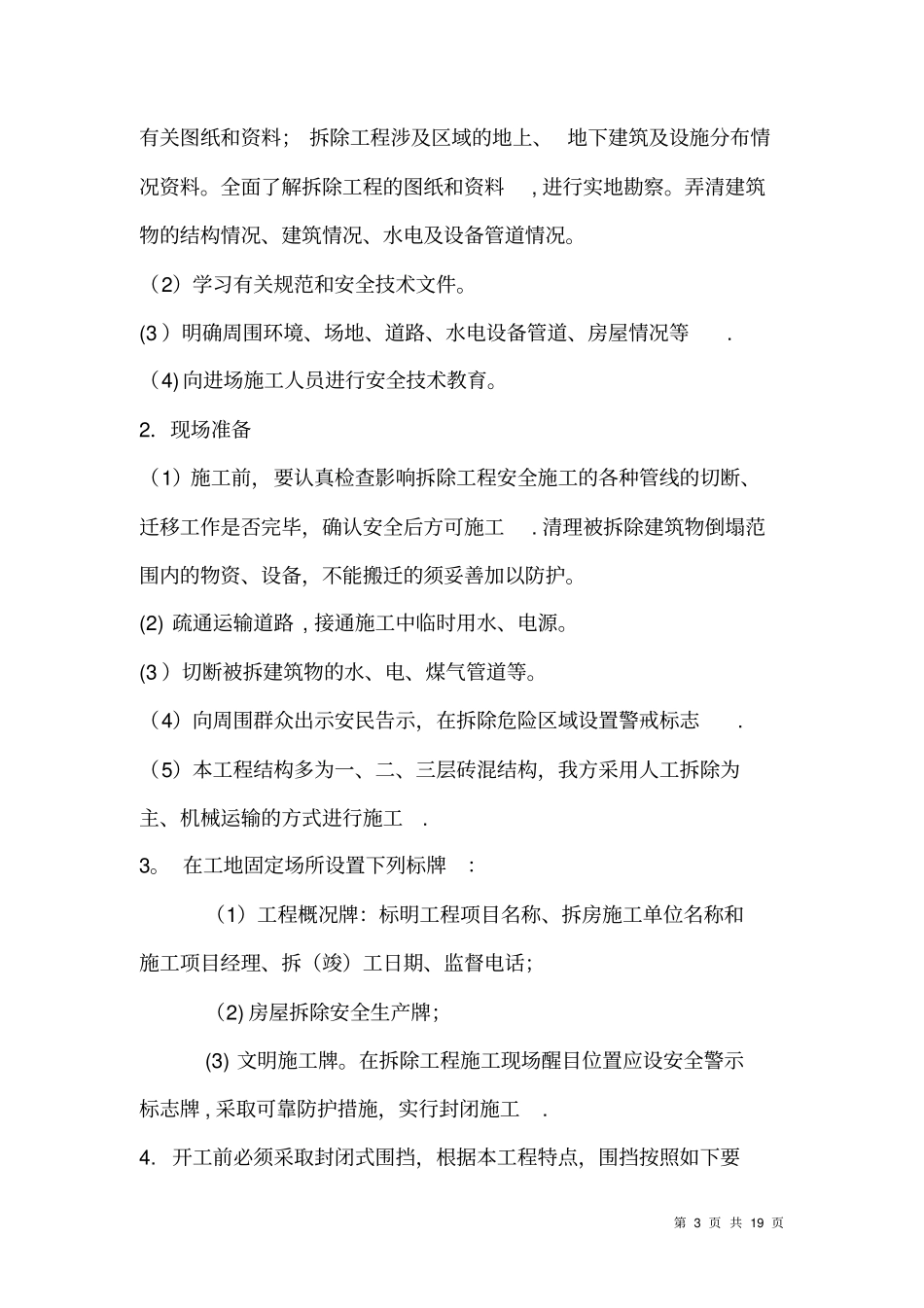

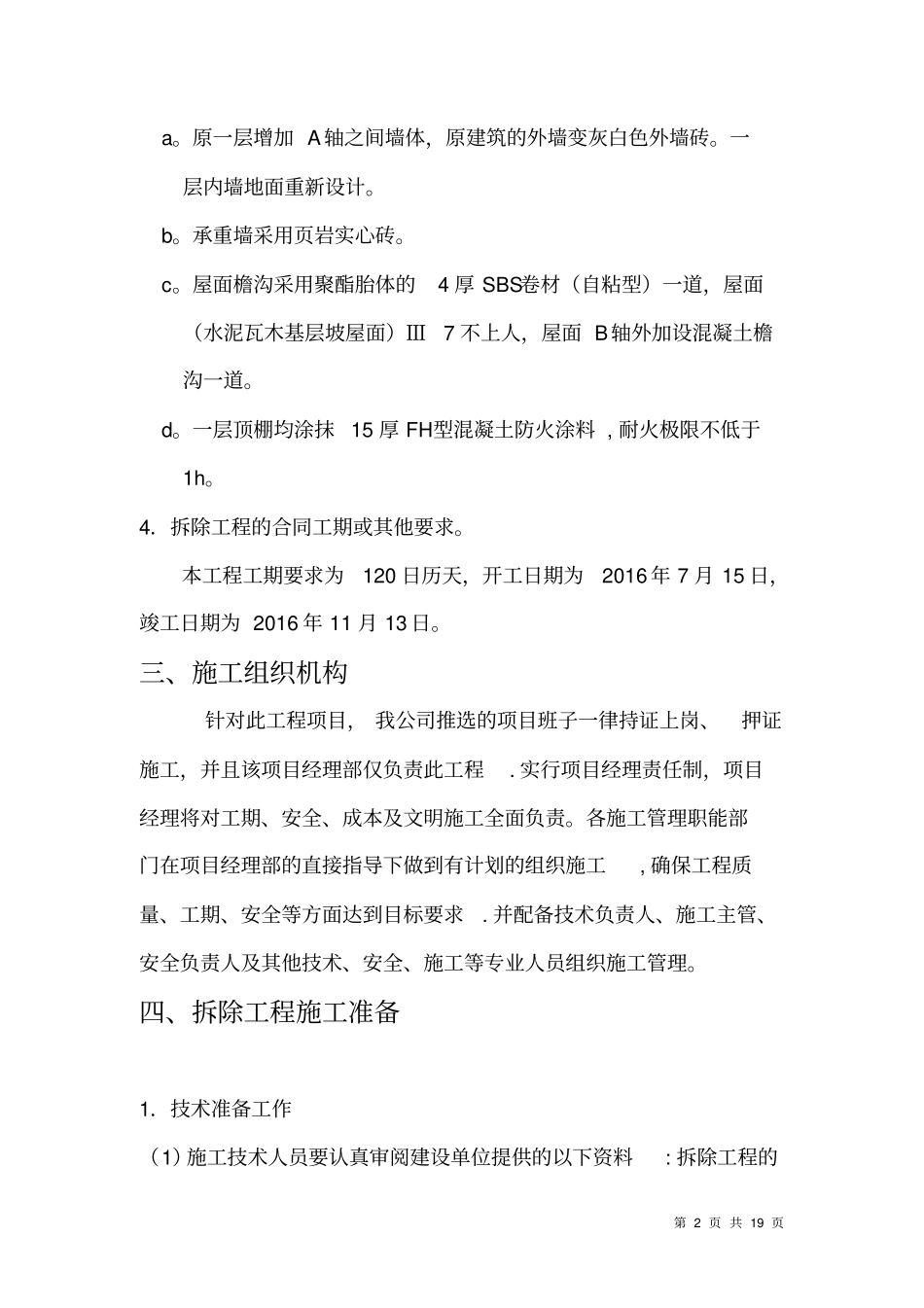

第1页共19页第一部分施工组织设计一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计。参考规范及文件如下:1.现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;2.由甲方提供的拆除建(构)筑物的范围示意图;3。其它相关专业规范及行业标准。二、工程概况1.被拆除旧建(构)筑物工程概况.工程地点:汉中市东一环路向西,建(构)筑物结构形式:砖混宿舍楼;拆除位置及面积:原建筑物一层B轴线双肩墙,原建筑物的原屋顶瓦拆除,面积约661平米;2.被拆除旧建(构)筑物周围环境。本拆除工程位于学校内部,B轴线与原围墙的宽度1.5米,东西方向由围墙维护,各个工种交错施工,施工场地狭小,场地布置更为不利。3。本工程施工范围:第2页共19页a。原一层增加A轴之间墙体,原建筑的外墙变灰白色外墙砖。一层内墙地面重新设计。b。承重墙采用页岩实心砖。c。屋面檐沟采用聚酯胎体的4厚SBS卷材(自粘型)一道,屋面(水泥瓦木基层坡屋面)Ⅲ7不上人,屋面B轴外加设混凝土檐沟一道。d。一层顶棚均涂抹15厚FH型混凝土防火涂料,耐火极限不低于1h。4.拆除工程的合同工期或其他要求。本工程工期要求为120日历天,开工日期为2016年7月15日,竣工日期为2016年11月13日。三、施工组织机构针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程.实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求.并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。四、拆除工程施工准备1.技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的第3页共19页有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。全面了解拆除工程的图纸和资料,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。(2)学习有关规范和安全技术文件。(3)明确周围环境、场地、道路、水电设备管道、房屋情况等.(4)向进场施工人员进行安全技术教育。2.现场准备(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工.清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。(2)疏通运输道路,接通施工中临时用水、电源。(3)切断被拆建筑物的水、电、煤气管道等。(4)向周围群众出示安民告示,在拆除危险区域设置警戒标志.(5)本工程结构多为一、二、三层砖混结构,我方采用人工拆除为主、机械运输的方式进行施工.3。在工地固定场所设置下列标牌:(1)工程概况牌:标明工程项目名称、拆房施工单位名称和施工项目经理、拆(竣)工日期、监督电话;(2)房屋拆除安全生产牌;(3)文明施工牌。在拆除工程施工现场醒目位置应设安全警示标志牌,采取可靠防护措施,实行封闭施工.4.开工前必须采取封闭式围挡,根据本工程特点,围挡按照如下要第4页共19页求设置:(1)施工现场围护采用铁皮完全封闭,围挡高度不低于1.8米,东;西;北侧与围墙相接,考虑到施工安全此区段周围搭设钢管脚手架,其高度不得低于被拆建筑物的檐口,脚手架外围应采用2000目密目式安全网封闭.施工现场北面围墙局部打开,供施工车辆使用。7施工影响范围内的建筑物和有关管线的保护应符合下列要求:(1)相邻建、构筑物应事先检查,采取必要的技术措施,并实施全过程动态管理;(2)相邻管线必须经管线管理单位采取管线切断、移位或其它保护措施;(3)开工前察看施工现场是否存在高压架空线,拆除施工的机械设备、设施在作业时,必须与高压架空线保持安全距离。五拆除工程施工管理一、施工工艺1施工顺序(1)B轴线一层双肩墙拆除,采用手动工具进行人工拆除,依照图纸设计用钢性材料做好拆除双肩墙可靠竖向支撑杆,每间均设...
