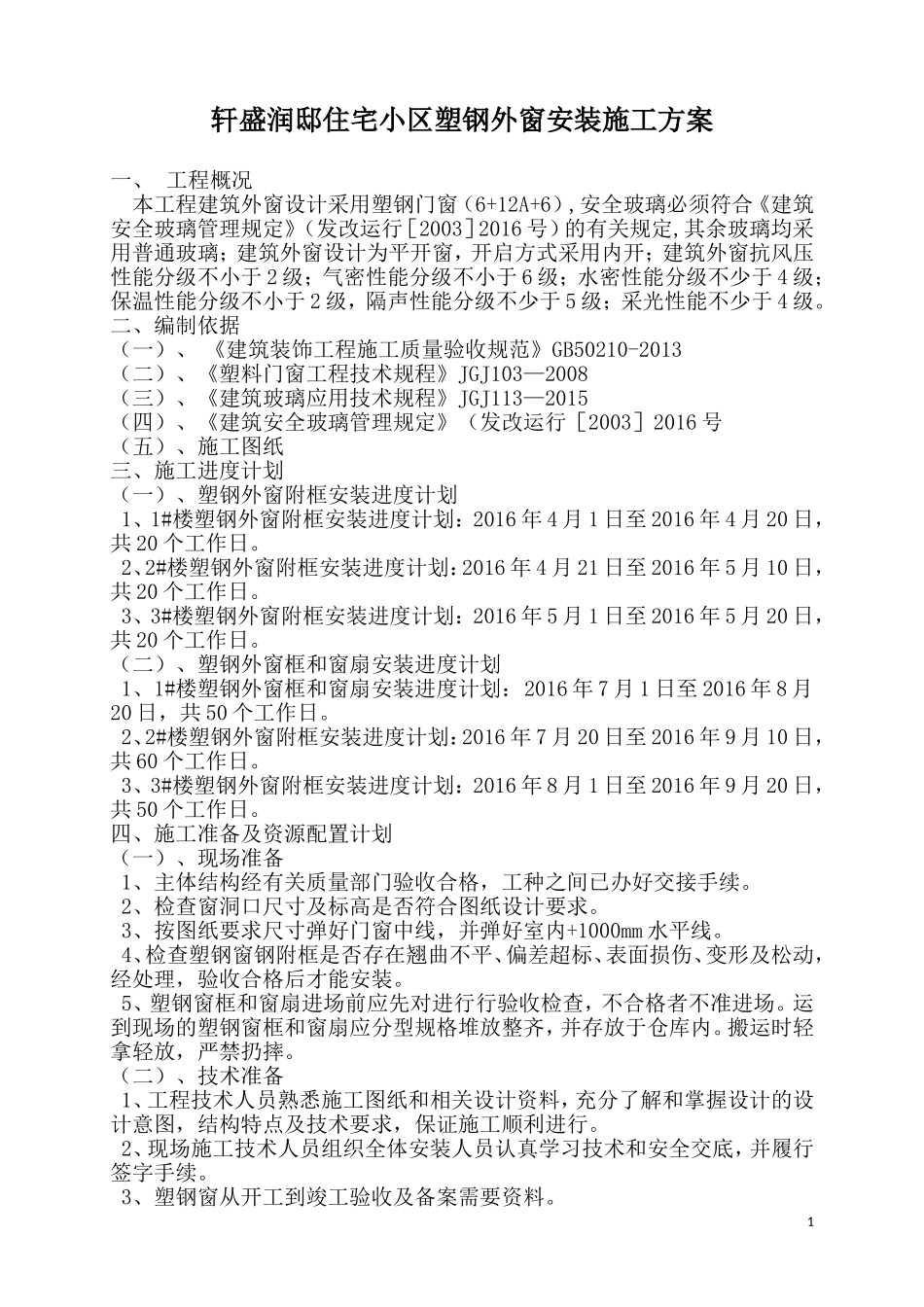

轩盛润邸住宅小区塑钢外窗安装施工方案一、工程概况本工程建筑外窗设计采用塑钢门窗(6+12A+6),安全玻璃必须符合《建筑安全玻璃管理规定》(发改运行[2003]2016号)的有关规定,其余玻璃均采用普通玻璃;建筑外窗设计为平开窗,开启方式采用内开;建筑外窗抗风压性能分级不小于2级;气密性能分级不小于6级;水密性能分级不少于4级;保温性能分级不小于2级,隔声性能分级不少于5级;采光性能不少于4级
二、编制依据(一)、《建筑装饰工程施工质量验收规范》GB50210-2013(二)、《塑料门窗工程技术规程》JGJ103—2008(三)、《建筑玻璃应用技术规程》JGJ113—2015(四)、《建筑安全玻璃管理规定》(发改运行[2003]2016号(五)、施工图纸三、施工进度计划(一)、塑钢外窗附框安装进度计划1、1#楼塑钢外窗附框安装进度计划:2016年4月1日至2016年4月20日,共20个工作日
2、2#楼塑钢外窗附框安装进度计划:2016年4月21日至2016年5月10日,共20个工作日
3、3#楼塑钢外窗附框安装进度计划:2016年5月1日至2016年5月20日,共20个工作日
(二)、塑钢外窗框和窗扇安装进度计划1、1#楼塑钢外窗框和窗扇安装进度计划:2016年7月1日至2016年8月20日,共50个工作日
2、2#楼塑钢外窗附框安装进度计划:2016年7月20日至2016年9月10日,共60个工作日
3、3#楼塑钢外窗附框安装进度计划:2016年8月1日至2016年9月20日,共50个工作日
四、施工准备及资源配置计划(一)、现场准备1、主体结构经有关质量部门验收合格,工种之间已办好交接手续
2、检查窗洞口尺寸及标高是否符合图纸设计要求
3、按图纸要求尺寸弹好门窗中线,并弹好室内+1000mm水平线
4、检查塑钢窗钢附框是否存在翘曲不平、偏差超标、表面损伤、变形及松动,
