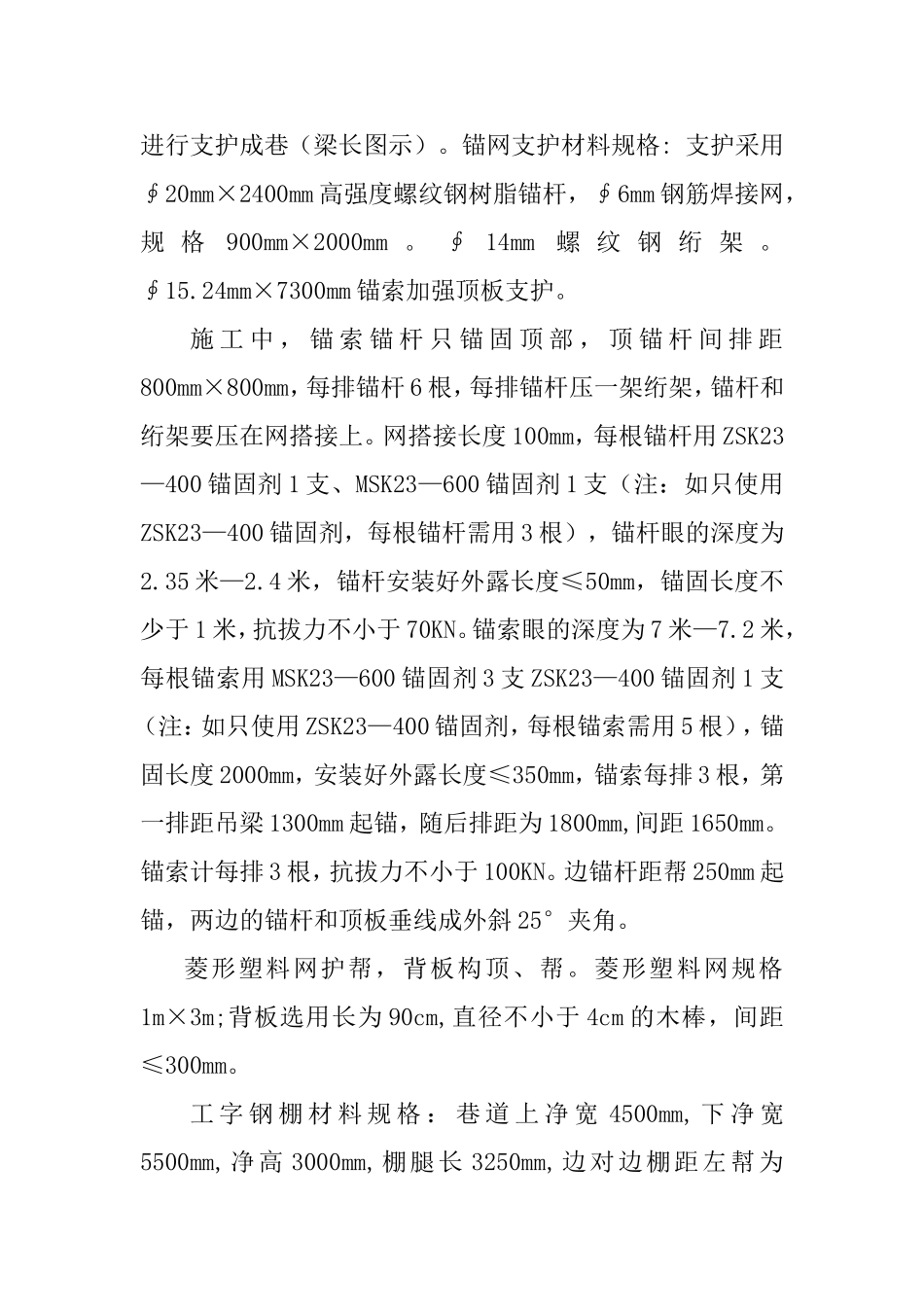

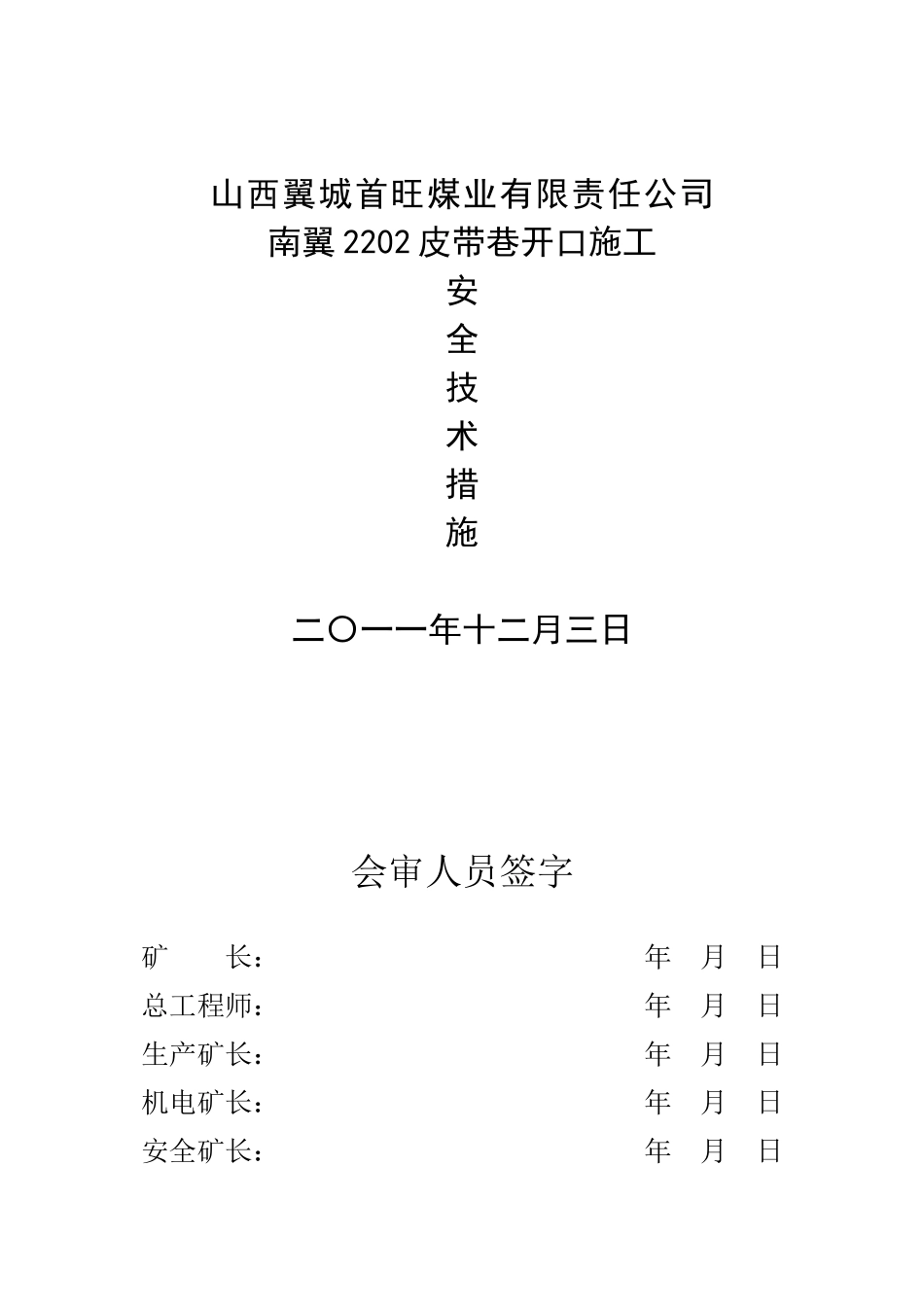

山西翼城首旺煤业有限责任公司南翼2202皮带巷开口施工安全技术措施二〇一一年十二月三日会审人员签字矿长:年月日总工程师:年月日生产矿长:年月日机电矿长:年月日安全矿长:年月日调度室:年月日监控室:年月日技术科:年月日通风科:年月日安全科:年月日机电科:年月日施工单位:年月日编制:年月日南翼2202运输巷开口施工安全技术措施一、工程概况;为保证工作面正常衔接,经矿领导研究决定在南翼运输巷开口施工2202运输巷,巷道沿煤层掘进。开口处采用大断面支护,共计12米。为保证施工安全,特制定本安全技术措施。巷道位置:南翼运输大巷经纬测点2200点为巷道开口位置,与南翼运输大巷夹角52度为巷道施工方向。二、施工材料及技术要求:1、施工材料技术参数;开口顶部采用锚杆网、锚索补强护顶,11#矿用工字钢进行支护成巷(梁长图示)。锚网支护材料规格:支护采用∮20mm×2400mm高强度螺纹钢树脂锚杆,∮6mm钢筋焊接网,规格900mm×2000mm。∮14mm螺纹钢绗架。∮15.24mm×7300mm锚索加强顶板支护。施工中,锚索锚杆只锚固顶部,顶锚杆间排距800mm×800mm,每排锚杆6根,每排锚杆压一架绗架,锚杆和绗架要压在网搭接上。网搭接长度100mm,每根锚杆用ZSK23—400锚固剂1支、MSK23—600锚固剂1支(注:如只使用ZSK23—400锚固剂,每根锚杆需用3根),锚杆眼的深度为2.35米—2.4米,锚杆安装好外露长度≤50mm,锚固长度不少于1米,抗拔力不小于70KN。锚索眼的深度为7米—7.2米,每根锚索用MSK23—600锚固剂3支ZSK23—400锚固剂1支(注:如只使用ZSK23—400锚固剂,每根锚索需用5根),锚固长度2000mm,安装好外露长度≤350mm,锚索每排3根,第一排距吊梁1300mm起锚,随后排距为1800mm,间距1650mm。锚索计每排3根,抗拔力不小于100KN。边锚杆距帮250mm起锚,两边的锚杆和顶板垂线成外斜25°夹角。菱形塑料网护帮,背板构顶、帮。菱形塑料网规格1m×3m;背板选用长为90cm,直径不小于4cm的木棒,间距≤300mm。工字钢棚材料规格:巷道上净宽4500mm,下净宽5500mm,净高3000mm,棚腿长3250mm,边对边棚距左幇为600mm,右帮为200mm。开口采用锚索悬吊两根工字钢梁支护,梁长为3800mm,锚索间距1200mm,两端头各留100mm。三、施工方法;1、沿巷道已定偏中线开口,左帮距3200mm,右帮距1300mm。开口前应沿主巷方向在开口两端采用锚索悬吊工字钢梁的方法控制好顶板。2、采用风镐落煤法掘进,先破除喷浆混凝土,拆除原工字钢棚腿,然后开始开口。施工头采用锚网索棚联合支护。在刷到足够断面,首先在施工头对顶板锚网梁支护,工字钢紧跟支护,并打锚索加强支护。棚腿必须有不小于100mm的柱窝,在踩煤情况下必须穿好鞋。3、开口首先采用人工出渣到皮带上,直接运出到地面。当铺设下溜子后,采用人工转渣到刮板运输机的方法。四、安全注意事项;1、使用风镐时,压风管与风镐连接要可靠,防止松脱伤人。2、严格工程质量管理,严格按照中线施工,严格把关,杜绝不合格工程出现。3、严格执行交接班制度,上一班人员必须把工作期间发现的异常问题及遗留问题给予交代,待处理后,方可作业。4、刷帮时、支架前,严格执行敲帮问顶,及时处理伞檐和顶煤,以防偏帮冒顶伤人。5、支架亲口必须严实合缝,梁必须垂直中线,支架要求迎山有力,架设牢固,要求顶要填实,帮要背紧,使用好撑杆,不允许有空帮、空顶现象。6、因开口在巷道皮带侧,必须架设行人过桥,保证备料人员安全通过。7、去腿时,必须二人作业,一人观顶,一人移腿。8、出煤时一定要洒水灭尘,进化风流。9、施工现场必须有安全员和有经验的带班长做好监督和指导工作。10、采用刮板运输机运输,要铺设平直,机头、机尾必须打好压戗点柱,在机尾作业时要防止脚踩溜子。11、人工上梁时,必须手托棚梁,稳抬稳放,不要将手伸入腿梁接口处,防止挤伤。12、安装锚杆时,必须使托盘(或托梁、钢带)紧贴岩面,未接触部分必须楔紧垫实,不得松动。13、锚杆支护巷道必须配备锚杆检测工具,锚杆安装后,对每根锚杆进行预紧力检测,不合格的锚杆要立即上紧;对锚杆锚固力进行抽查,不合格的锚杆必须重新补打。14、在施工中锚网梁、支架要紧跟迎头工作面...
