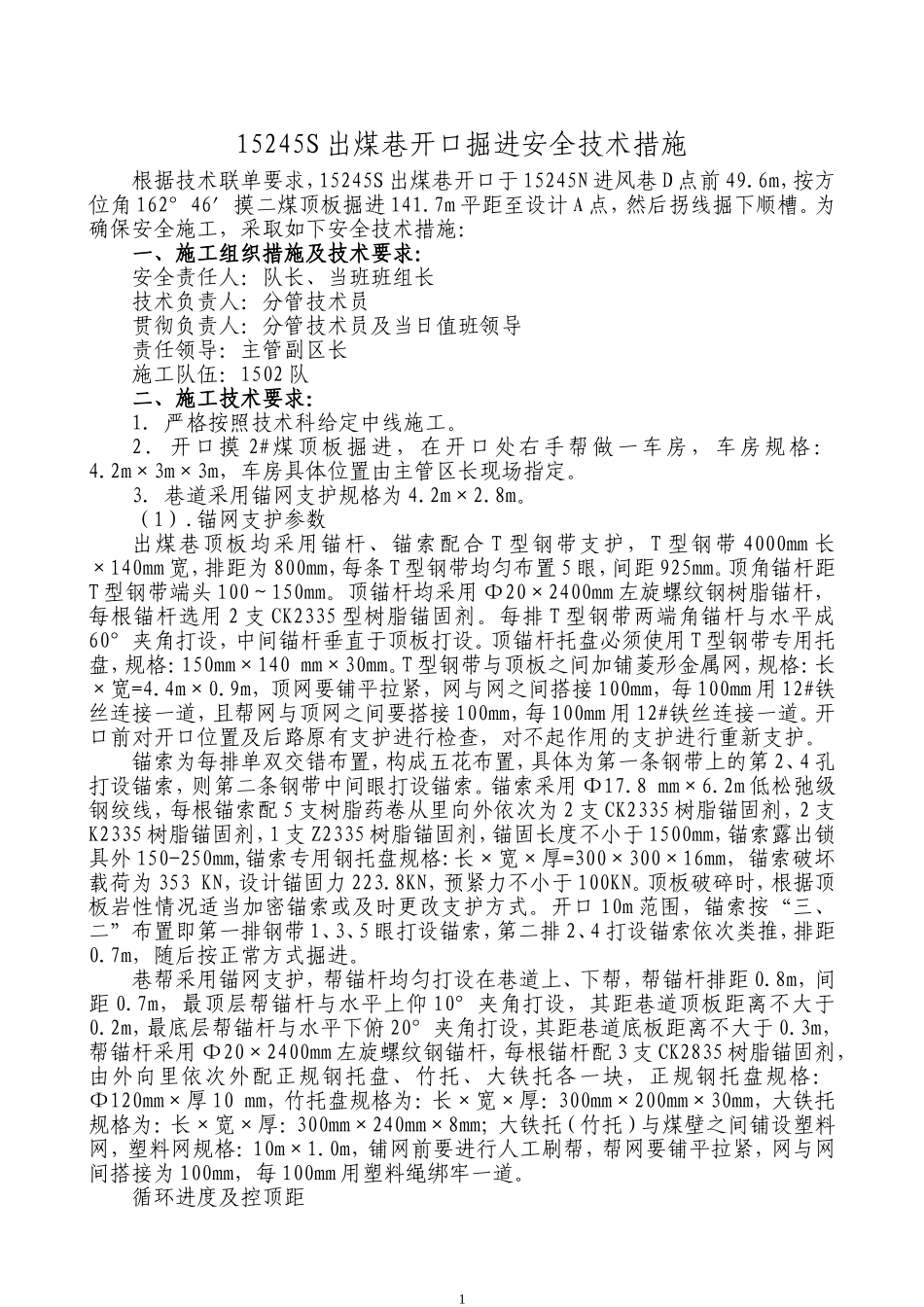

15245S出煤巷开口掘进安全技术措施根据技术联单要求,15245S出煤巷开口于15245N进风巷D点前49
6m,按方位角162°46′摸二煤顶板掘进141
7m平距至设计A点,然后拐线掘下顺槽
为确保安全施工,采取如下安全技术措施:一、施工组织措施及技术要求:安全责任人:队长、当班班组长技术负责人:分管技术员贯彻负责人:分管技术员及当日值班领导责任领导:主管副区长施工队伍:1502队二、施工技术要求:1.严格按照技术科给定中线施工
2.开口摸2#煤顶板掘进,在开口处右手帮做一车房,车房规格:4
2m×3m×3m,车房具体位置由主管区长现场指定
3.巷道采用锚网支护规格为4
锚网支护参数出煤巷顶板均采用锚杆、锚索配合T型钢带支护,T型钢带4000mm长×140mm宽,排距为800mm,每条T型钢带均匀布置5眼,间距925mm
顶角锚杆距T型钢带端头100~150mm
顶锚杆均采用Ф20×2400mm左旋螺纹钢树脂锚杆,每根锚杆选用2支CK2335型树脂锚固剂
每排T型钢带两端角锚杆与水平成60°夹角打设,中间锚杆垂直于顶板打设
顶锚杆托盘必须使用T型钢带专用托盘,规格:150mm×140mm×30mm
T型钢带与顶板之间加铺菱形金属网,规格:长×宽=4
9m,顶网要铺平拉紧,网与网之间搭接100mm,每100mm用12#铁丝连接一道,且帮网与顶网之间要搭接100mm,每100mm用12#铁丝连接一道
开口前对开口位置及后路原有支护进行检查,对不起作用的支护进行重新支护
锚索为每排单双交错布置,构成五花布置,具体为第一条钢带上的第2、4孔打设锚索,则第二条钢带中间眼打设锚索
锚索采用Φ17
2m低松弛级钢绞线,每根锚索配5支树脂药卷从里向外依次为2支CK2335树脂锚固剂,2支K2335树脂锚固剂,1支Z2335树脂锚固剂,锚固
