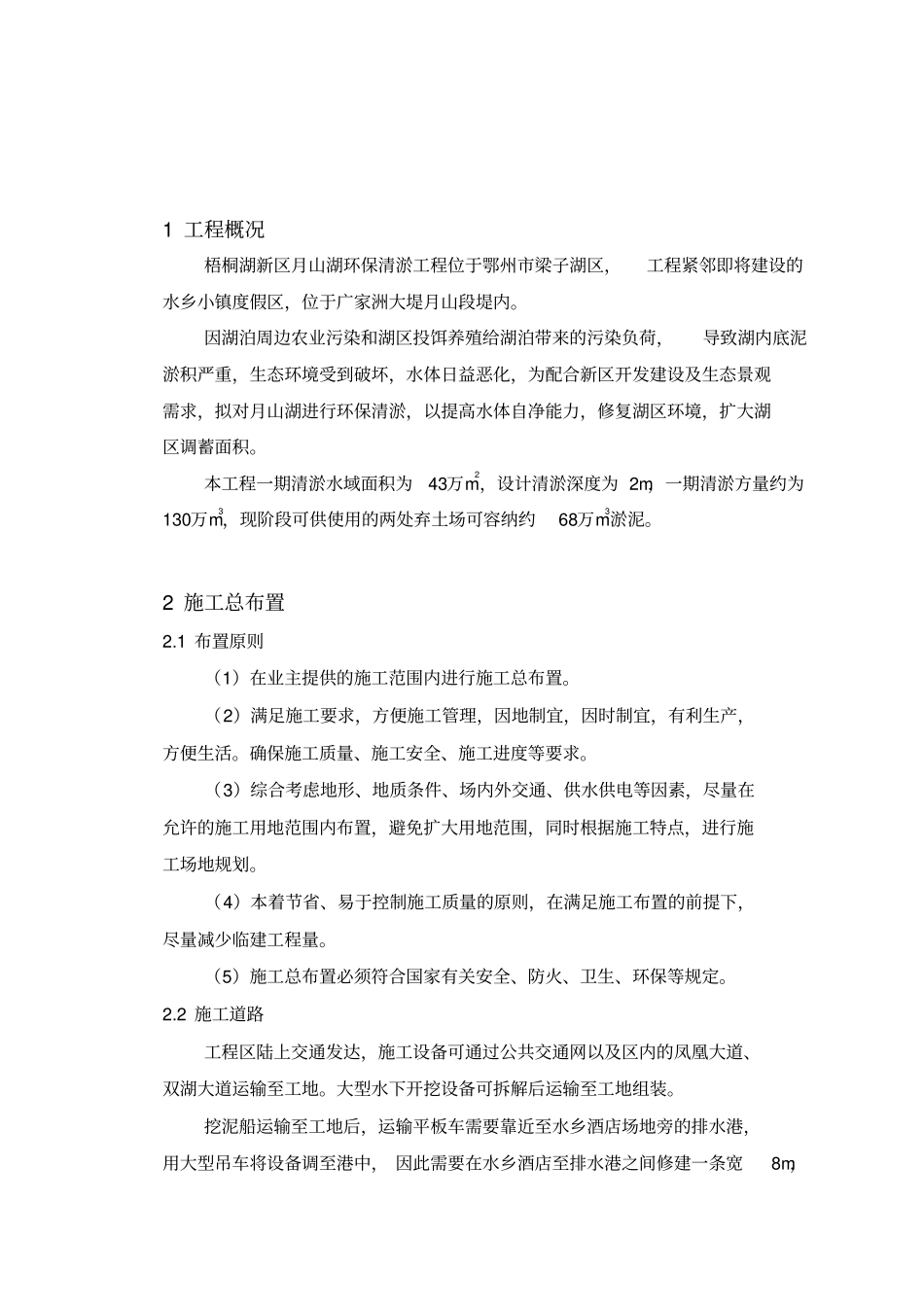

梧桐湖新区月山湖环保清淤工程施工组织设计1工程概况梧桐湖新区月山湖环保清淤工程位于鄂州市梁子湖区,工程紧邻即将建设的水乡小镇度假区,位于广家洲大堤月山段堤内
因湖泊周边农业污染和湖区投饵养殖给湖泊带来的污染负荷,导致湖内底泥淤积严重,生态环境受到破坏,水体日益恶化,为配合新区开发建设及生态景观需求,拟对月山湖进行环保清淤,以提高水体自净能力,修复湖区环境,扩大湖区调蓄面积
本工程一期清淤水域面积为43万m2,设计清淤深度为2m,一期清淤方量约为130万m3,现阶段可供使用的两处弃土场可容纳约68万m3淤泥
2施工总布置2
1布置原则(1)在业主提供的施工范围内进行施工总布置
(2)满足施工要求,方便施工管理,因地制宜,因时制宜,有利生产,方便生活
确保施工质量、施工安全、施工进度等要求
(3)综合考虑地形、地质条件、场内外交通、供水供电等因素,尽量在允许的施工用地范围内布置,避免扩大用地范围,同时根据施工特点,进行施工场地规划
(4)本着节省、易于控制施工质量的原则,在满足施工布置的前提下,尽量减少临建工程量
(5)施工总布置必须符合国家有关安全、防火、卫生、环保等规定
2施工道路工程区陆上交通发达,施工设备可通过公共交通网以及区内的凤凰大道、双湖大道运输至工地
大型水下开挖设备可拆解后运输至工地组装
挖泥船运输至工地后,运输平板车需要靠近至水乡酒店场地旁的排水港,用大型吊车将设备调至港中,因此需要在水乡酒店至排水港之间修建一条宽8m,长50m的临时道路和符合要求的吊装场地

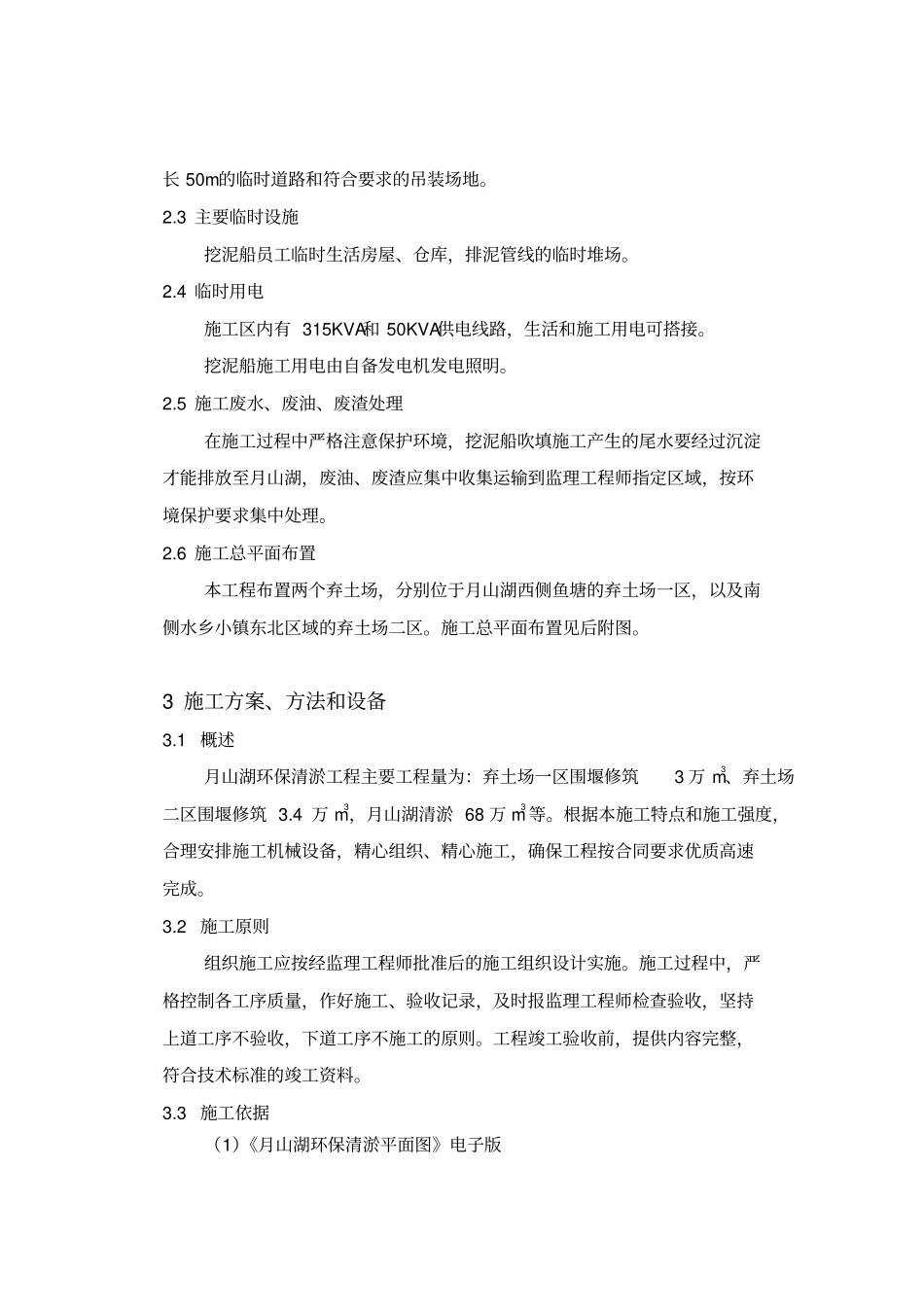

3主要临时设施挖泥船员工临时生活房屋、仓库,排泥管线的临时堆场
4临时用电施工区内有315KVA和50KVA供电线路,生活和施工用电可搭接
挖泥船施工用电由自备发电机发电照明
5施工废水、废油、废渣处理在施工过程中严格注意保护环境,挖泥船吹填施工产生的尾水要经过沉淀才能排放至月山湖,废油
