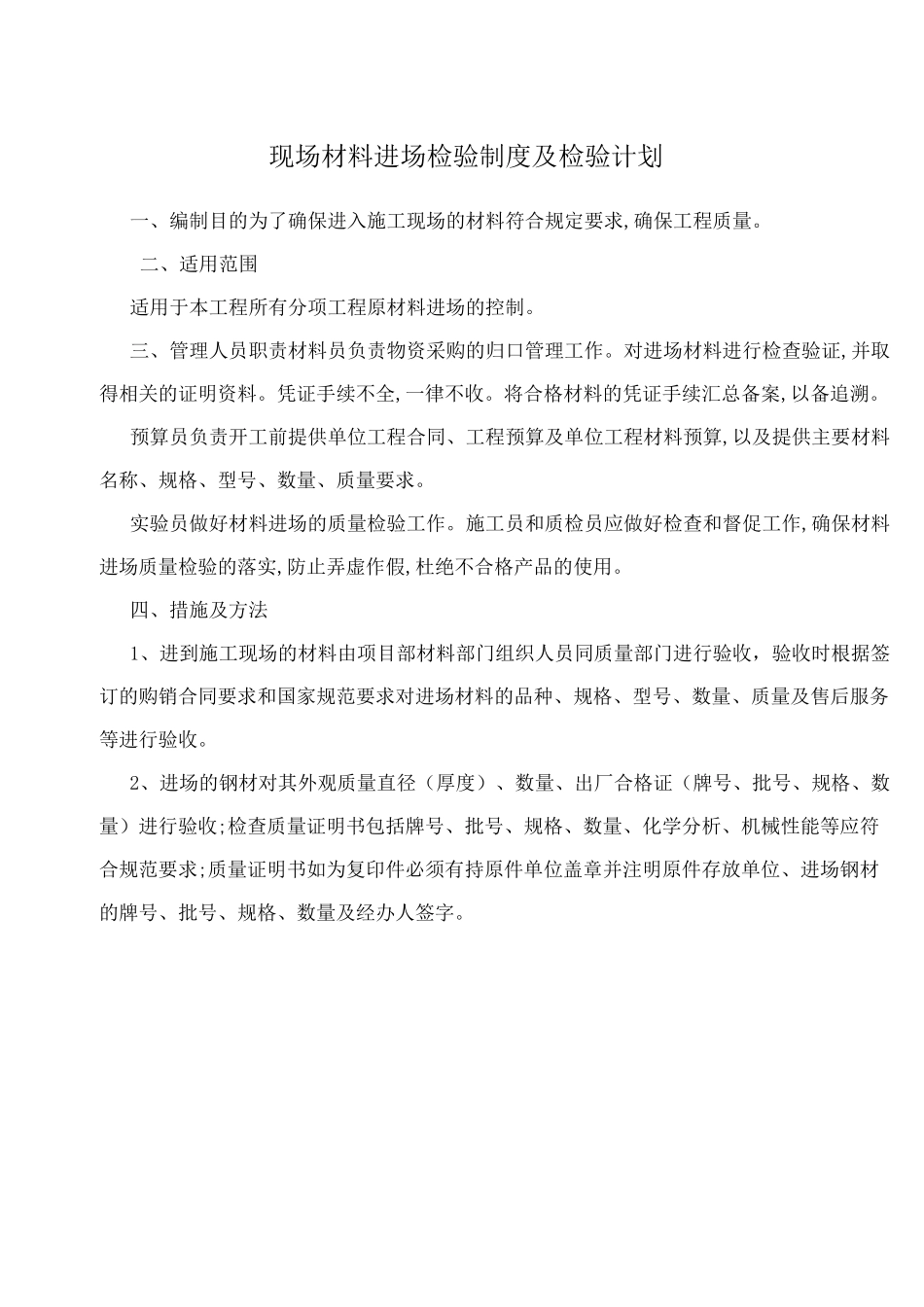

现场材料进场检验制度及检验计划一、编制目的为了确保进入施工现场的材料符合规定要求,确保工程质量
二、适用范围适用于本工程所有分项工程原材料进场的控制
三、管理人员职责材料员负责物资采购的归口管理工作
对进场材料进行检查验证,并取得相关的证明资料
凭证手续不全,一律不收
将合格材料的凭证手续汇总备案,以备追溯
预算员负责开工前提供单位工程合同、工程预算及单位工程材料预算,以及提供主要材料名称、规格、型号、数量、质量要求
实验员做好材料进场的质量检验工作
施工员和质检员应做好检查和督促工作,确保材料进场质量检验的落实,防止弄虚作假,杜绝不合格产品的使用
四、措施及方法1、进到施工现场的材料由项目部材料部门组织人员同质量部门进行验收,验收时根据签订的购销合同要求和国家规范要求对进场材料的品种、规格、型号、数量、质量及售后服务等进行验收

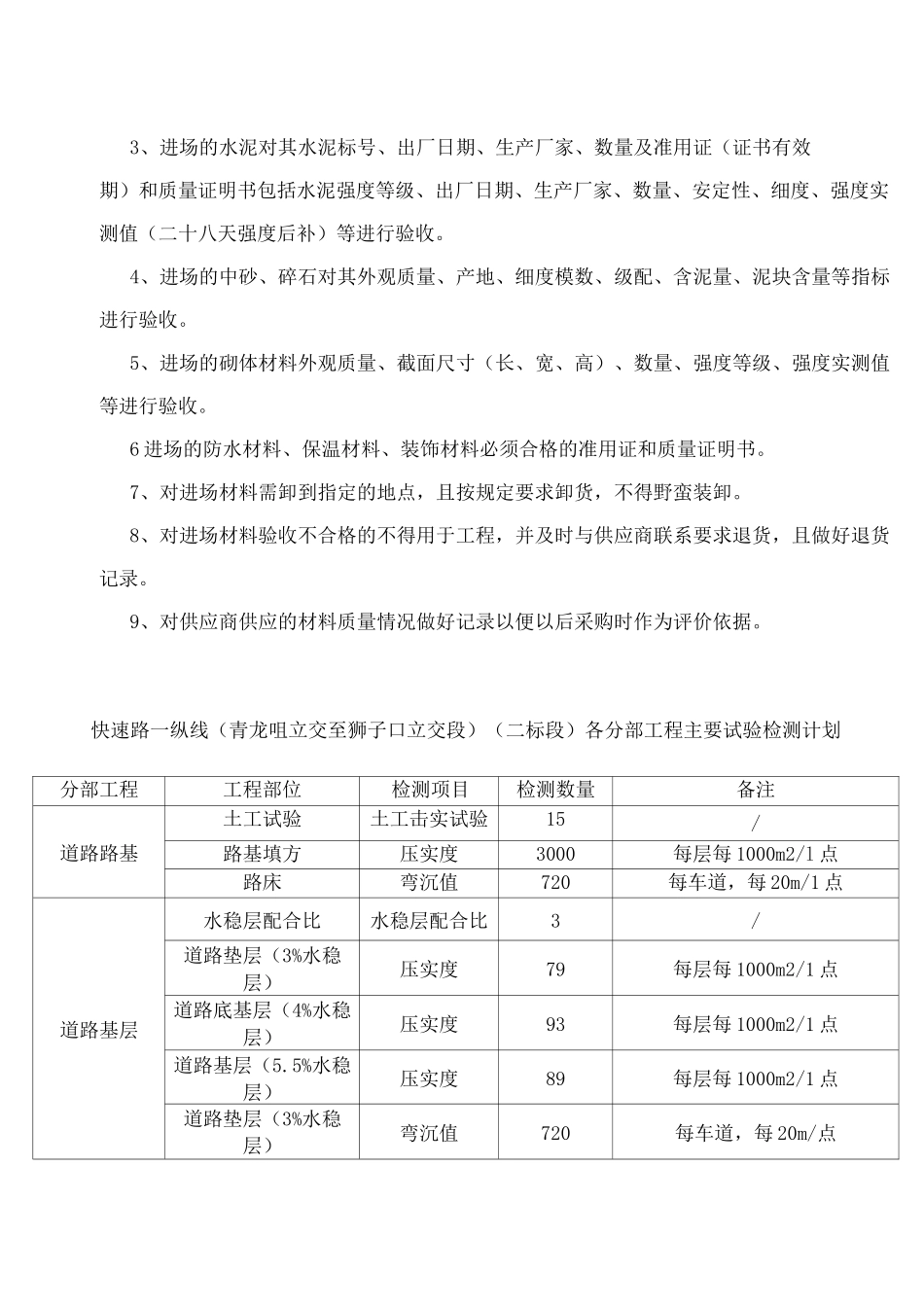

2、进场的钢材对其外观质量直径(厚度)、数量、出厂合格证(牌号、批号、规格、数量)进行验收;检查质量证明书包括牌号、批号、规格、数量、化学分析、机械性能等应符合规范要求;质量证明书如为复印件必须有持原件单位盖章并注明原件存放单位、进场钢材的牌号、批号、规格、数量及经办人签字

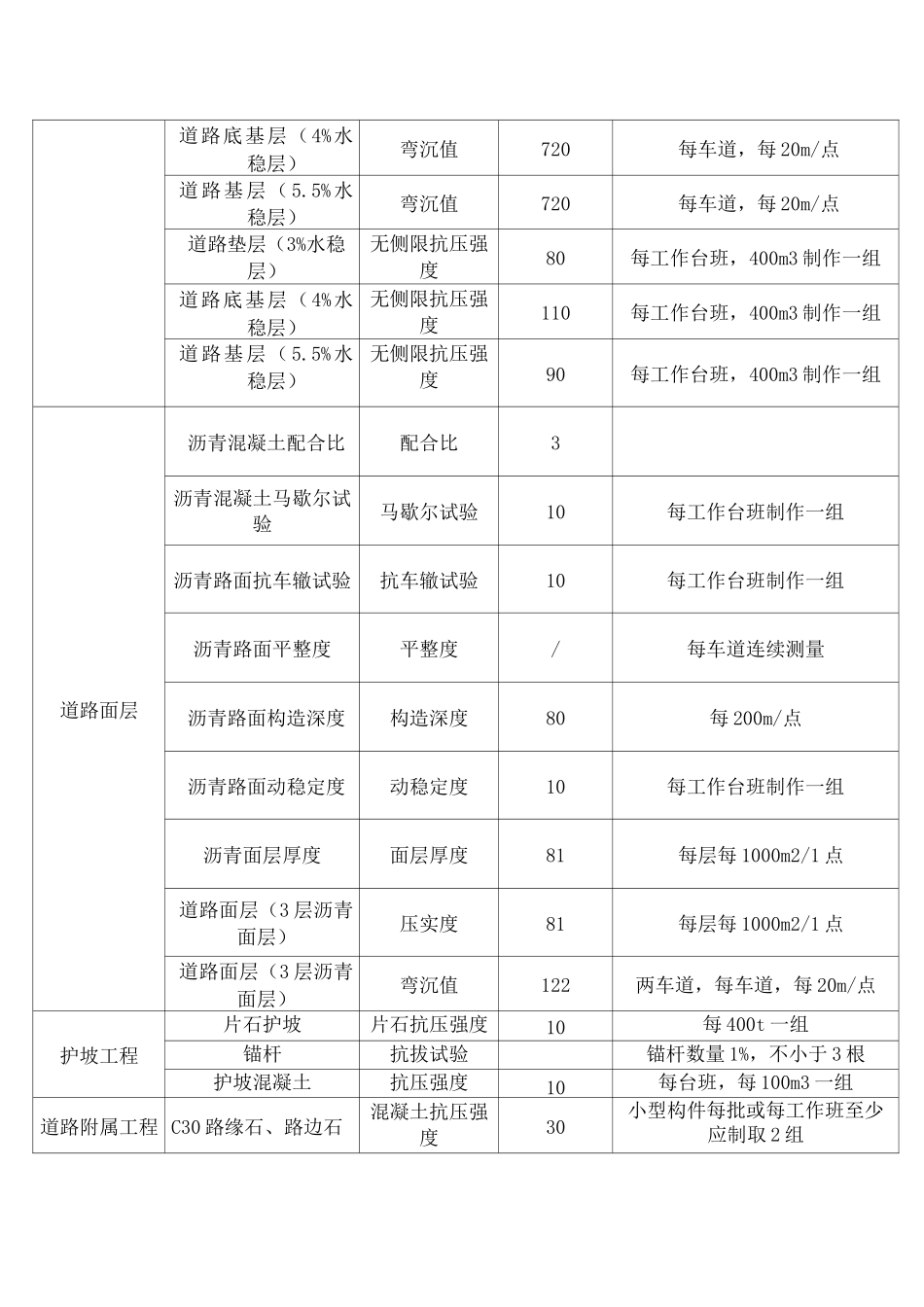

3、进场的水泥对其水泥标号、出厂日期、生产厂家、数量及准用证(证书有效期)和质量证明书包括水泥强度等级、出厂日期、生产厂家、数量、安定性、细度、强度实测值(二十八天强度后补)等进行验收
4、进场的中砂、碎石对其外观质量、产地、细度模数、级配、含泥量、泥块含量等指标进行验收
5、进场的砌体材料外观质量、截面尺寸(长、宽、高)、数量、强度等级、强度实测值等进行验收
6进场的防水材料、保温材料、装饰材料必须合格的准用证和质量证明书
7、对进场材料需卸到指定的地点,且按规定要求卸货,不得野蛮装卸
8、对进场材料验收不合格的不得用于工程,并及时与供应商联系要求退货,且做好退货记录
