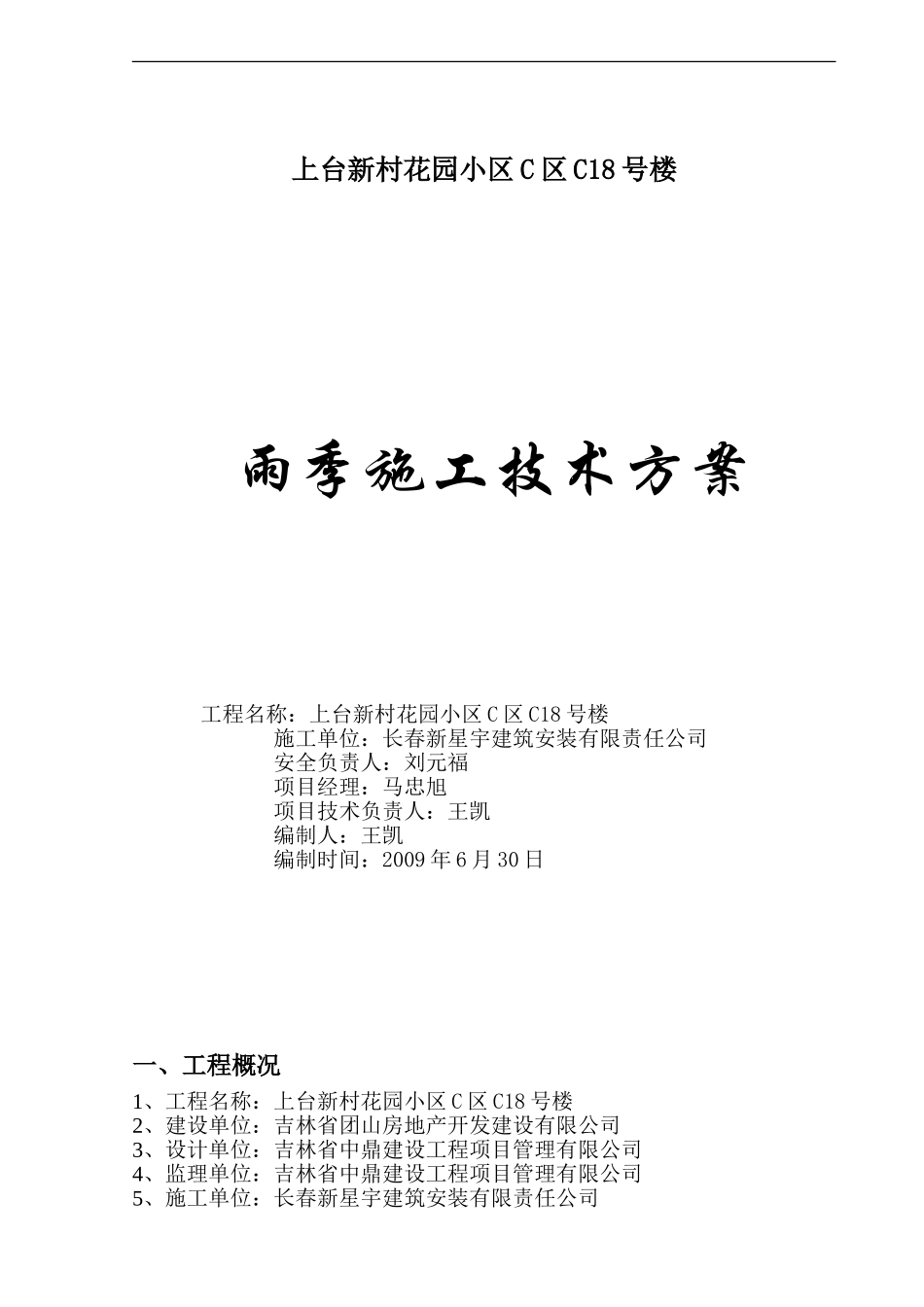

上台新村花园小区C区C18号楼雨季施工技术方案工程名称:上台新村花园小区C区C18号楼施工单位:长春新星宇建筑安装有限责任公司安全负责人:刘元福项目经理:马忠旭项目技术负责人:王凯编制人:王凯编制时间:2009年6月30日一、工程概况1、工程名称:上台新村花园小区C区C18号楼2、建设单位:吉林省团山房地产开发建设有限公司3、设计单位:吉林省中鼎建设工程项目管理有限公司4、监理单位:吉林省中鼎建设工程项目管理有限公司5、施工单位:长春新星宇建筑安装有限责任公司6、勘察单位:长春建工工程勘测公司7、工程地址:长春市北亚泰大街与庆丰路交汇处二、施工部署雨季施工前认真查阅施工图纸、方案、相关安全质量规范、现场总平面布置图、平面临水临电布置图、明确雨期施工中要进行的分项工程及所用的人、机、料、施工工艺、安全质量施工注意要点等
成立防汛领导小组,制定防汛计划和紧急措施,包括现场和与施工有关的周边居民区
防汛领导小组:组长:马忠旭副组长:刘元福组员:于清涛苏铁树贺春年刘兴刚王红岩姜波三、场地排水现场临时排水系统包括:施工区域排水系统和生活区域排水系统
其中施工区域排水系统为:沿建筑物四周设置240×240mm(用红砖砌筑,1:2水泥砂浆抹面)环形排水沟,通过环形排水沟就近排入污水管线,保证建筑物四周的雨水不流入施工场地内
四、一般措施1、夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况
2、做好施工人员的雨期培训工作,组织相关人员定期全面检查施工现场的准备工作,包括临时设施、临电、机械设备防护等项工作
3、检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅
4、现场道路两旁设排水沟,保证路面不积水,随时清理现场障碍物,保持现场道路畅通

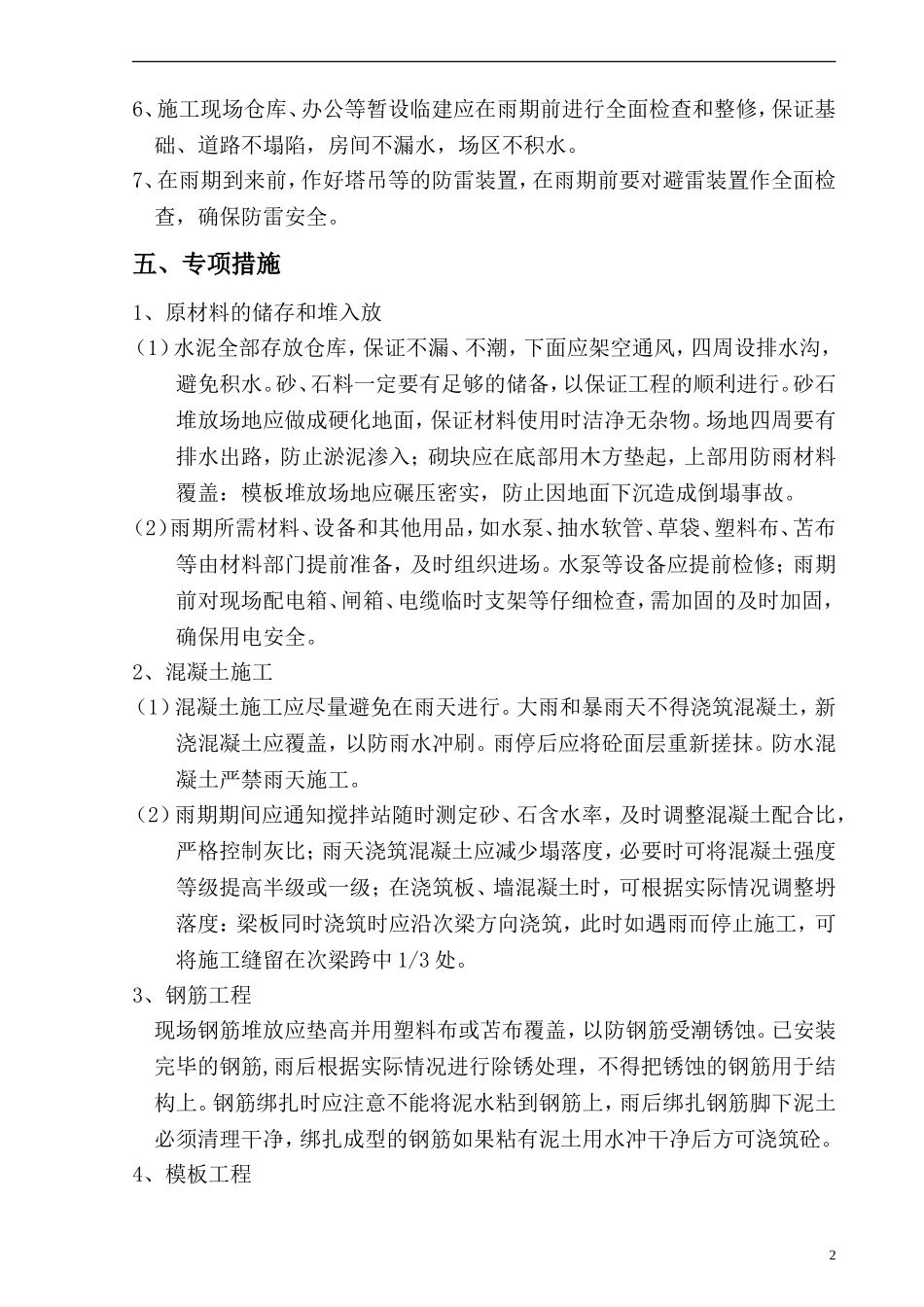

5、脚手架立杆底脚必须设置垫木或混凝土垫块,并加设扫地杆,同时保
