1适用条件及范围适用于本标段路基地基加固预应力管桩施工
2作业准备2
1内业准备开工前组织技术及有关人员认真学习设计文件及相关施工技术规范,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定管桩布桩图,图中注明桩位编号
制定出施工安全保证措施,提出应急预案
对施工人员进行技术交底,并进行岗前技术培训,考核合格后持证上岗
2外业准备三通一平准备
平整场地,清除地面杂物及地上和地下的一切障碍物,对施工区域内鱼塘进行抽水清淤,分层夯实和回填粘性土料
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
测量放线,准确确定桩位,检查施工场地的控制桩点是否会受施工振动的影响
确定施工机具:BBL-80柴油锤及配套设备;施工作业层中所涉及的各种外部技术数据收集
3技术要求本标段路基地基加固采用预应力管桩(PHC-A400-95)+筏板结构形式,管桩桩径0
4m,管壁厚95mm,柱间距2
1m,桩长24~29m,正方形布置
预应力管桩强度等级C80
2m厚碎石垫层+C40钢筋混凝土筏板,筏板厚0
施工前选择代表性地段进行工艺性试桩,复核地质资料以及设备配置、施工工艺是否适宜,确定管桩施工工艺参数
检测单桩承载力和桩身完整性
单桩承载力采用静载荷试验及高应变法;桩身完整性采用高应变和低应变法
在试桩合格后进行预应力混凝土管桩施工

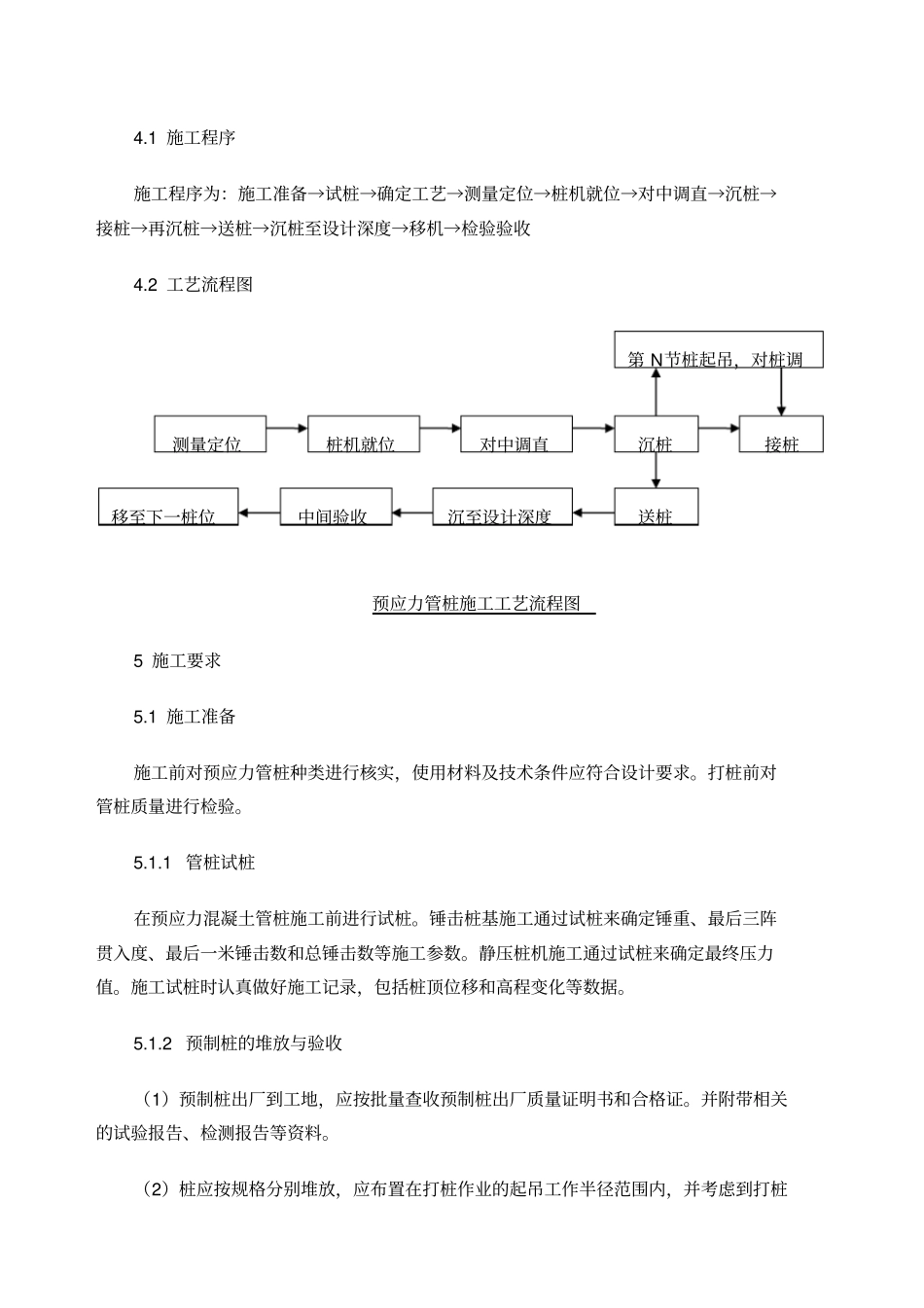

4施工程序与工艺流程4

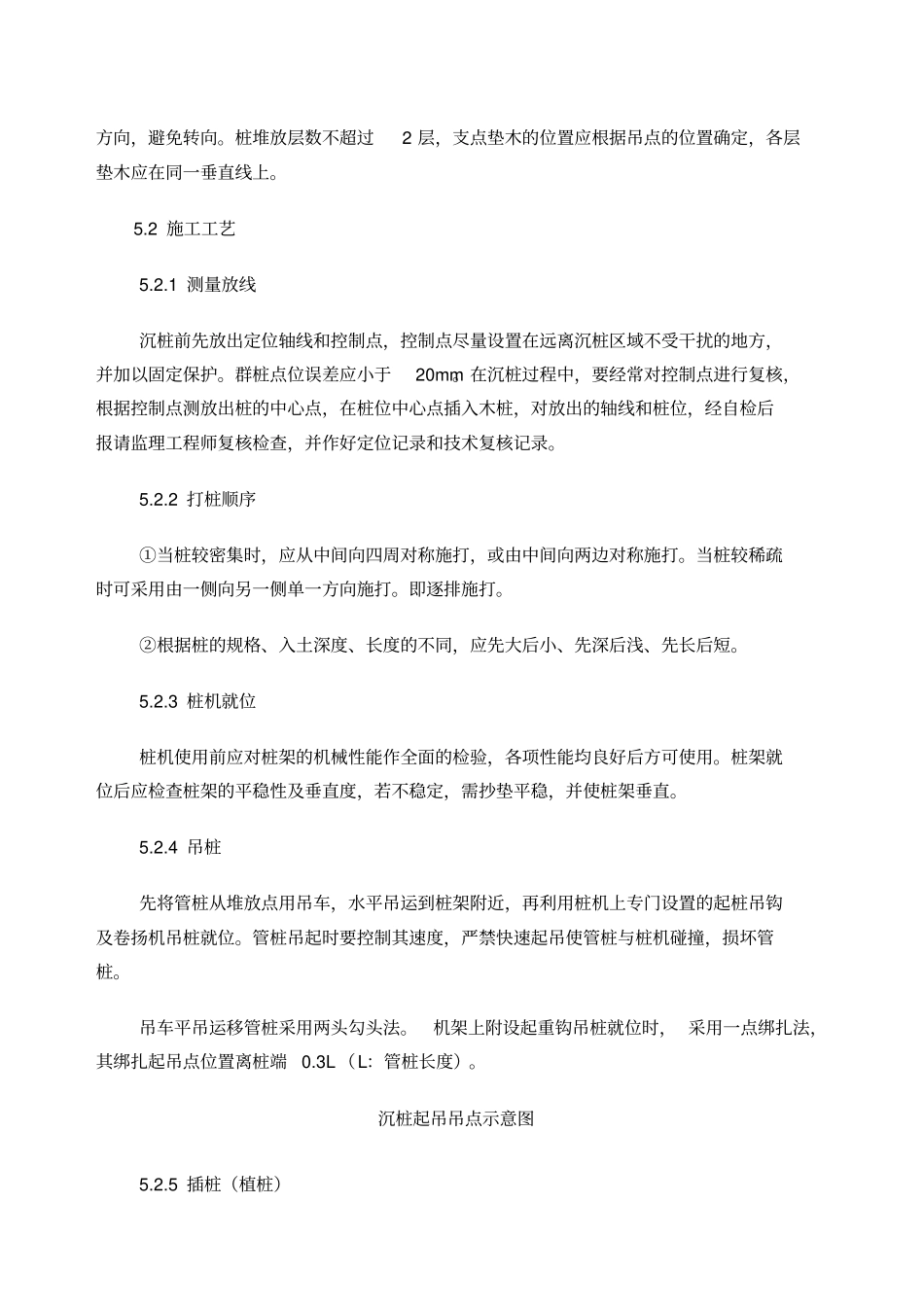

1施工程序施工程序为:施工准备→试桩→确定工艺→测量定位→桩机就位→对中调直→沉桩→接桩→再沉桩→送桩→沉桩至设计深度→移机→检验验收4
2工艺流程图预应力管桩施工工艺流程图5施工要求5
1施工准备施工前对预应力管桩种类进行核实,使用材料及技术条件应符合设计要求
打桩前对管桩质量进行检验
1管桩试桩在预应力混凝土管桩施工前进行试桩
锤击桩基施工通过试桩来确定锤重、最后
