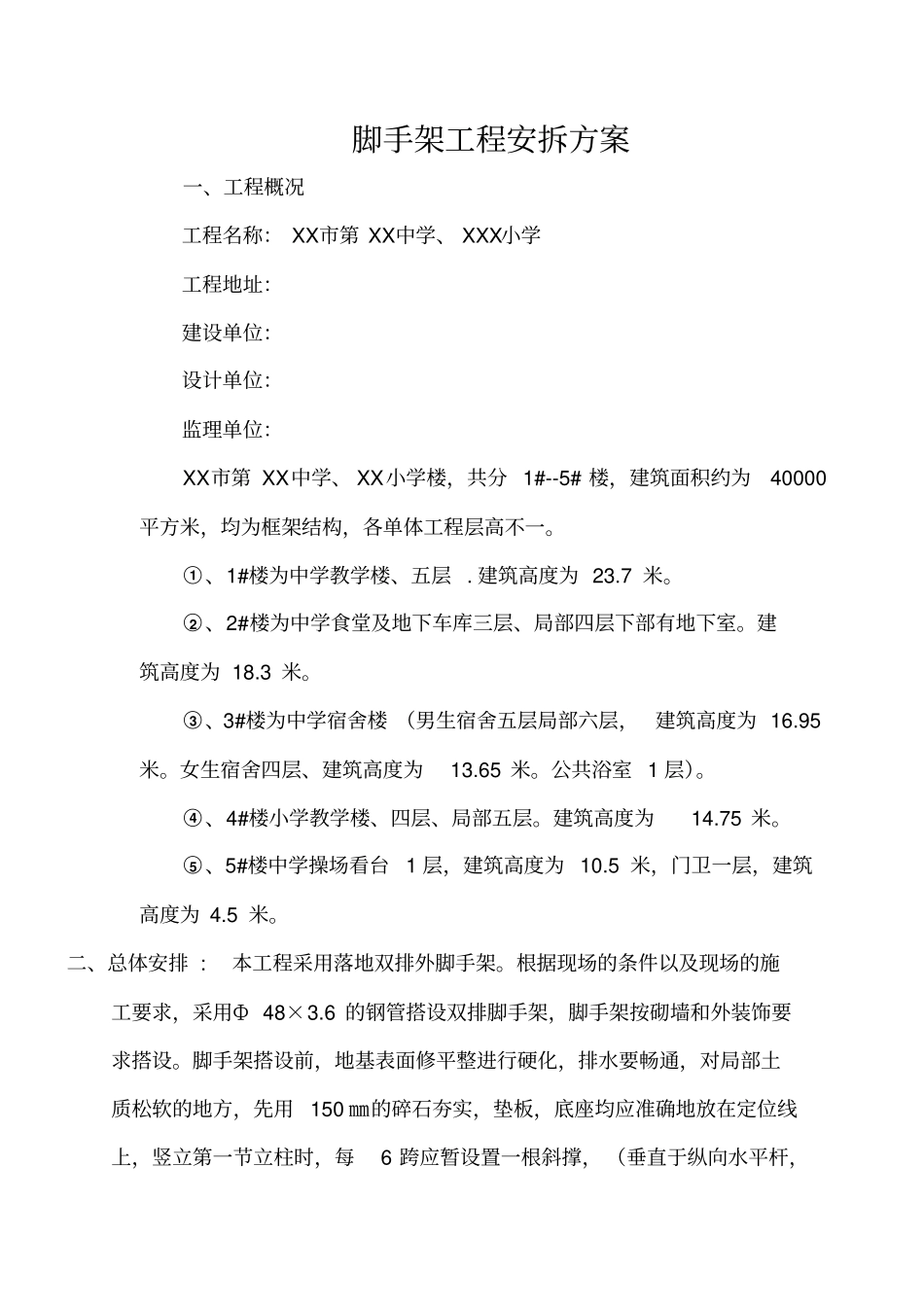

XXXXXXX小学脚手架安拆方案XXXX建筑集团有限公司20年月日目录一、工程概况二、总体安排三、脚手架搭设方法四、搭设要求五、脚手架拆除要点六、安全要求后附各楼脚手架整体稳定性验算脚手架工程安拆方案一、工程概况工程名称:XX市第XX中学、XXX小学工程地址:建设单位:设计单位:监理单位:XX市第XX中学、XX小学楼,共分1#--5#楼,建筑面积约为40000平方米,均为框架结构,各单体工程层高不一
○1、1#楼为中学教学楼、五层
建筑高度为23
○2、2#楼为中学食堂及地下车库三层、局部四层下部有地下室
建筑高度为18
○3、3#楼为中学宿舍楼(男生宿舍五层局部六层,建筑高度为16
女生宿舍四层、建筑高度为13
公共浴室1层)
○4、4#楼小学教学楼、四层、局部五层
建筑高度为14
○5、5#楼中学操场看台1层,建筑高度为10
5米,门卫一层,建筑高度为4
二、总体安排:本工程采用落地双排外脚手架
根据现场的条件以及现场的施工要求,采用Ф48×3
6的钢管搭设双排脚手架,脚手架按砌墙和外装饰要求搭设
脚手架搭设前,地基表面修平整进行硬化,排水要畅通,对局部土质松软的地方,先用150㎜的碎石夯实,垫板,底座均应准确地放在定位线上,竖立第一节立柱时,每6跨应暂设置一根斜撑,(垂直于纵向水平杆,一端支承在地面上)直至固定件架设好后,方可根据情况拆除
架设至有固定件的构造层时,应立即设置固定件,固定件至操作层的距离不应大于2步,当超过时,应在操作层设置临时稳定措施,直到固定件架设完后方可拆除
搭设时,横向水平杆靠墙的一端至墙装饰面距离为200㎜,杆端伸出扣件的长度为120㎜,安装扣件时,螺栓拧紧,扭力矩不应小于40N
M,不大于70N
竹脚手板铺设,除操作层外,操作层底下二层满铺,外用2000目的密目式安全网密封,以保证安全达到好的效
