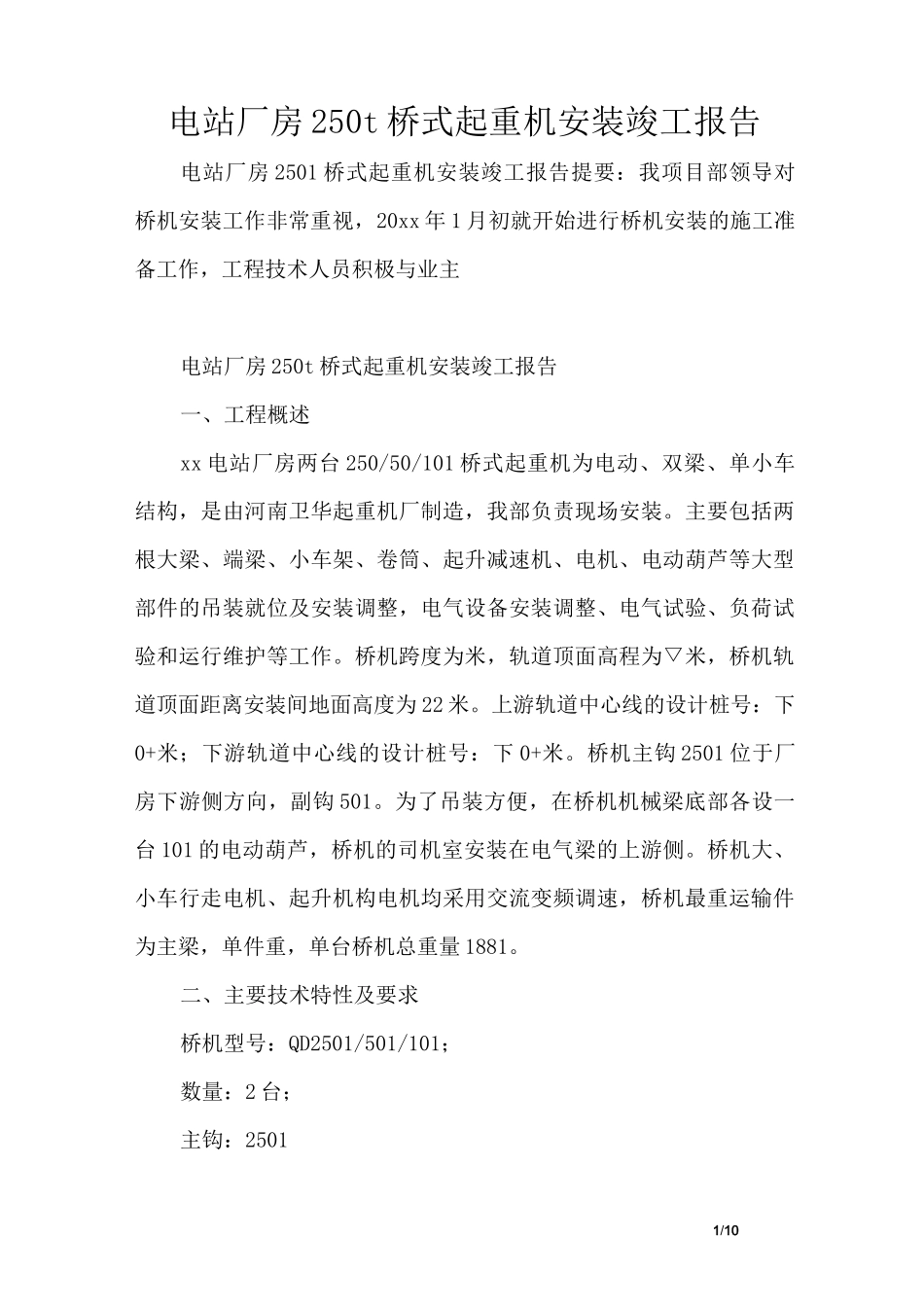

1/10电站厂房250t桥式起重机安装竣工报告电站厂房2501桥式起重机安装竣工报告提要:我项目部领导对桥机安装工作非常重视,20xx年1月初就开始进行桥机安装的施工准备工作,工程技术人员积极与业主电站厂房250t桥式起重机安装竣工报告一、工程概述xx电站厂房两台250/50/101桥式起重机为电动、双梁、单小车结构,是由河南卫华起重机厂制造,我部负责现场安装
主要包括两根大梁、端梁、小车架、卷筒、起升减速机、电机、电动葫芦等大型部件的吊装就位及安装调整,电气设备安装调整、电气试验、负荷试验和运行维护等工作
桥机跨度为米,轨道顶面高程为▽米,桥机轨道顶面距离安装间地面高度为22米
上游轨道中心线的设计桩号:下0+米;下游轨道中心线的设计桩号:下0+米
桥机主钩2501位于厂房下游侧方向,副钩501
为了吊装方便,在桥机机械梁底部各设一台101的电动葫芦,桥机的司机室安装在电气梁的上游侧
桥机大、小车行走电机、起升机构电机均采用交流变频调速,桥机最重运输件为主梁,单件重,单台桥机总重量1881

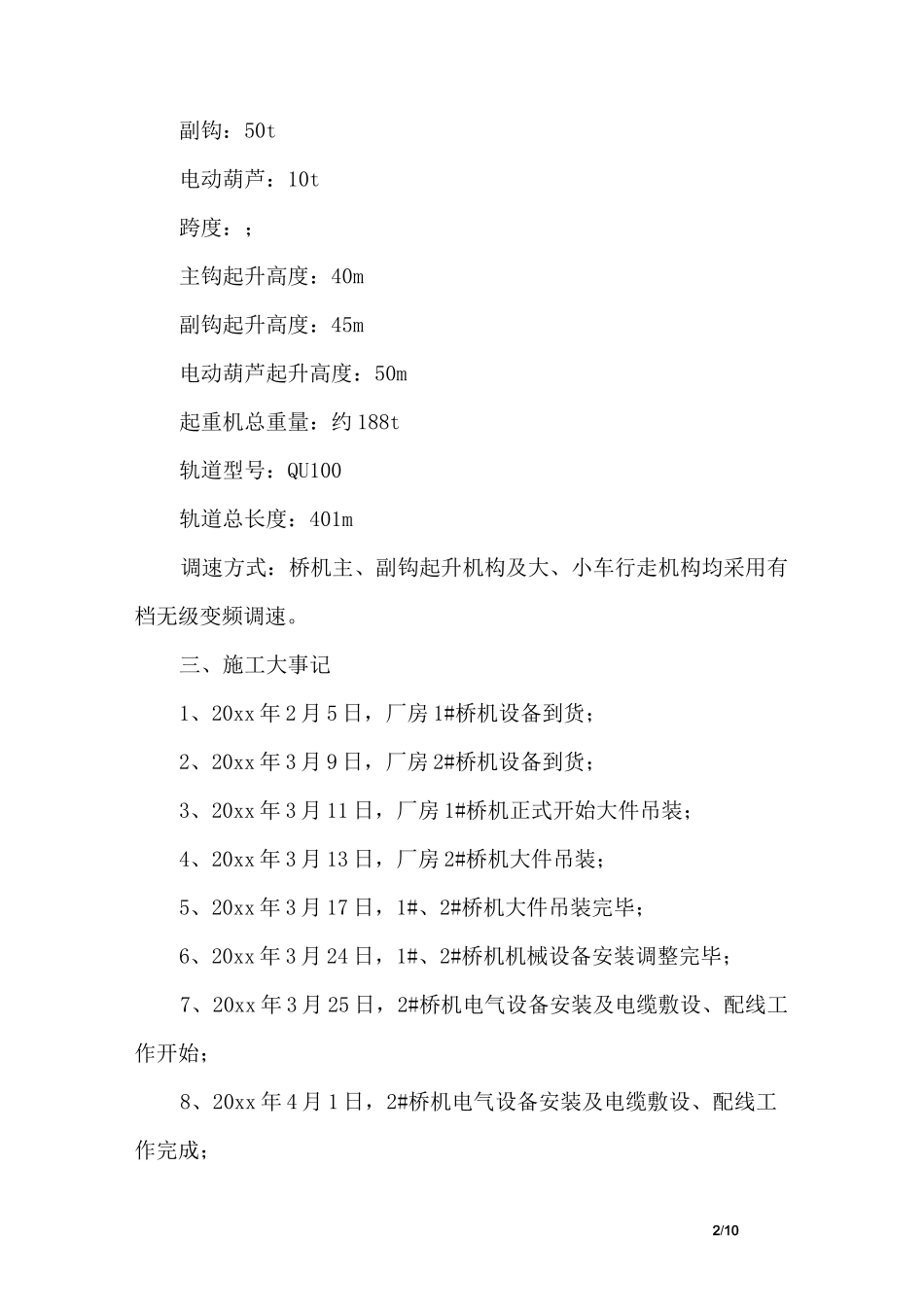

二、主要技术特性及要求桥机型号:QD2501/501/101;数量:2台;主钩:25012/10副钩:50t电动葫芦:10t跨度:;主钩起升高度:40m副钩起升高度:45m电动葫芦起升高度:50m起重机总重量:约188t轨道型号:QU100轨道总长度:401m调速方式:桥机主、副钩起升机构及大、小车行走机构均采用有档无级变频调速

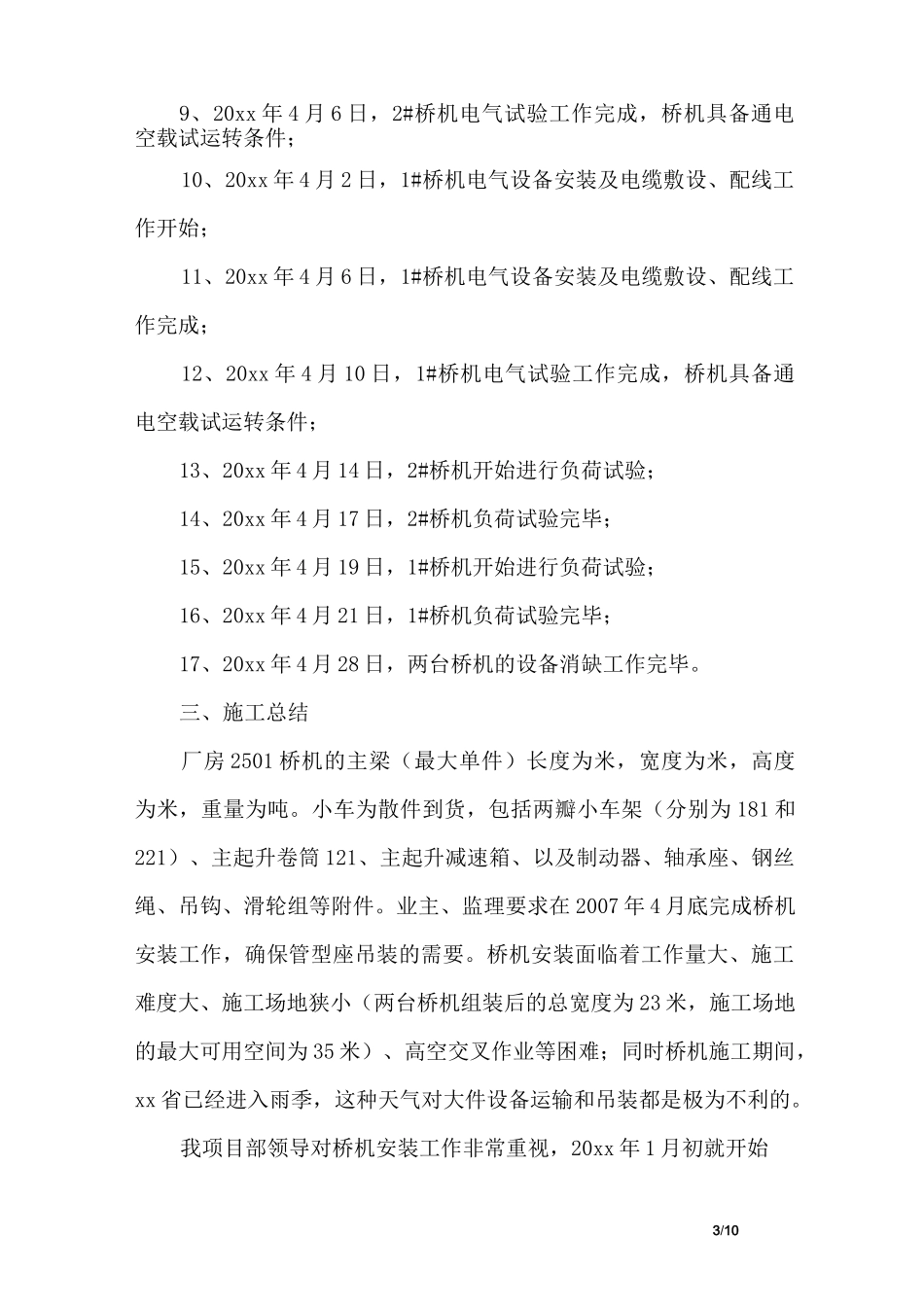

三、施工大事记1、20xx年2月5日,厂房1#桥机设备到货;2、20xx年3月9日,厂房2#桥机设备到货;3、20xx年3月11日,厂房1#桥机正式开始大件吊装;4、20xx年3月13日,厂房2#桥机大件吊装;5、20xx年3月17日,1#、2#桥机大件吊装完毕;6、20xx年3月24日,1#、2#桥机机械设备安装调整完毕;7、20xx年3月25日,2#桥机电
