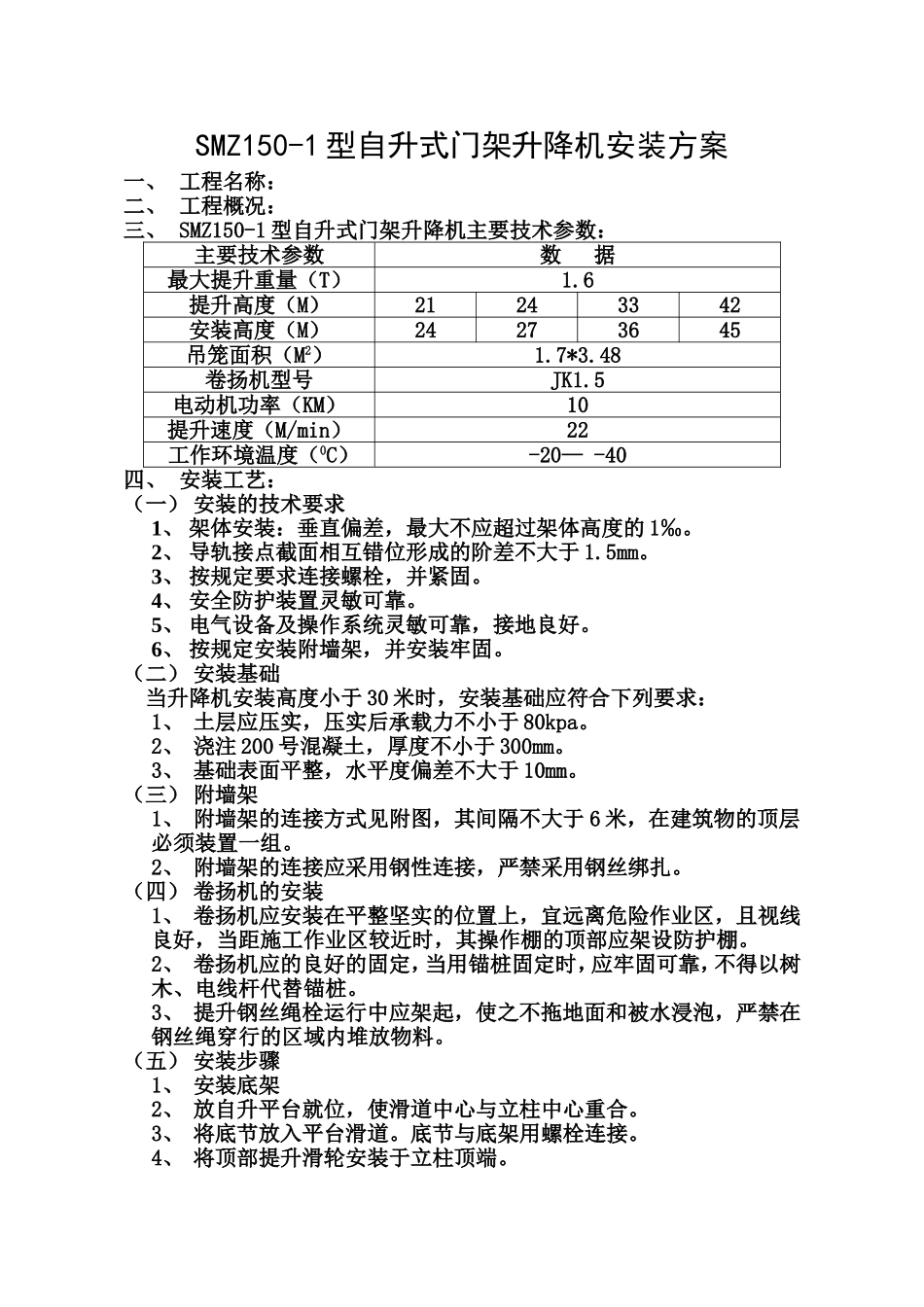

SMZ150-1型自升式门架升降机安装方案一、工程名称:二、工程概况:三、SMZ150-1型自升式门架升降机主要技术参数:主要技术参数数据最大提升重量(T)1
6提升高度(M)21243342安装高度(M)24273645吊笼面积(M2)1
48卷扬机型号JK1
5电动机功率(KM)10提升速度(M/min)22工作环境温度(0C)-20—-40四、安装工艺:(一)安装的技术要求1、架体安装:垂直偏差,最大不应超过架体高度的1‰
2、导轨接点截面相互错位形成的阶差不大于1
3、按规定要求连接螺栓,并紧固
4、安全防护装置灵敏可靠
5、电气设备及操作系统灵敏可靠,接地良好
6、按规定安装附墙架,并安装牢固
(二)安装基础当升降机安装高度小于30米时,安装基础应符合下列要求:1、土层应压实,压实后承载力不小于80kpa
2、浇注200号混凝土,厚度不小于300mm
3、基础表面平整,水平度偏差不大于10mm
(三)附墙架1、附墙架的连接方式见附图,其间隔不大于6米,在建筑物的顶层必须装置一组
2、附墙架的连接应采用钢性连接,严禁采用钢丝绑扎
(四)卷扬机的安装1、卷扬机应安装在平整坚实的位置上,宜远离危险作业区,且视线良好,当距施工作业区较近时,其操作棚的顶部应架设防护棚
2、卷扬机应的良好的固定,当用锚桩固定时,应牢固可靠,不得以树木、电线杆代替锚桩
3、提升钢丝绳栓运行中应架起,使之不拖地面和被水浸泡,严禁在钢丝绳穿行的区域内堆放物料
(五)安装步骤1、安装底架2、放自升平台就位,使滑道中心与立柱中心重合
3、将底节放入平台滑道
底节与底架用螺栓连接
4、将顶部提升滑轮安装于立柱顶端
5、将扒杆安装于自升平台
6、用手动卷扬机提升算升平台,当自升平台接近立柱顶面时,取下提升滑轮
7、用扒杆安装第二组标准节,将提升滑轮放在第二组标准节顶部

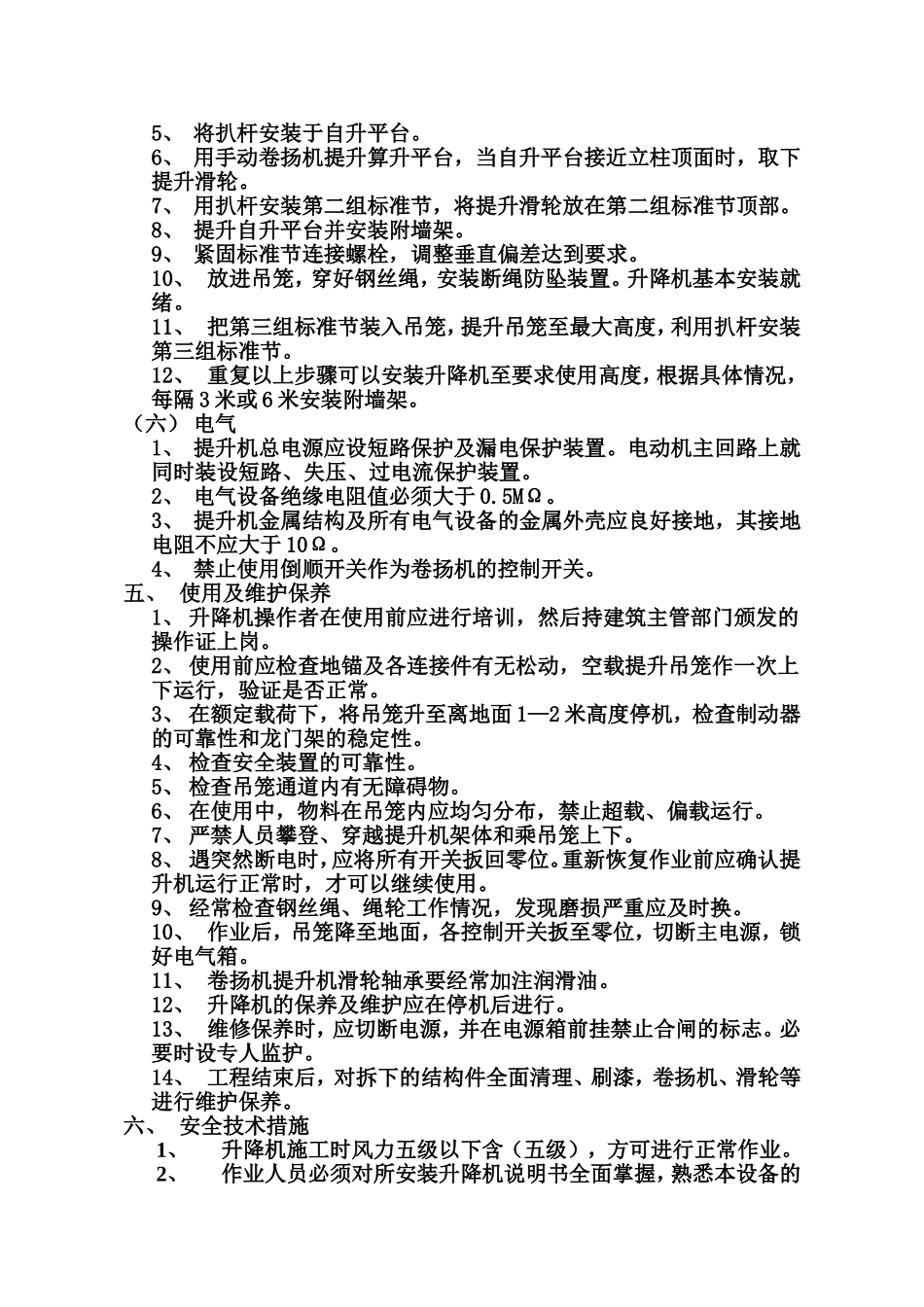

8、提升自升平台并安
