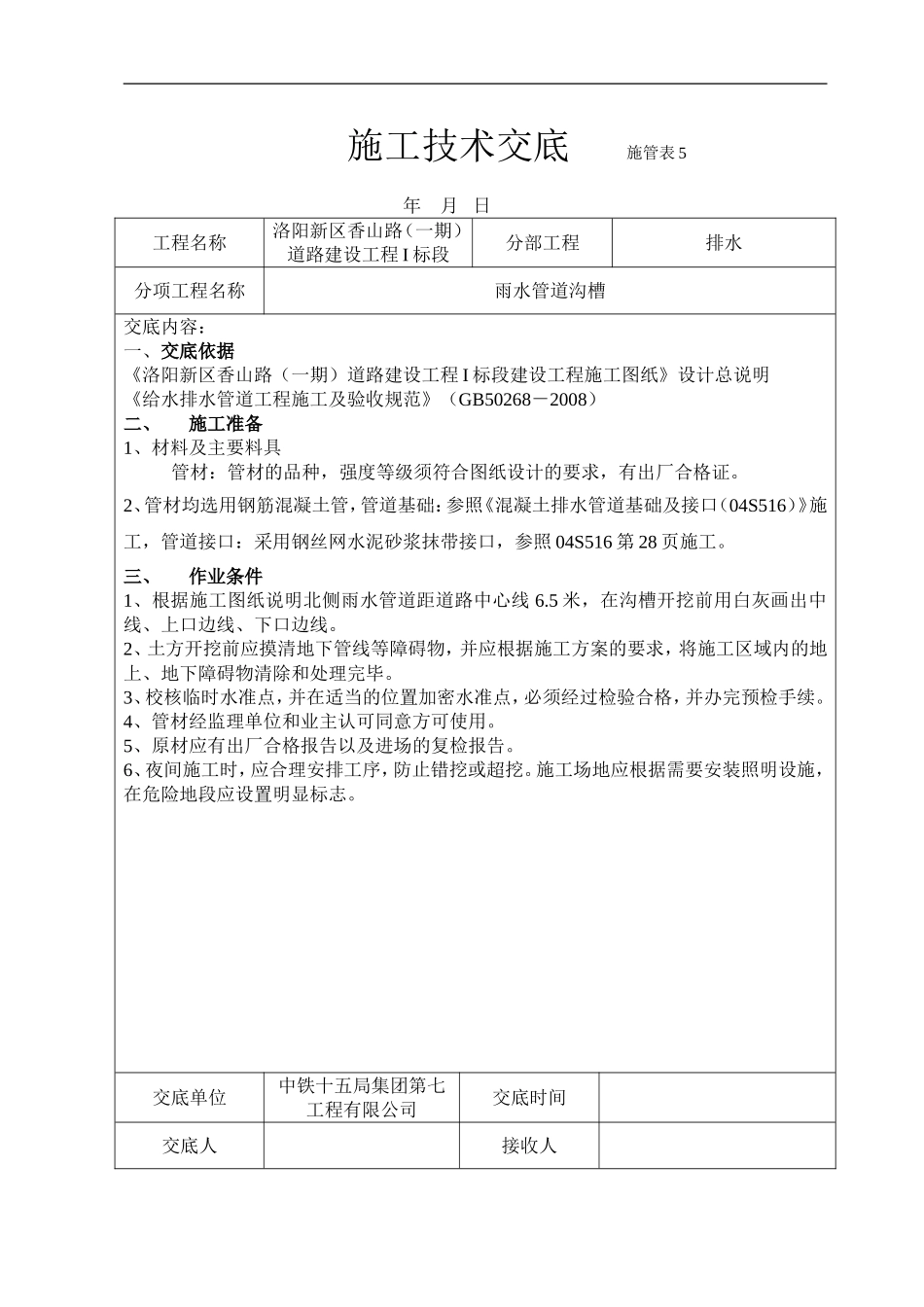

施工技术交底施管表5年月日工程名称洛阳新区香山路(一期)道路建设工程I标段分部工程排水分项工程名称雨水管道沟槽交底内容:一、交底依据《洛阳新区香山路(一期)道路建设工程I标段建设工程施工图纸》设计总说明《给水排水管道工程施工及验收规范》(GB50268-2008)二、施工准备1、材料及主要料具管材:管材的品种,强度等级须符合图纸设计的要求,有出厂合格证
2、管材均选用钢筋混凝土管,管道基础:参照《混凝土排水管道基础及接口(04S516)》施工,管道接口:采用钢丝网水泥砂浆抹带接口,参照04S516第28页施工
三、作业条件1、根据施工图纸说明北侧雨水管道距道路中心线6
5米,在沟槽开挖前用白灰画出中线、上口边线、下口边线
2、土方开挖前应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
3、校核临时水准点,并在适当的位置加密水准点,必须经过检验合格,并办完预检手续
4、管材经监理单位和业主认可同意方可使用
5、原材应有出厂合格报告以及进场的复检报告
6、夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志

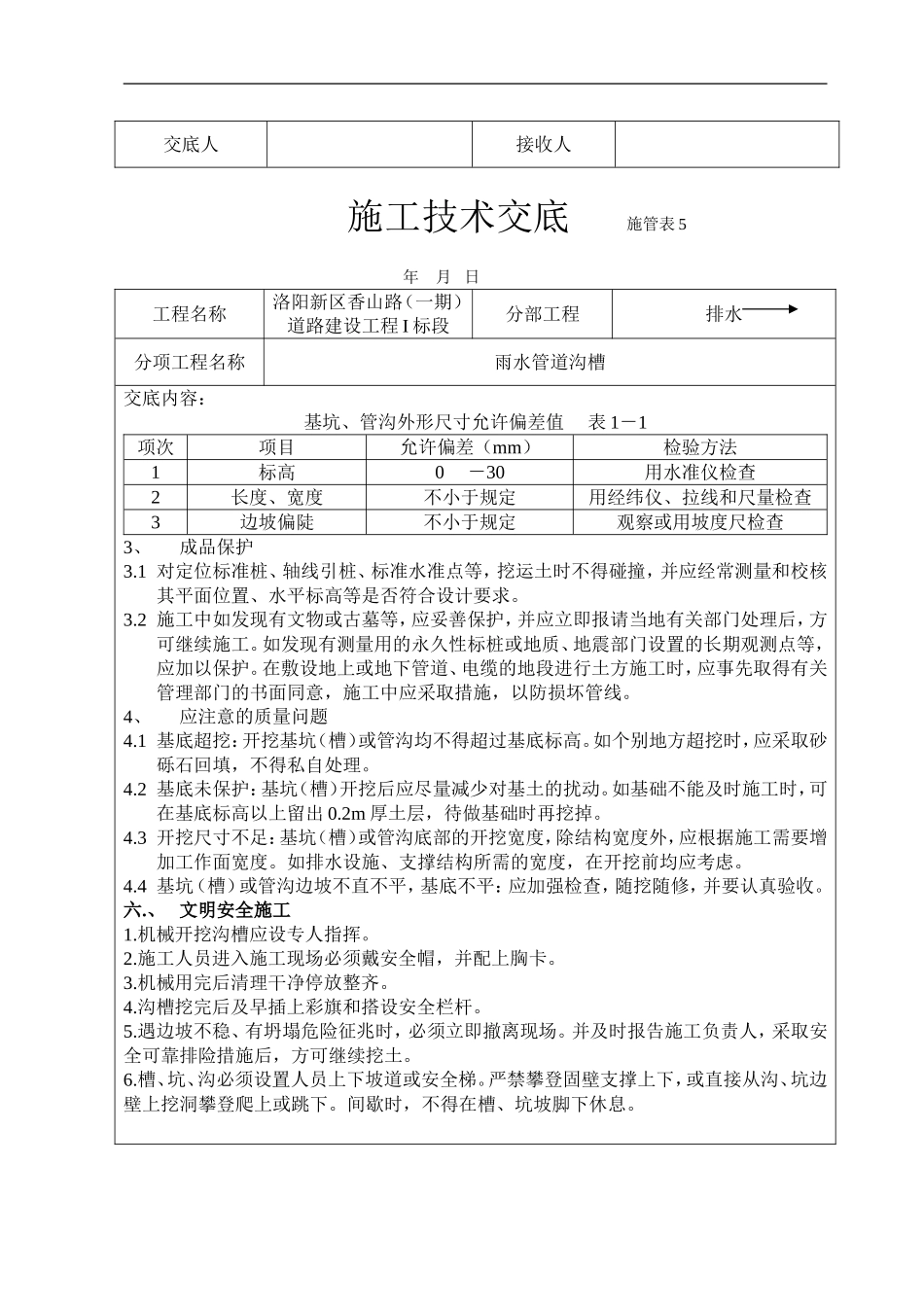

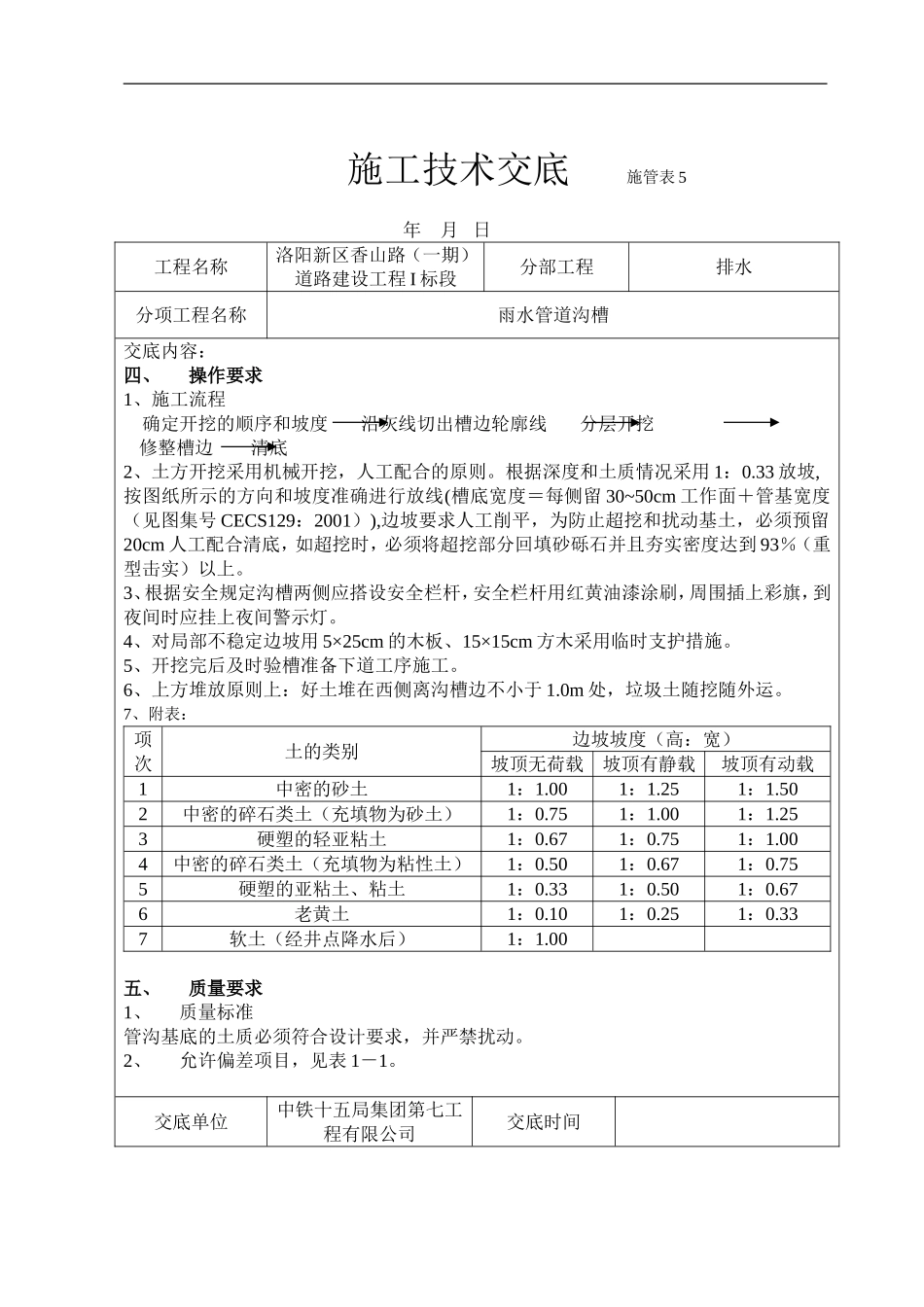

交底单位中铁十五局集团第七工程有限公司交底时间交底人接收人施工技术交底施管表5年月日工程名称洛阳新区香山路(一期)道路建设工程I标段分部工程排水分项工程名称雨水管道沟槽交底内容:四、操作要求1、施工流程确定开挖的顺序和坡度沿灰线切出槽边轮廓线分层开挖修整槽边清底2、土方开挖采用机械开挖,人工配合的原则
