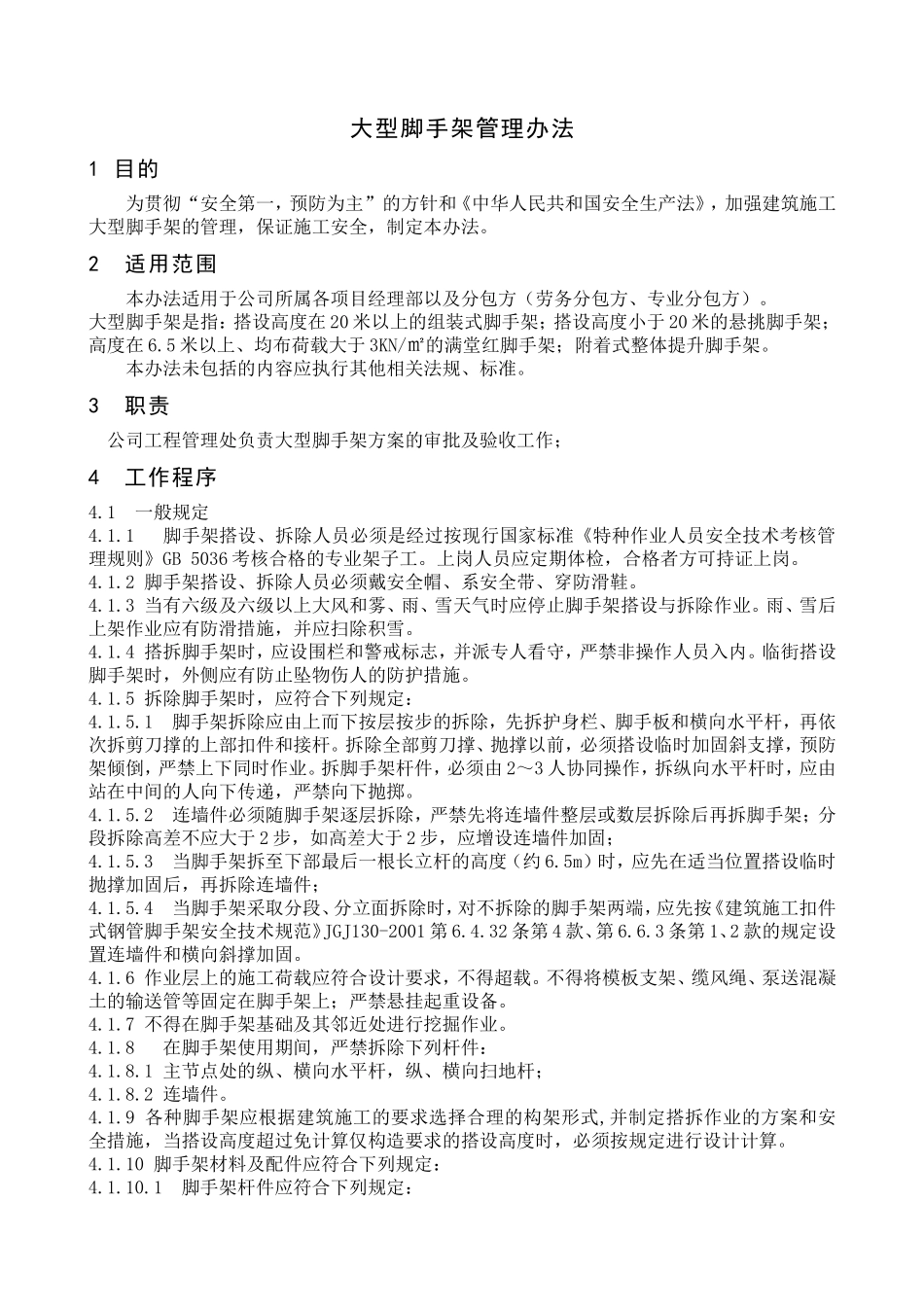

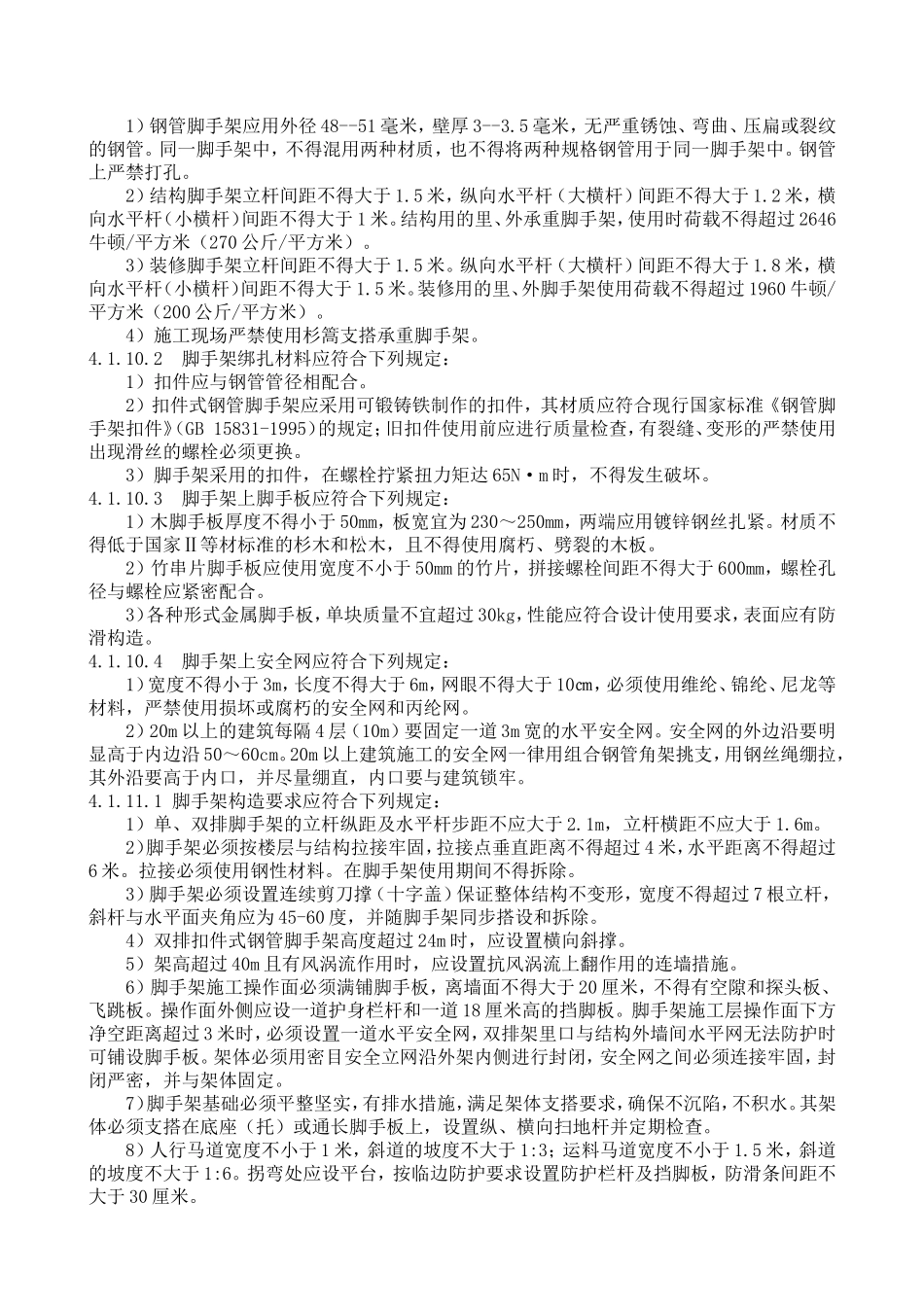

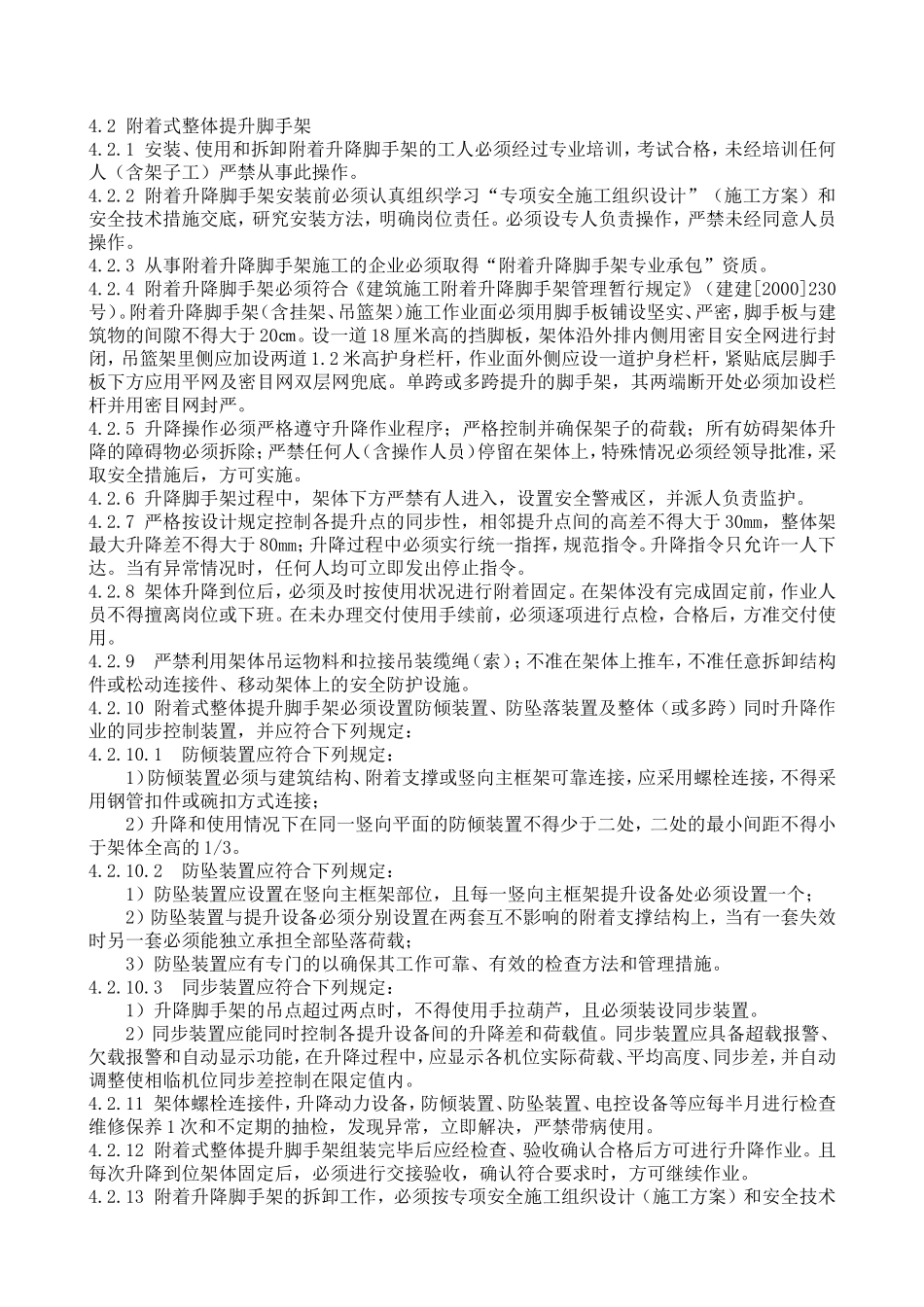

大型脚手架管理办法1目的为贯彻“安全第一,预防为主”的方针和《中华人民共和国安全生产法》,加强建筑施工大型脚手架的管理,保证施工安全,制定本办法。2适用范围本办法适用于公司所属各项目经理部以及分包方(劳务分包方、专业分包方)。大型脚手架是指:搭设高度在20米以上的组装式脚手架;搭设高度小于20米的悬挑脚手架;高度在6.5米以上、均布荷载大于3KN/㎡的满堂红脚手架;附着式整体提升脚手架。本办法未包括的内容应执行其他相关法规、标准。3职责公司工程管理处负责大型脚手架方案的审批及验收工作;4工作程序4.1一般规定4.1.1脚手架搭设、拆除人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》GB5036考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗。4.1.2脚手架搭设、拆除人员必须戴安全帽、系安全带、穿防滑鞋。4.1.3当有六级及六级以上大风和雾、雨、雪天气时应停止脚手架搭设与拆除作业。雨、雪后上架作业应有防滑措施,并应扫除积雪。4.1.4搭拆脚手架时,应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。临街搭设脚手架时,外侧应有防止坠物伤人的防护措施。4.1.5拆除脚手架时,应符合下列规定:4.1.5.1脚手架拆除应由上而下按层按步的拆除,先拆护身栏、脚手板和横向水平杆,再依次拆剪刀撑的上部扣件和接杆。拆除全部剪刀撑、抛撑以前,必须搭设临时加固斜支撑,预防架倾倒,严禁上下同时作业。拆脚手架杆件,必须由2~3人协同操作,拆纵向水平杆时,应由站在中间的人向下传递,严禁向下抛掷。4.1.5.2连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固;4.1.5.3当脚手架拆至下部最后一根长立杆的高度(约6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件;4.1.5.4当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001第6.4.32条第4款、第6.6.3条第1、2款的规定设置连墙件和横向斜撑加固。4.1.6作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风绳、泵送混凝土的输送管等固定在脚手架上;严禁悬挂起重设备。4.1.7不得在脚手架基础及其邻近处进行挖掘作业。4.1.8在脚手架使用期间,严禁拆除下列杆件:4.1.8.1主节点处的纵、横向水平杆,纵、横向扫地杆;4.1.8.2连墙件。4.1.9各种脚手架应根据建筑施工的要求选择合理的构架形式,并制定搭拆作业的方案和安全措施,当搭设高度超过免计算仅构造要求的搭设高度时,必须按规定进行设计计算。4.1.10脚手架材料及配件应符合下列规定:4.1.10.1脚手架杆件应符合下列规定:1)钢管脚手架应用外径48--51毫米,壁厚3--3.5毫米,无严重锈蚀、弯曲、压扁或裂纹的钢管。同一脚手架中,不得混用两种材质,也不得将两种规格钢管用于同一脚手架中。钢管上严禁打孔。2)结构脚手架立杆间距不得大于1.5米,纵向水平杆(大横杆)间距不得大于1.2米,横向水平杆(小横杆)间距不得大于1米。结构用的里、外承重脚手架,使用时荷载不得超过2646牛顿/平方米(270公斤/平方米)。3)装修脚手架立杆间距不得大于1.5米。纵向水平杆(大横杆)间距不得大于1.8米,横向水平杆(小横杆)间距不得大于1.5米。装修用的里、外脚手架使用荷载不得超过1960牛顿/平方米(200公斤/平方米)。4)施工现场严禁使用杉篙支搭承重脚手架。4.1.10.2脚手架绑扎材料应符合下列规定:1)扣件应与钢管管径相配合。2)扣件式钢管脚手架应采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831-1995)的规定;旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用出现滑丝的螺栓必须更换。3)脚手架采用的扣件,在螺栓拧紧扭力矩达65N·m时,不得发生破坏。4.1.10.3脚手架上脚手板应符合下列规定:1)木脚手板厚度不得小于50mm,板宽宜为230~250mm,两端应用镀锌钢丝扎紧。材质不得低于国家Ⅱ等材标准的杉木和松木,且不得使用腐朽、劈裂的木板。2)竹串片脚手板应使用宽度不小于50mm的竹片,拼接螺栓间距不得大于60...
