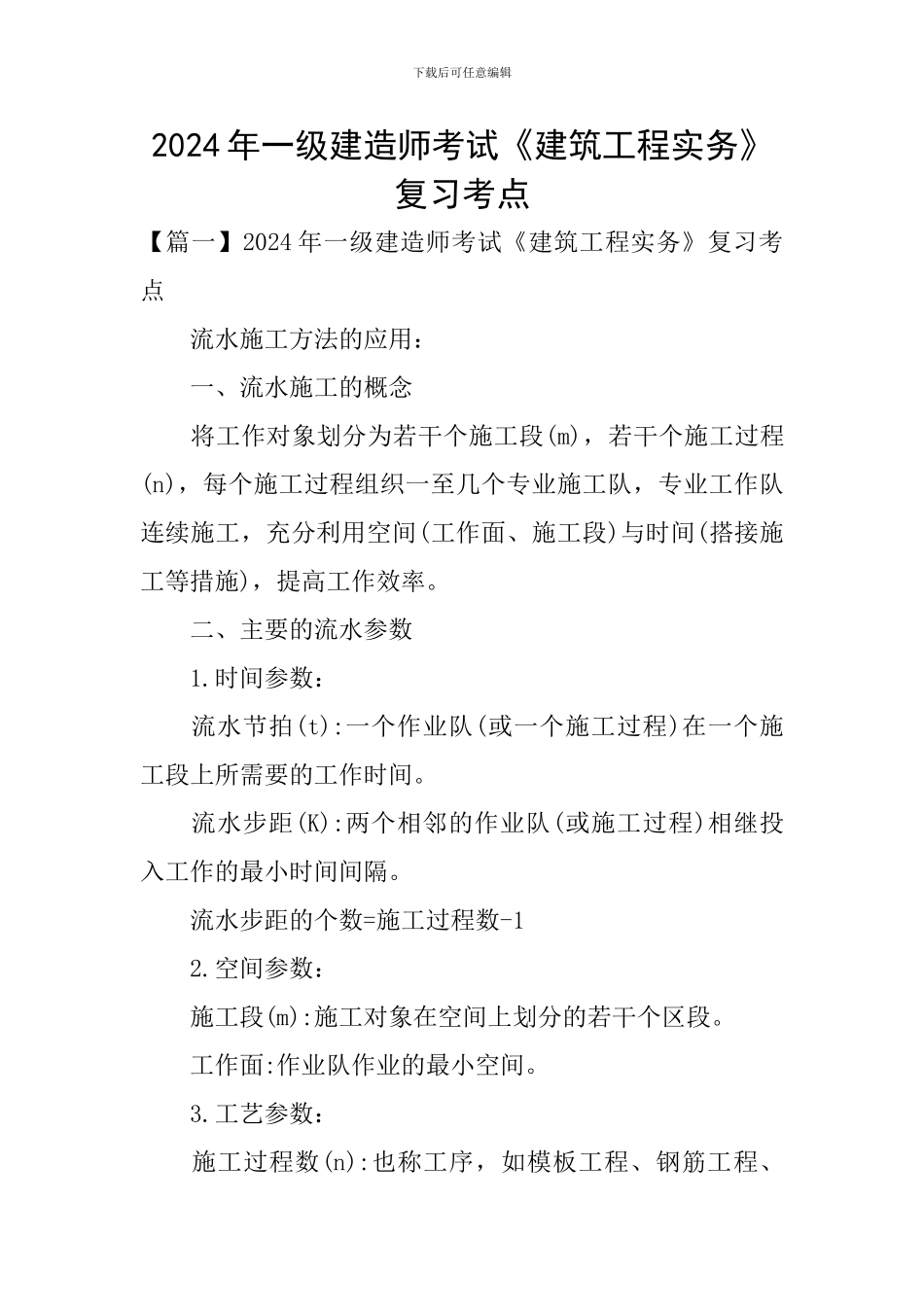

下载后可任意编辑2024年一级建造师考试《建筑工程实务》复习考点【篇一】2024年一级建造师考试《建筑工程实务》复习考点流水施工方法的应用:一、流水施工的概念将工作对象划分为若干个施工段(m),若干个施工过程(n),每个施工过程组织一至几个专业施工队,专业工作队连续施工,充分利用空间(工作面、施工段)与时间(搭接施工等措施),提高工作效率。二、主要的流水参数1.时间参数:流水节拍(t):一个作业队(或一个施工过程)在一个施工段上所需要的工作时间。流水步距(K):两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。流水步距的个数=施工过程数-12.空间参数:施工段(m):施工对象在空间上划分的若干个区段。工作面:作业队作业的最小空间。3.工艺参数:施工过程数(n):也称工序,如模板工程、钢筋工程、下载后可任意编辑混凝土工程。三、流水施工的类型1.等节奏流水①流水节拍为常数;②施工队数=施工过程数;③流水步距相等且等于流水节拍;④各专业工作队连续工作。2.无节奏性流水:①流水节拍没有规律;②组织的原则是使施工队连续施工(工作面可能有空闲);③流水步距的确定方法:累加数列,错位相减,取大差;④施工队数=施工过程数。【篇二】2024年一级建造师考试《建筑工程实务》复习考点骨架隔墙:1)竖向龙骨间距:300~400mm;2)石膏板应竖向铺设,长边接缝应落在竖向龙骨上;3)双层石膏板安装时两层板的接缝不应在同一根龙骨上;4)通贯横撑龙骨低于3m的隔断墙安装1道,3~5m高度的隔断墙安装2~3道;下载后可任意编辑5)石膏板安装顺序:安装一侧石膏板→进行隔声、保温、防火材料的填充→封闭另一侧板;6)需进行隔声、保温、防火处理的应根据设计要求在一侧板安装好后,进行隔声、保温、防火材料的填充,再封闭另一侧板;7)石膏板应采纳自攻螺钉固定。周边螺钉的间距不应大于200mm,中间部分螺钉的间距不应大于300mm,螺钉与板边缘的距离应为10~15mm。【篇三】2024年一级建造师考试《建筑工程实务》复习考点吊顶工程施工技术:①吊杆系统应直接连接到房间顶部结构受力部位上;②当吊杆长度大于1500mm时,应设置反支撑,间距不宜大于3600mm,距墙不应大于1800mm,并应相邻对称设置;③当吊杆长度大于2500mm时,应设置钢结构转换层;④吊杆不得直接吊挂在设备或设备的支架上;⑤吊杆距主龙骨端部距离不得超过300mm,否则应增加吊杆;⑥吊顶灯具、风口及检修口等应设附加吊杆;⑦主龙骨:1)主龙骨应吊挂在吊杆上,主龙骨间距不大于1200mm。2)主龙骨宜平行房间长向安装。下载后可任意编辑3)主龙骨的悬臂段不应大于300mm,否则应增加吊杆。4)主龙骨的接长应实行对接,相邻龙骨的对接接头要相互错开。5)跨度大于15m以上的吊顶,应在主龙骨上,每隔15m加一道大龙骨,并垂直主龙骨焊接牢固。⑧次龙骨:1)次龙骨应紧贴主龙骨安装。次龙骨间距300~600mm。2)次龙骨不得搭接。3)在通风、水电等洞口周围应设附加龙骨,附加龙骨的连接用拉铆钉铆固。
