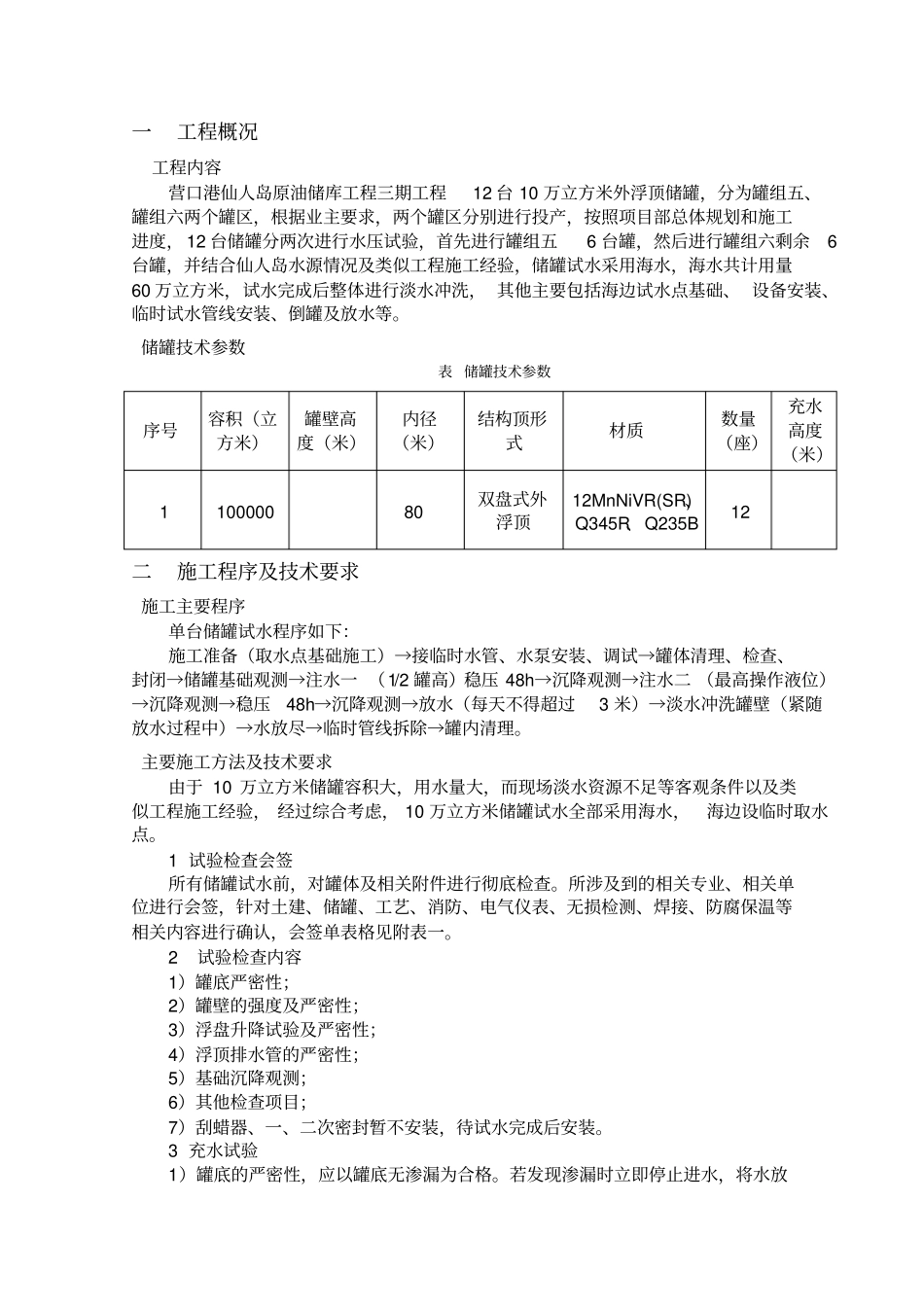

一工程概况工程内容营口港仙人岛原油储库工程三期工程12台10万立方米外浮顶储罐,分为罐组五、罐组六两个罐区,根据业主要求,两个罐区分别进行投产,按照项目部总体规划和施工进度,12台储罐分两次进行水压试验,首先进行罐组五6台罐,然后进行罐组六剩余6台罐,并结合仙人岛水源情况及类似工程施工经验,储罐试水采用海水,海水共计用量60万立方米,试水完成后整体进行淡水冲洗,其他主要包括海边试水点基础、设备安装、临时试水管线安装、倒罐及放水等
储罐技术参数表储罐技术参数二施工程序及技术要求施工主要程序单台储罐试水程序如下:施工准备(取水点基础施工)→接临时水管、水泵安装、调试→罐体清理、检查、封闭→储罐基础观测→注水一(1/2罐高)稳压48h→沉降观测→注水二(最高操作液位)→沉降观测→稳压48h→沉降观测→放水(每天不得超过3米)→淡水冲洗罐壁(紧随放水过程中)→水放尽→临时管线拆除→罐内清理
主要施工方法及技术要求由于10万立方米储罐容积大,用水量大,而现场淡水资源不足等客观条件以及类似工程施工经验,经过综合考虑,10万立方米储罐试水全部采用海水,海边设临时取水点
1试验检查会签所有储罐试水前,对罐体及相关附件进行彻底检查
所涉及到的相关专业、相关单位进行会签,针对土建、储罐、工艺、消防、电气仪表、无损检测、焊接、防腐保温等相关内容进行确认,会签单表格见附表一
2试验检查内容1)罐底严密性;2)罐壁的强度及严密性;3)浮盘升降试验及严密性;4)浮顶排水管的严密性;5)基础沉降观测;6)其他检查项目;7)刮蜡器、一、二次密封暂不安装,待试水完成后安装
3充水试验1)罐底的严密性,应以罐底无渗漏为合格
若发现渗漏时立即停止进水,将水放序号容积(立方米)罐壁高度(米)内径(米)结构顶形式材质数量(座)充水高度(米)110000080双盘式外浮顶12MnNiVR(SR)、Q345R、Q235
