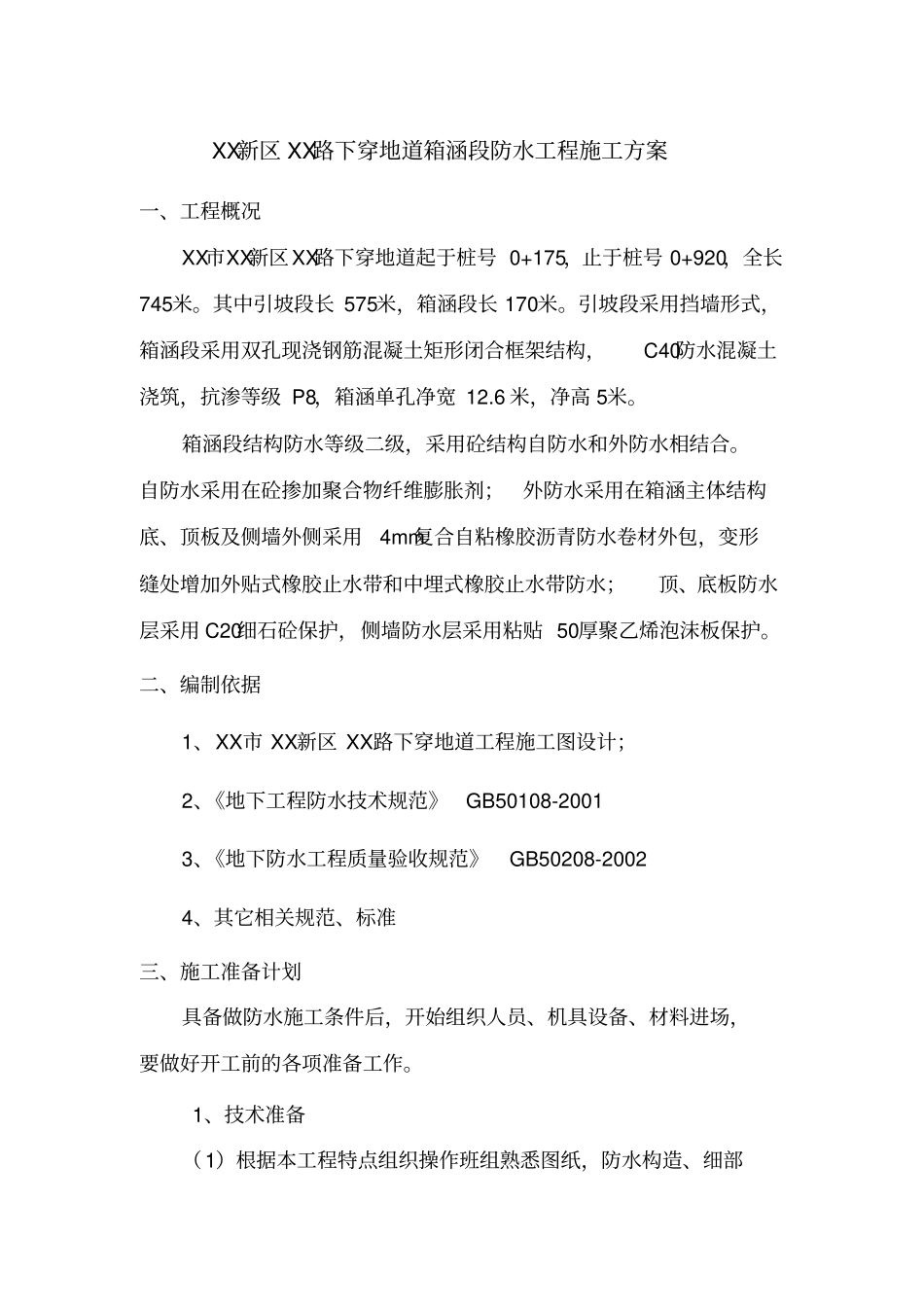

XX新区XX路下穿地道箱涵段防水工程施工方案一、工程概况XX市XX新区XX路下穿地道起于桩号0+175,止于桩号0+920,全长745米
其中引坡段长575米,箱涵段长170米
引坡段采用挡墙形式,箱涵段采用双孔现浇钢筋混凝土矩形闭合框架结构,C40防水混凝土浇筑,抗渗等级P8,箱涵单孔净宽12
6米,净高5米
箱涵段结构防水等级二级,采用砼结构自防水和外防水相结合
自防水采用在砼掺加聚合物纤维膨胀剂;外防水采用在箱涵主体结构底、顶板及侧墙外侧采用4mm复合自粘橡胶沥青防水卷材外包,变形缝处增加外贴式橡胶止水带和中埋式橡胶止水带防水;顶、底板防水层采用C20细石砼保护,侧墙防水层采用粘贴50厚聚乙烯泡沫板保护
二、编制依据1、XX市XX新区XX路下穿地道工程施工图设计;2、《地下工程防水技术规范》GB50108-20013、《地下防水工程质量验收规范》GB50208-20024、其它相关规范、标准三、施工准备计划具备做防水施工条件后,开始组织人员、机具设备、材料进场,要做好开工前的各项准备工作
1、技术准备(1)根据本工程特点组织操作班组熟悉图纸,防水构造、细部节点要求,采用的材料性能、规定的施工工艺和技术要求,对进场操作人员进行质量安全技术交底

(2)基层必须清理干净
(3)垫层及墙面板表面须平整,用2米直尺检查,直尺与基层间隙不大于5mm
(4)雨天、五级风以上不得施工自粘型防水卷材
2、材料进场计划根据施工要求,按防水面积组织足量材料进入施工现场,并将材料分码堆放,放上标识牌,有专人负责保管发放
对防水材料的出厂合格证、出厂质量检测报告及出厂日期进行检查、核对,同时按规定抽样检验合格后方可使用
3、施工工具准备吸吹风机、涂料喷涂机、底油喷料机、喷雾器、弹线包、剪刀、靠尺、卷尺、电盘线、手套、软底鞋、安全帽等所需工具

4、劳动力部署序号防水卷材数量备注14mm厚复合自粘
