锅炉机组的启动与运行客户服务处杜旭葵锅炉机组安装完毕后,即进入启动调试与试运行阶段,在此期间为了给客户提供优质的服务;这就要求我们除了掌握自身所供设备的性能技术外,还应熟悉锅炉机组的启动调试过程与试运要求

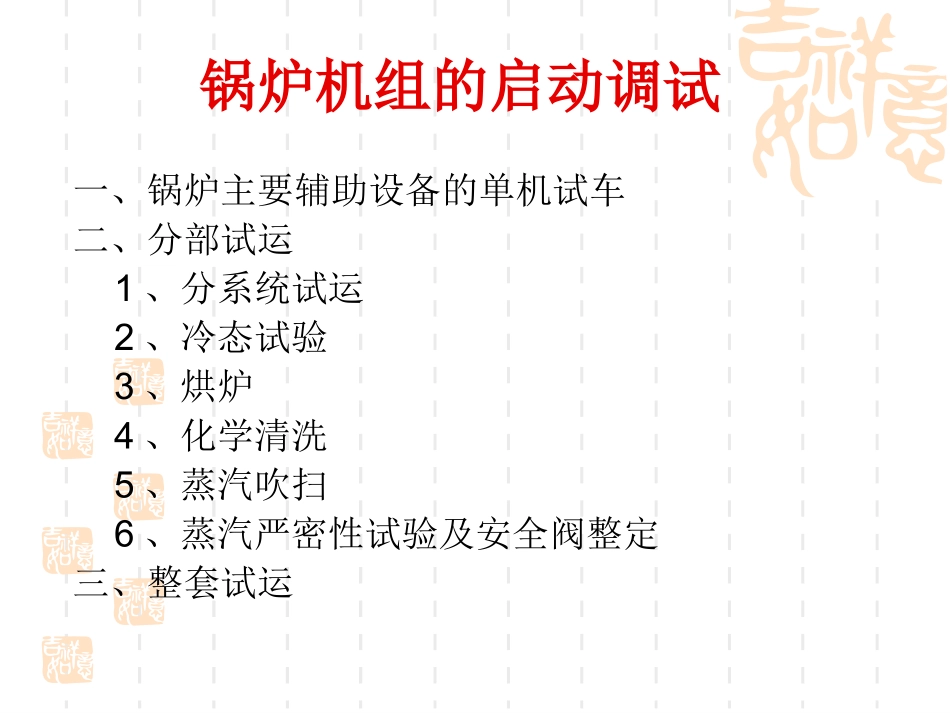

锅炉机组的启动调试一、锅炉主要辅助设备的单机试车二、分部试运1、分系统试运2、冷态试验3、烘炉4、化学清洗5、蒸汽吹扫6、蒸汽严密性试验及安全阀整定三、整套试运锅炉主要辅助设备的单机试车单机试车的条件:1、校验电动机本身的保护合格,并具备投入运行的条件2、机械部分安装结束,安装质量符合该设备安装说明书的要求试转的要点:辅机设备在首次试转时对能与机械部分断开的电动机,应将电动机单独试转,并确认转向、事故按钮、轴承振动、温升等正常
试转标准:试转时间以各轴承温度升达到稳定(15分钟温升不大于1℃),且轴承温度在限额内为准;同时测量轴承振动在限额之内
其中包括:风机、给煤机、冷渣机、输煤皮带、除渣机、磨煤机等
单车试车应根据DLT5047-95《电力建设施工及验收技术规范》(锅炉机组篇)的相关规定进行分部试运1、分系统试运例如给煤系统、输煤系统、除渣系统、送风系统等的单系统试车2、冷态试验冷态试验的目的在于考核锅炉烟风系统主要辅机与有关热工测试系统在冷态条件下的特性;通过试验标定风量测量系统的流量系数,风系统密封试验,燃烧器安装是否正确的相关试验(如飘带试验等)、测定布风板空板与料层阻力特性、布风均匀性、回料阀回料畅通性以及临界流化风速等;为锅炉启动点火与安全、经济运行提供技术依据
煤粉炉a)送风系统流量表的标定
在通风工况下,通过对测速元件的输出压差与标准测速管或经严格标定后的测速装置的输出压差的对比测量,求得该元件的速度修正系数
当标定结果与制造厂提供的设计数据偏差超过15%时,应复核流量测量装置安装的正确性与传压管的严密性,并配合热控专业使表计正确
