成都勇创通信工程有限公司通信设备安装工艺规范1安装工艺31
1塔桅要求3
2天馈线系统5
3线缆走道6
4设备安装7
7线缆布放9
8线缆连接1
9监控系统1
10防雷接地121
11分布系统141安装工艺1

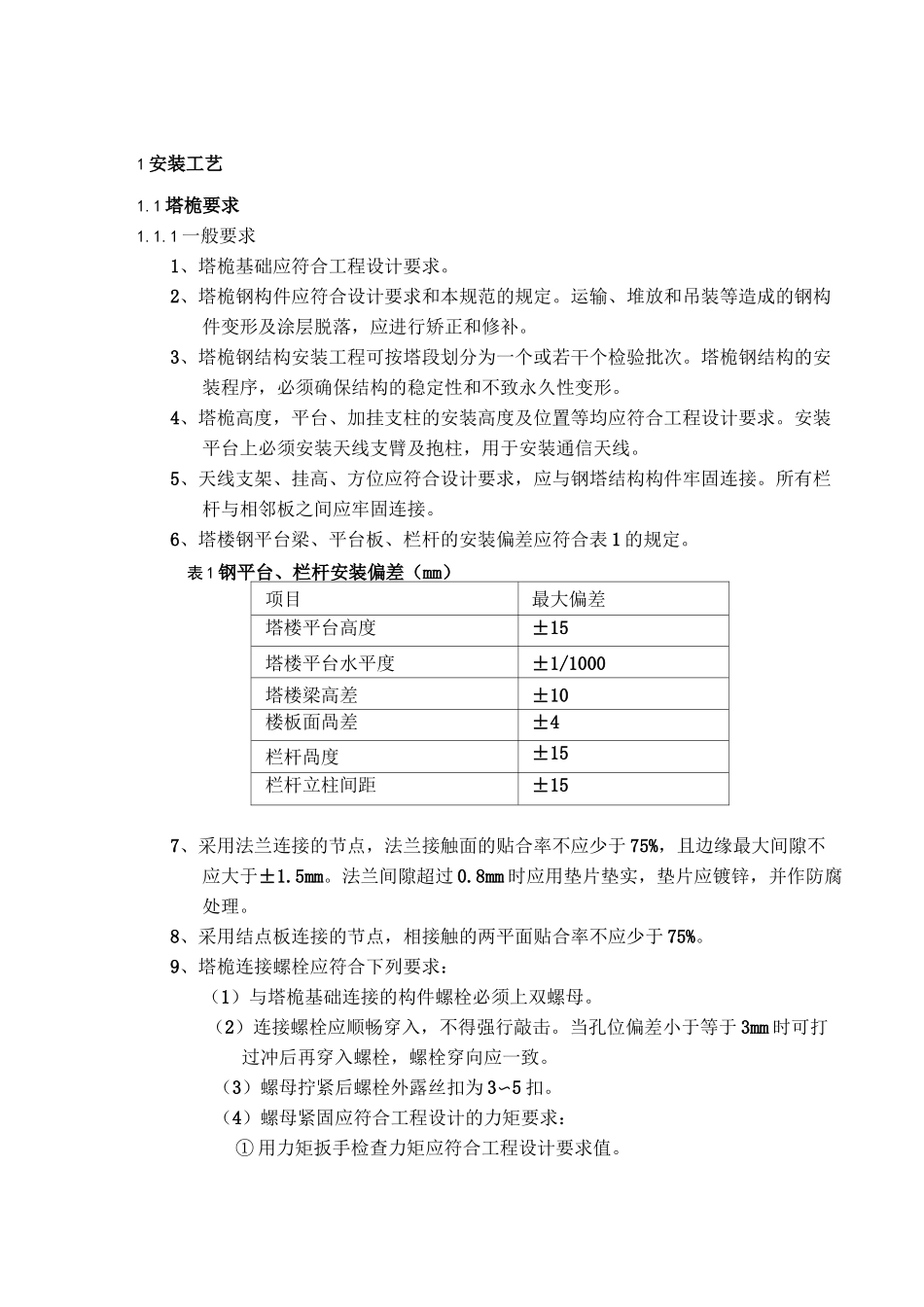

1塔桅要求1
1一般要求1、塔桅基础应符合工程设计要求
2、塔桅钢构件应符合设计要求和本规范的规定
运输、堆放和吊装等造成的钢构件变形及涂层脱落,应进行矫正和修补
3、塔桅钢结构安装工程可按塔段划分为一个或若干个检验批次
塔桅钢结构的安装程序,必须确保结构的稳定性和不致永久性变形
4、塔桅高度,平台、加挂支柱的安装高度及位置等均应符合工程设计要求
安装平台上必须安装天线支臂及抱柱,用于安装通信天线
5、天线支架、挂高、方位应符合设计要求,应与钢塔结构构件牢固连接
所有栏杆与相邻板之间应牢固连接
6、塔楼钢平台梁、平台板、栏杆的安装偏差应符合表1的规定
表1钢平台、栏杆安装偏差(mm)项目最大偏差塔楼平台高度±15塔楼平台水平度±1/1000塔楼梁高差±10楼板面咼差±4栏杆咼度±15栏杆立柱间距±157、采用法兰连接的节点,法兰接触面的贴合率不应少于75%,且边缘最大间隙不应大于±1
法兰间隙超过0
8mm时应用垫片垫实,垫片应镀锌,并作防腐处理
8、采用结点板连接的节点,相接触的两平面贴合率不应少于75%
9、塔桅连接螺栓应符合下列要求:(1)与塔桅基础连接的构件螺栓必须上双螺母
(2)连接螺栓应顺畅穿入,不得强行敲击
当孔位偏差小于等于3mm时可打过冲后再穿入螺栓,螺栓穿向应一致
(3)螺母拧紧后螺栓外露丝扣为3〜5扣
(4)螺母紧固应符合工程设计的力矩要求:①用力矩扳手检查力矩应符合工程设计要求值
②塔桅全部连接螺栓均应做防松处理
10、塔桅防腐层质量检验:(1)油漆塔必须涂底漆(但构件连接
