110KV盐东线线路检修施工方案青海锂业有限公司动力车间2016

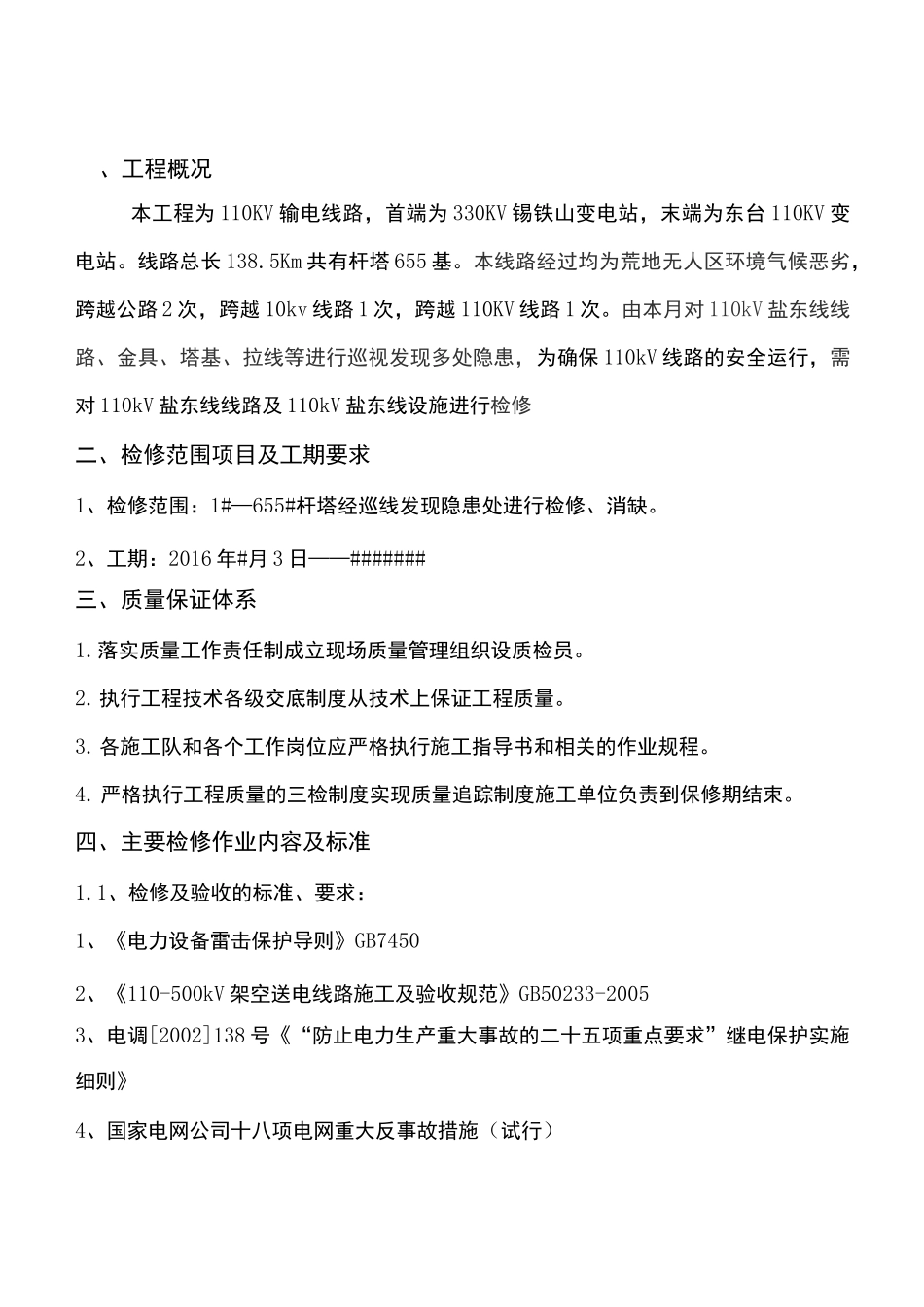

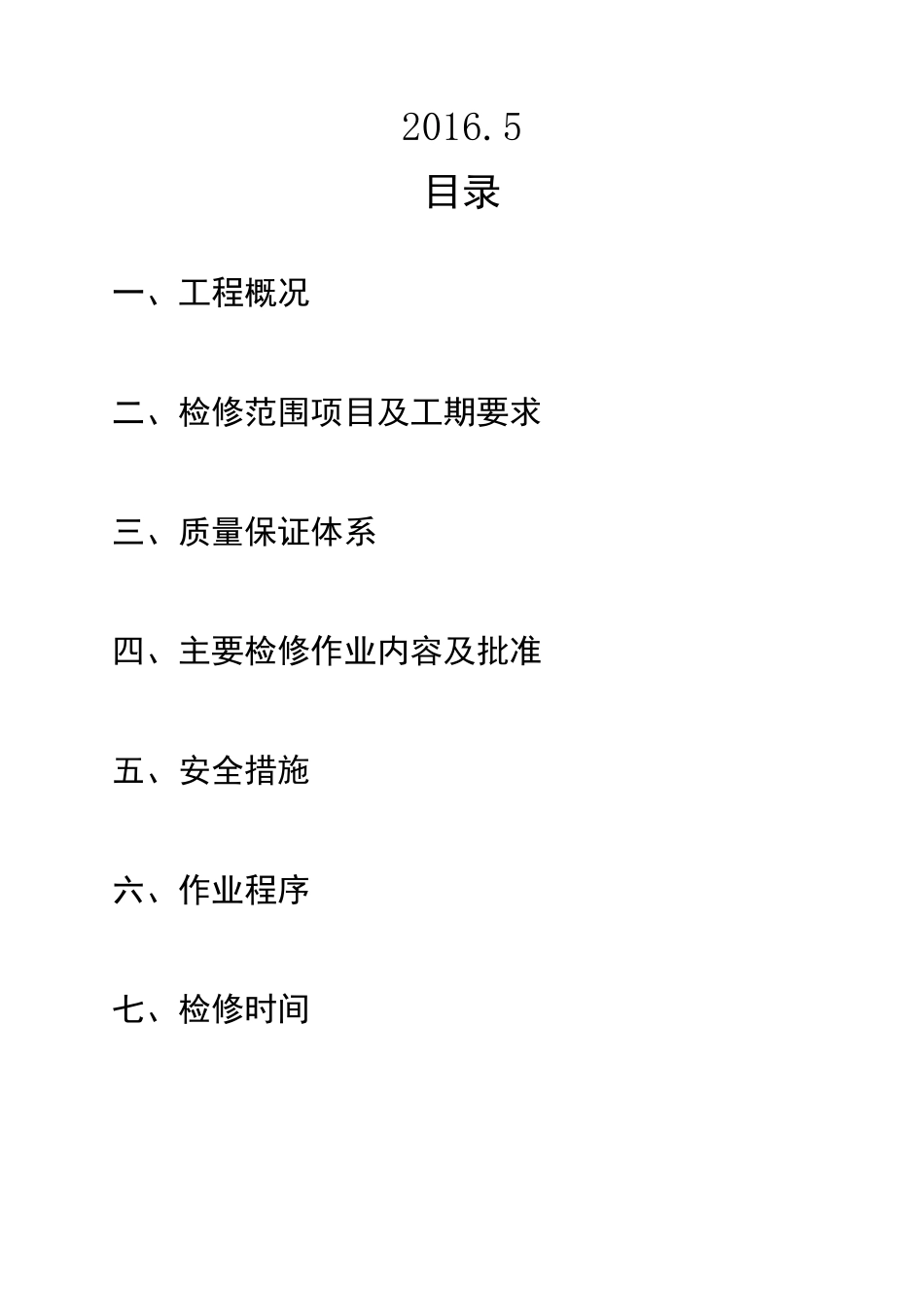

5目录一、工程概况二、检修范围项目及工期要求三、质量保证体系四、主要检修作业内容及批准五、安全措施六、作业程序七、检修时间、工程概况本工程为110KV输电线路,首端为330KV锡铁山变电站,末端为东台110KV变电站
线路总长138
5Km共有杆塔655基
本线路经过均为荒地无人区环境气候恶劣,跨越公路2次,跨越10kv线路1次,跨越110KV线路1次
由本月对110kV盐东线线路、金具、塔基、拉线等进行巡视发现多处隐患,为确保110kV线路的安全运行,需对110kV盐东线线路及110kV盐东线设施进行检修二、检修范围项目及工期要求1、检修范围:1#—655#杆塔经巡线发现隐患处进行检修、消缺
2、工期:2016年#月3日——#######三、质量保证体系1
落实质量工作责任制成立现场质量管理组织设质检员
执行工程技术各级交底制度从技术上保证工程质量
各施工队和各个工作岗位应严格执行施工指导书和相关的作业规程
严格执行工程质量的三检制度实现质量追踪制度施工单位负责到保修期结束
四、主要检修作业内容及标准1
1、检修及验收的标准、要求:1、《电力设备雷击保护导则》GB74502、《110-500kV架空送电线路施工及验收规范》GB50233-20053、电调[2002]138号《“防止电力生产重大事故的二十五项重点要求”继电保护实施细则》4、国家电网公司十八项电网重大反事故措施(试行)5、《电业安全工作规程》DL4086、《电业安全作业规程》中国华能集团公司2014年颁布7、上述标准按最新版本执行,当标准之间有矛盾时按高标准执行1
2现场勘察检修现场勘查记录现场勘察负责人勘察时间工作地点工作任务现场勘察要求1、进行电力线路施工作业或工作票签发人和工作负责人认为有必要现场勘察的检修作业,施工、检修单位
