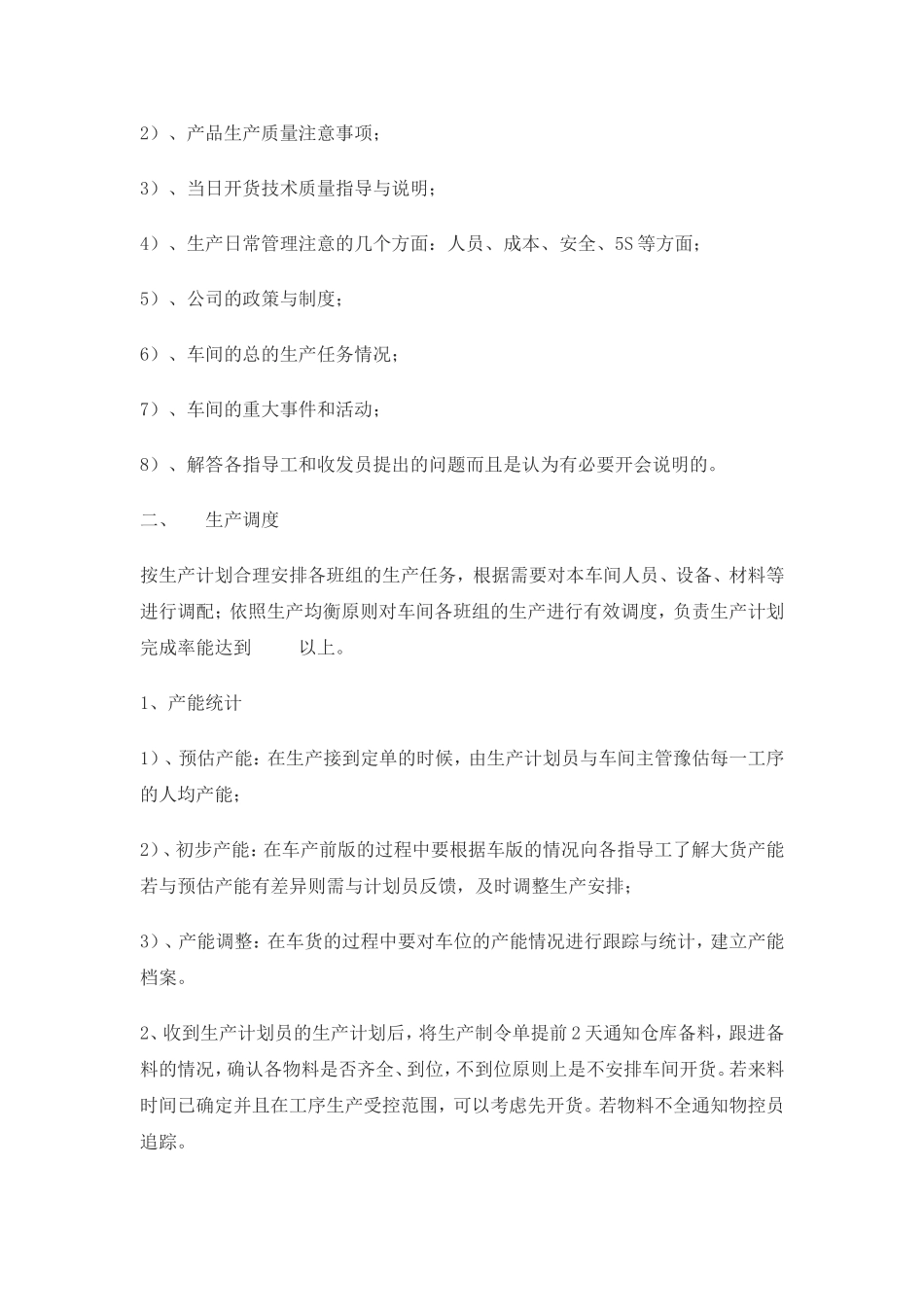

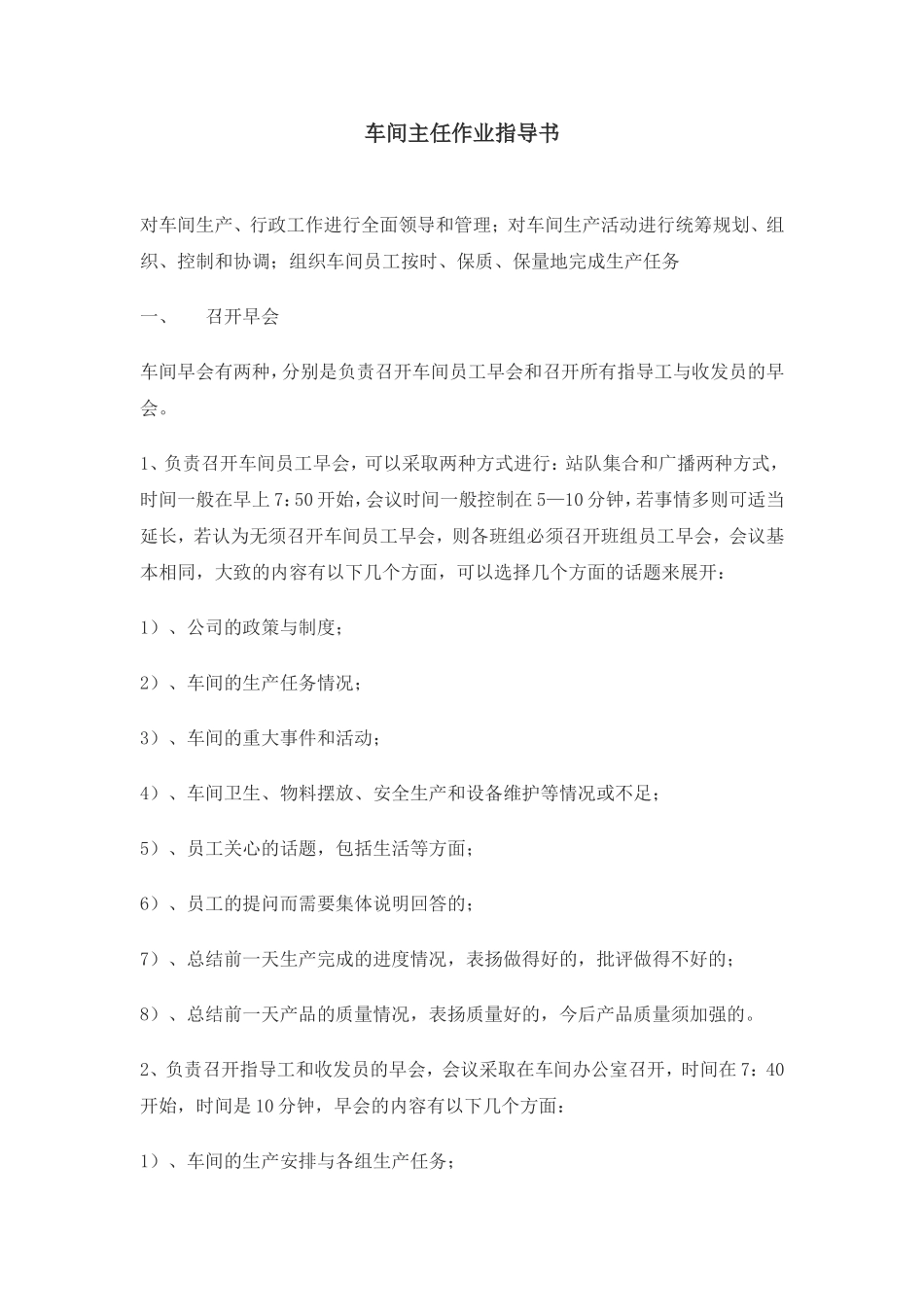

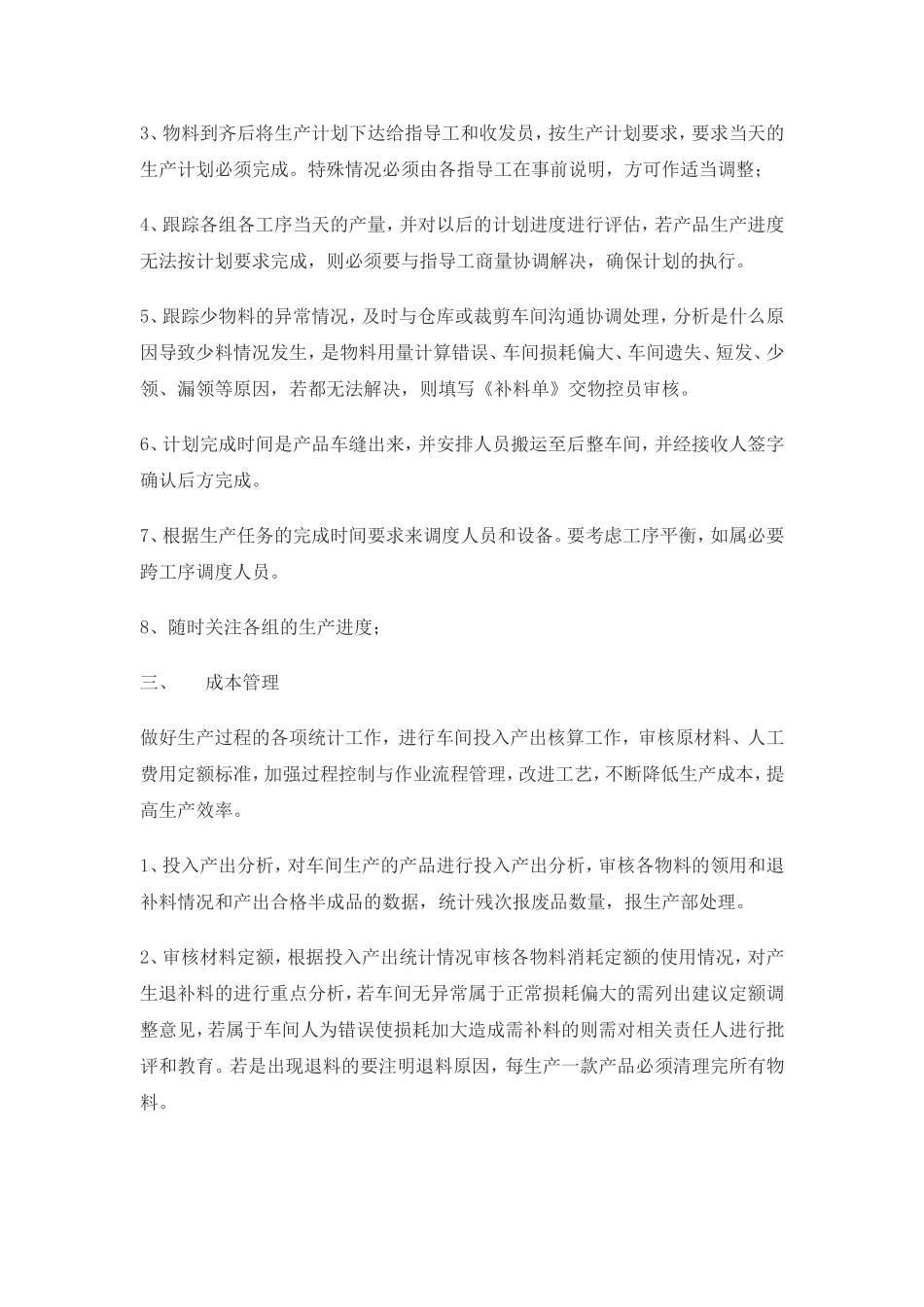

车间主任作业指导书对车间生产、行政工作进行全面领导和管理;对车间生产活动进行统筹规划、组织、控制和协调;组织车间员工按时、保质、保量地完成生产任务一、召开早会车间早会有两种,分别是负责召开车间员工早会和召开所有指导工与收发员的早会。1、负责召开车间员工早会,可以采取两种方式进行:站队集合和广播两种方式,时间一般在早上7:50开始,会议时间一般控制在5—10分钟,若事情多则可适当延长,若认为无须召开车间员工早会,则各班组必须召开班组员工早会,会议基本相同,大致的内容有以下几个方面,可以选择几个方面的话题来展开:1)、公司的政策与制度;2)、车间的生产任务情况;3)、车间的重大事件和活动;4)、车间卫生、物料摆放、安全生产和设备维护等情况或不足;5)、员工关心的话题,包括生活等方面;6)、员工的提问而需要集体说明回答的;7)、总结前一天生产完成的进度情况,表扬做得好的,批评做得不好的;8)、总结前一天产品的质量情况,表扬质量好的,今后产品质量须加强的。2、负责召开指导工和收发员的早会,会议采取在车间办公室召开,时间在7:40开始,时间是10分钟,早会的内容有以下几个方面:1)、车间的生产安排与各组生产任务;2)、产品生产质量注意事项;3)、当日开货技术质量指导与说明;4)、生产日常管理注意的几个方面:人员、成本、安全、5S等方面;5)、公司的政策与制度;6)、车间的总的生产任务情况;7)、车间的重大事件和活动;8)、解答各指导工和收发员提出的问题而且是认为有必要开会说明的。二、生产调度按生产计划合理安排各班组的生产任务,根据需要对本车间人员、设备、材料等进行调配;依照生产均衡原则对车间各班组的生产进行有效调度,负责生产计划完成率能达到以上。1、产能统计1)、预估产能:在生产接到定单的时候,由生产计划员与车间主管豫估每一工序的人均产能;2)、初步产能:在车产前版的过程中要根据车版的情况向各指导工了解大货产能若与预估产能有差异则需与计划员反馈,及时调整生产安排;3)、产能调整:在车货的过程中要对车位的产能情况进行跟踪与统计,建立产能档案。2、收到生产计划员的生产计划后,将生产制令单提前2天通知仓库备料,跟进备料的情况,确认各物料是否齐全、到位,不到位原则上是不安排车间开货。若来料时间已确定并且在工序生产受控范围,可以考虑先开货。若物料不全通知物控员追踪。3、物料到齐后将生产计划下达给指导工和收发员,按生产计划要求,要求当天的生产计划必须完成。特殊情况必须由各指导工在事前说明,方可作适当调整;4、跟踪各组各工序当天的产量,并对以后的计划进度进行评估,若产品生产进度无法按计划要求完成,则必须要与指导工商量协调解决,确保计划的执行。5、跟踪少物料的异常情况,及时与仓库或裁剪车间沟通协调处理,分析是什么原因导致少料情况发生,是物料用量计算错误、车间损耗偏大、车间遗失、短发、少领、漏领等原因,若都无法解决,则填写《补料单》交物控员审核。6、计划完成时间是产品车缝出来,并安排人员搬运至后整车间,并经接收人签字确认后方完成。7、根据生产任务的完成时间要求来调度人员和设备。要考虑工序平衡,如属必要跨工序调度人员。8、随时关注各组的生产进度;三、成本管理做好生产过程的各项统计工作,进行车间投入产出核算工作,审核原材料、人工费用定额标准,加强过程控制与作业流程管理,改进工艺,不断降低生产成本,提高生产效率。1、投入产出分析,对车间生产的产品进行投入产出分析,审核各物料的领用和退补料情况和产出合格半成品的数据,统计残次报废品数量,报生产部处理。2、审核材料定额,根据投入产出统计情况审核各物料消耗定额的使用情况,对产生退补料的进行重点分析,若车间无异常属于正常损耗偏大的需列出建议定额调整意见,若属于车间人为错误使损耗加大造成需补料的则需对相关责任人进行批评和教育。若是出现退料的要注明退料原因,每生产一款产品必须清理完所有物料。3、单价的确定,单价要依据产能情况来确定单价,同时需关注工序之间的平衡的比例等进行综合考虑4、改进生产工艺提高生产效率,降...
