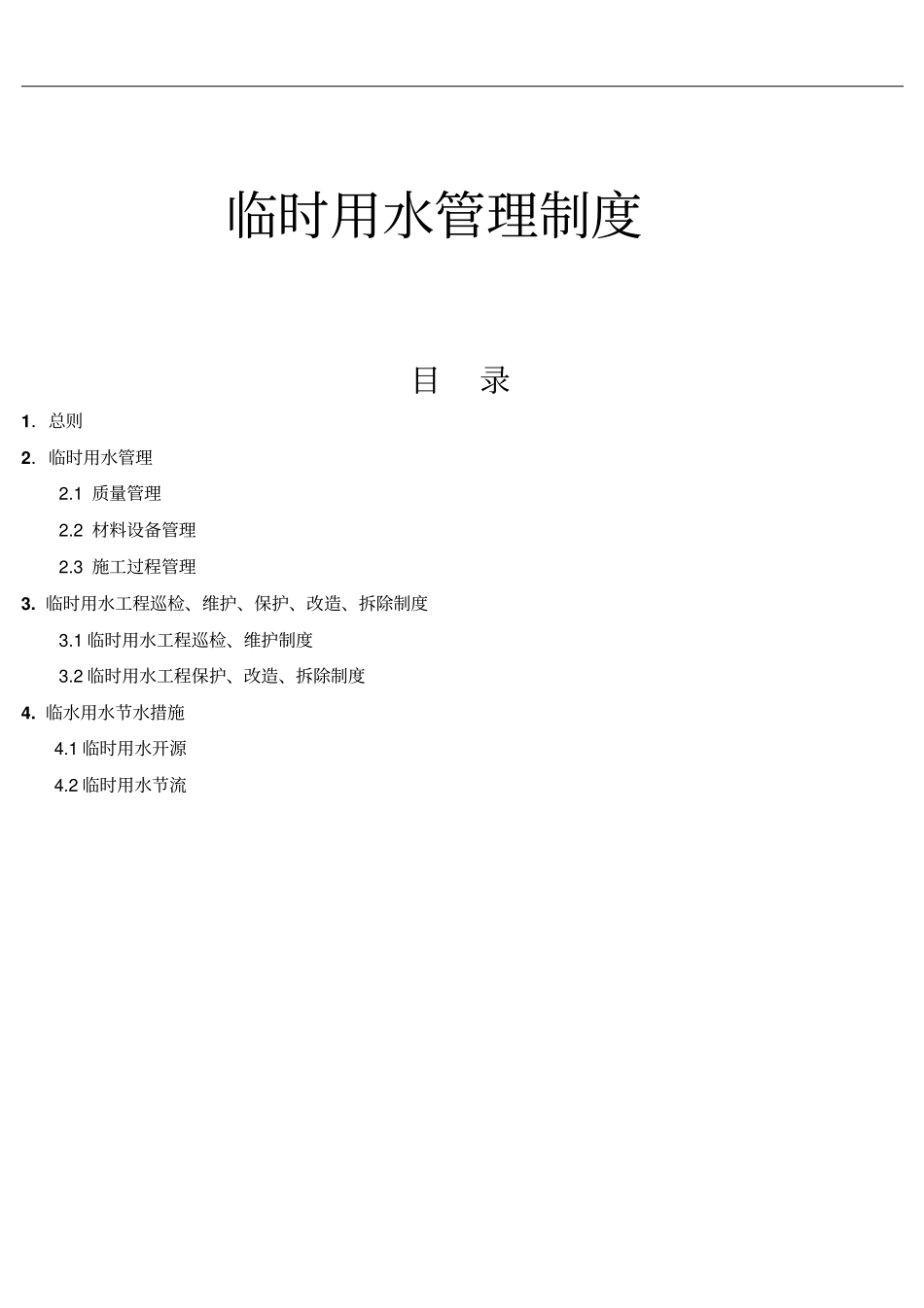

临时用水管理制度目录1.总则2.临时用水管理2
1质量管理2
2材料设备管理2
3施工过程管理3
临时用水工程巡检、维护、保护、改造、拆除制度3
1临时用水工程巡检、维护制度3
2临时用水工程保护、改造、拆除制度4
临水用水节水措施4
1临时用水开源4
2临时用水节流1
1为了增强华润建筑临时用水管理水平,节约临时用水成本,而建立华润建筑临时用水管理制度
2本管理制度适用于华润置地内外总承包项目
临时用水管理2
1质量管理2
1现场临时给水、排水工程的施工应按照批准的临时用水施工方案以及国家给水排水工程施工标准、图集进行
2材料设备管理2
1临时给水、排水工程所使用的主要材料、成品半成品、配件、器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求
进场时应做检查验收,并经主管工程师确认
2主要器具和设备必须有完整的安装使用说明书
在运输、保管和施工过程中,应采取有效措施防止损坏或腐蚀
3施工过程控制2
1现场临时给水、排水工程,应按施工先后顺序分批验收,一般施工顺序为泵房、水池砌筑及防水,过路套管、水管预埋,泵房设备安装、供水管网敷设、配水点配水、系统冲洗试压
2进行临时给水、排水工程施工、拆除、改造,需经过现场主管工程师确认;2
3管线穿越道路、堆场、加工场等易被破坏的区域需增加钢套管或木盒等临时保护措施;2
4需要隐蔽的管道除管口进行临时封堵以外还应进行蔽水试验,避免管道有堵塞
5在同一房间内,同类型的卫生器及管道配件,除有特殊要求外,应安装在同一高度上
6管道支、吊、托架的安装,应符合下列规定:2
1位置正确,埋设应平整牢固;2
2固定支架与管道接触应紧密,固定应牢靠;2
3固定在建筑结构上的管道支、吊架不得影响结构的安全
